鄱阳环东湖综合治理工程最新动态

转载 163k.com2019/09/12 12:36:58 发布 IP属地:未知 来源:鄱发集团 作者: 4078 阅读 0 评论 4 点赞

(1)计划完成K1+860-K2+200段雨污水管道开挖及路基换填。

(2)计划完成K1+960-K2+250段(黄家洲园路)硬化铺装拆除1500㎡。

(3)计划完成K1+599.5箱涵加长段10.25米的底板钢筋绑扎及砼浇筑。

(4)计划完成K1+060-K1+400段电力及电信井砌筑及管道埋设。

(5)计划完成K0+500-K1+400段水稳层摊铺。

(6)计划完成K0+300-K0+450段自来水管道埋设150米及检修井2座。

2、底泥清淤工程:计划完成吴芮祠桥以北20000m³。

3、底泥处理处置工程:计划完成底泥处理处置14000m³。

春风花园(安置小区)工程

1、计划完成所有勘探孔。

2、计划完成桩基浇筑30根。

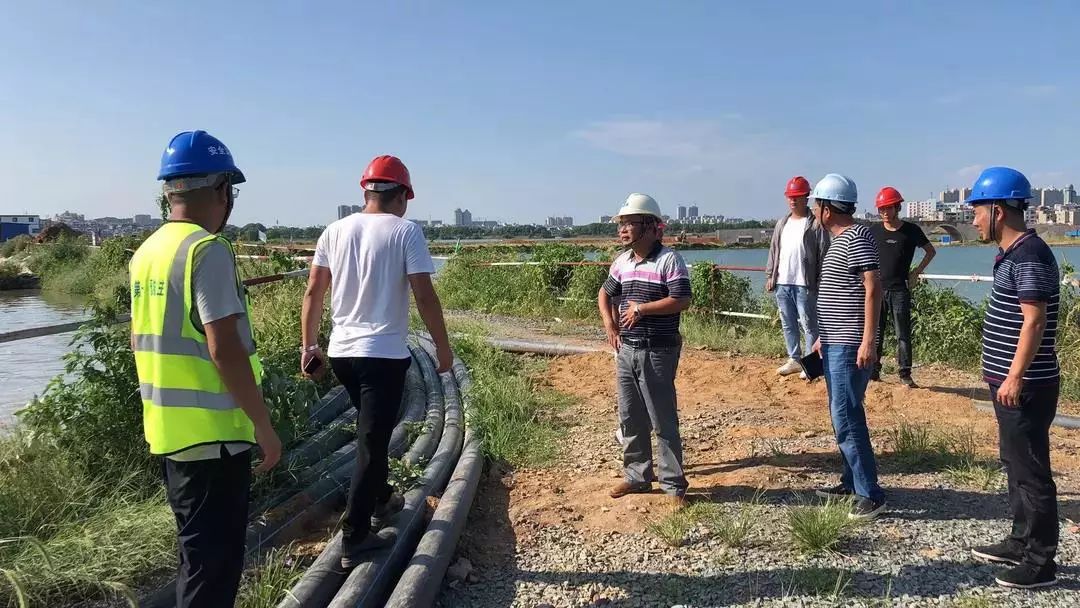

工程部人员、监理、中南院、十一局对环东湖综合治理项目的安全、进度、质量进行检查。

黄家洲园路施工中

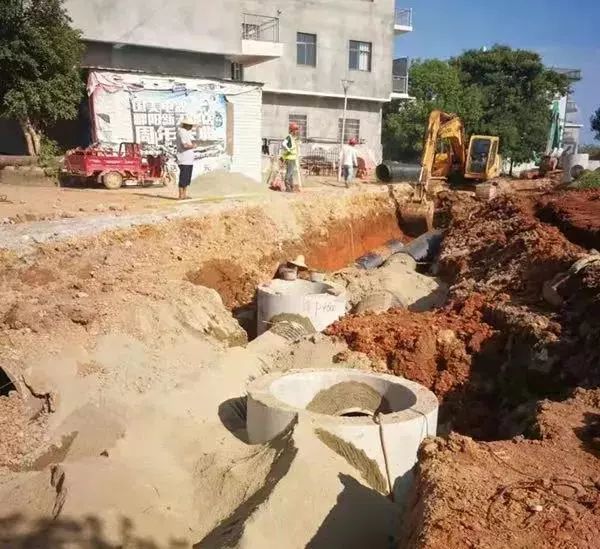

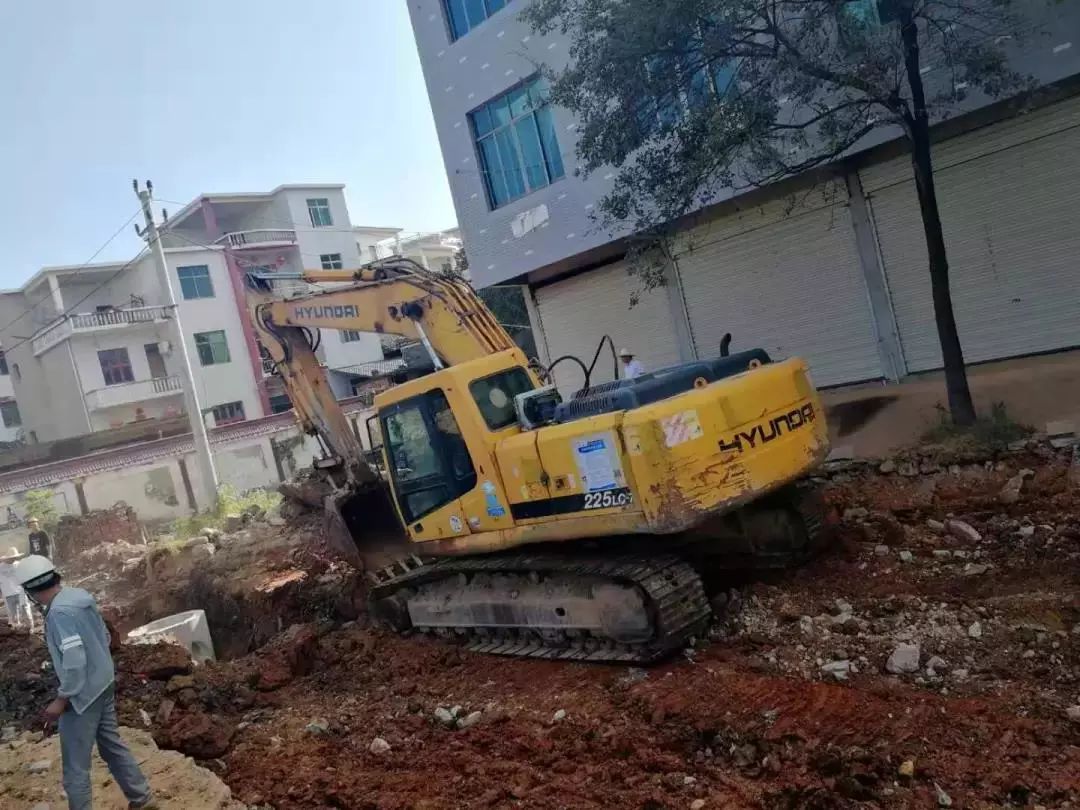

黄家洲路段雨污水管道开挖

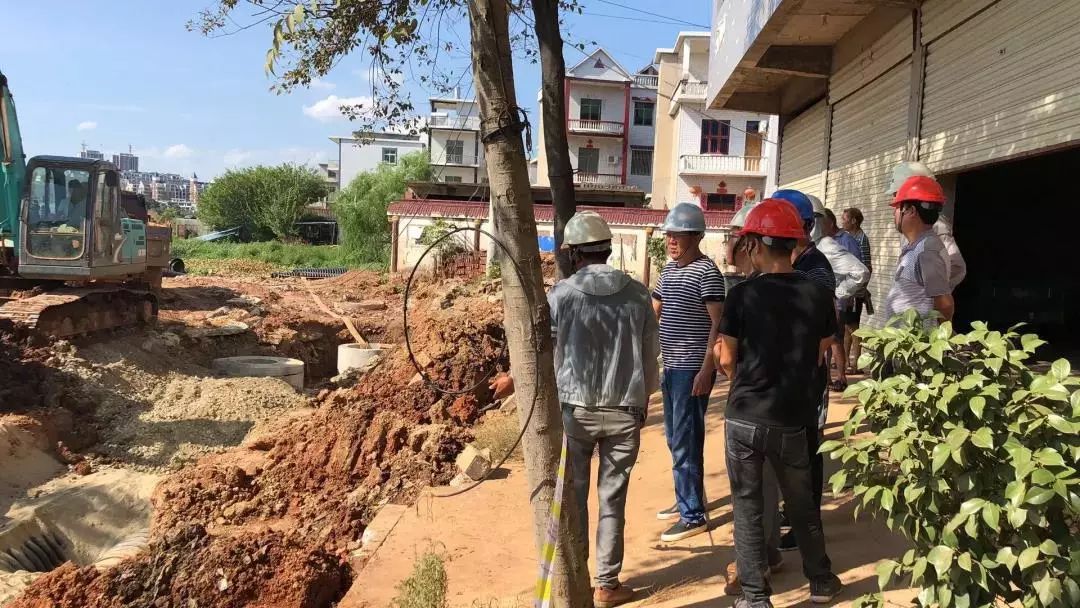

黄家洲园路路面破除

蓝鄱湾箱涵承压管安装

蓝鄱湾箱涵钢筋制作

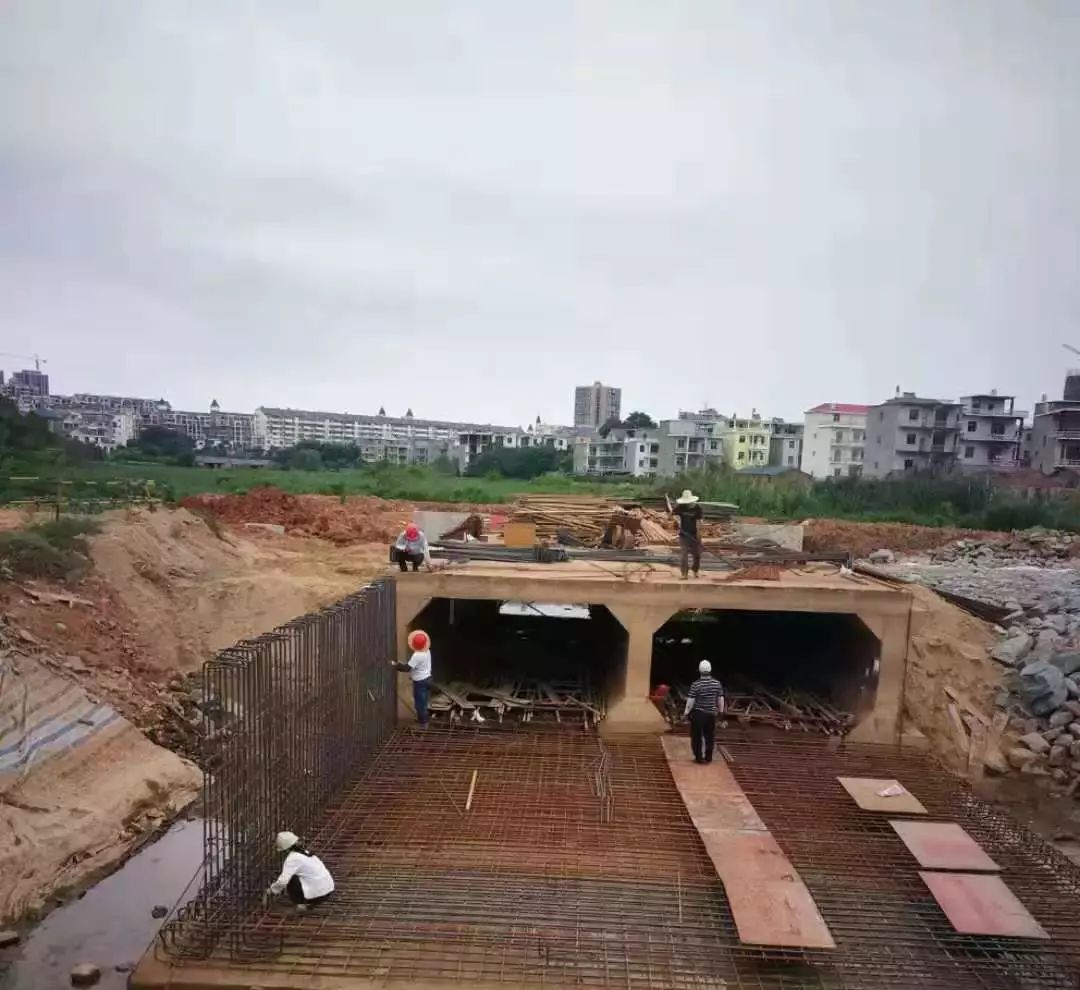

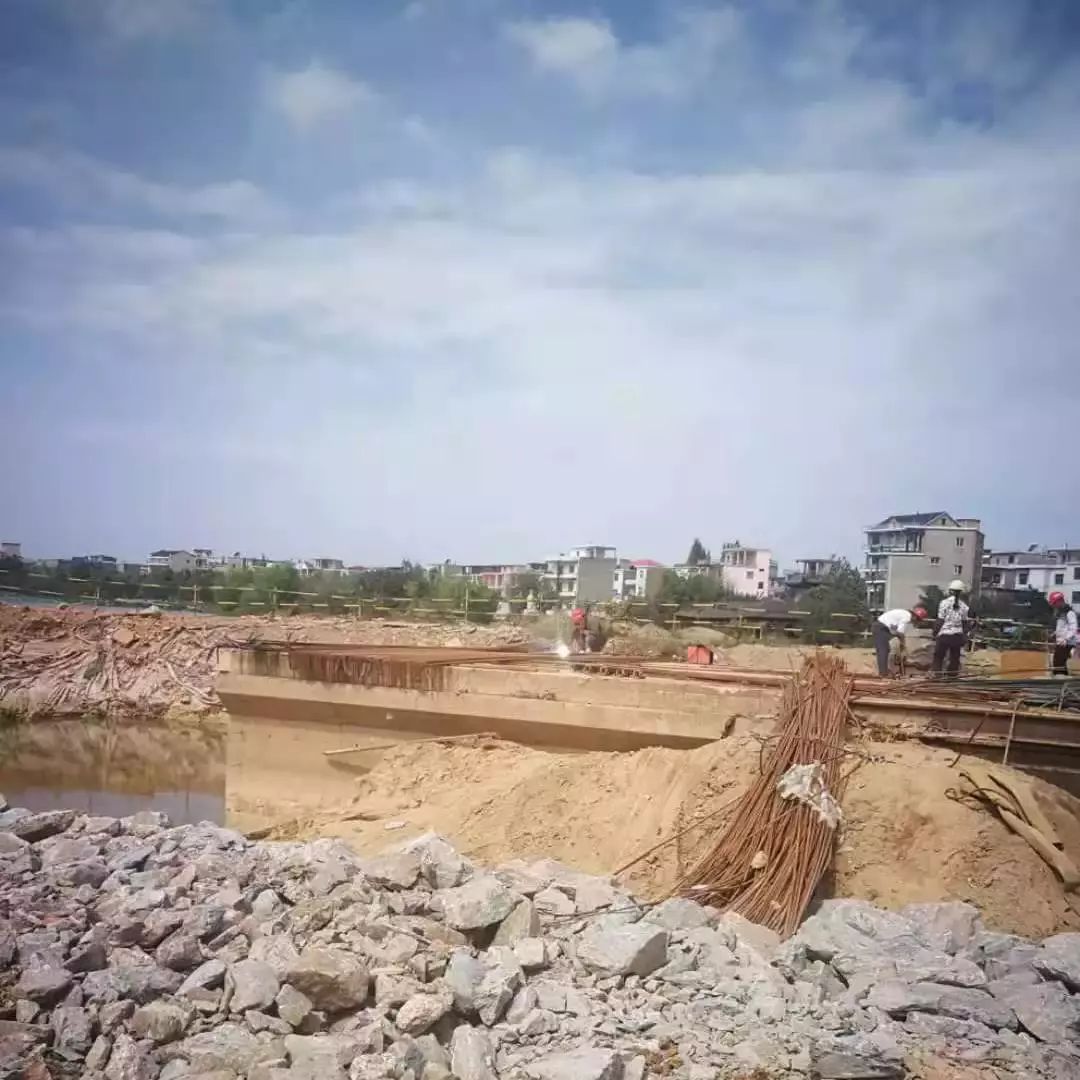

蓝鄱湾箱涵加长段底板钢筋绑扎

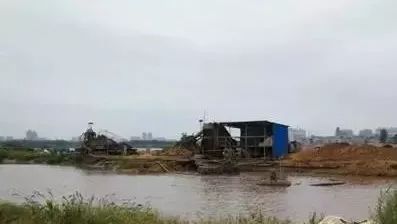

底泥处理厂运行中

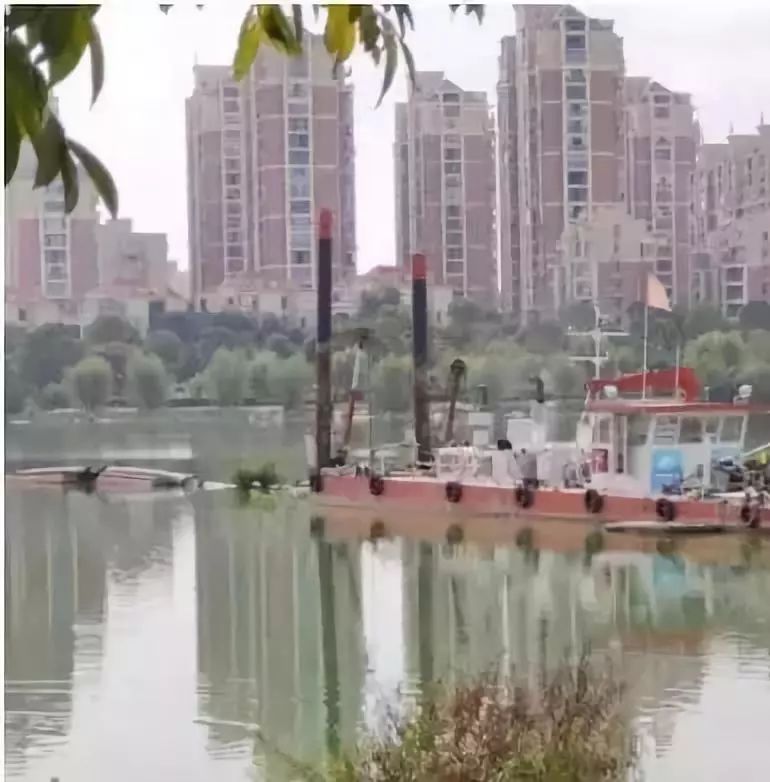

吴芮祠桥以北底泥清淤

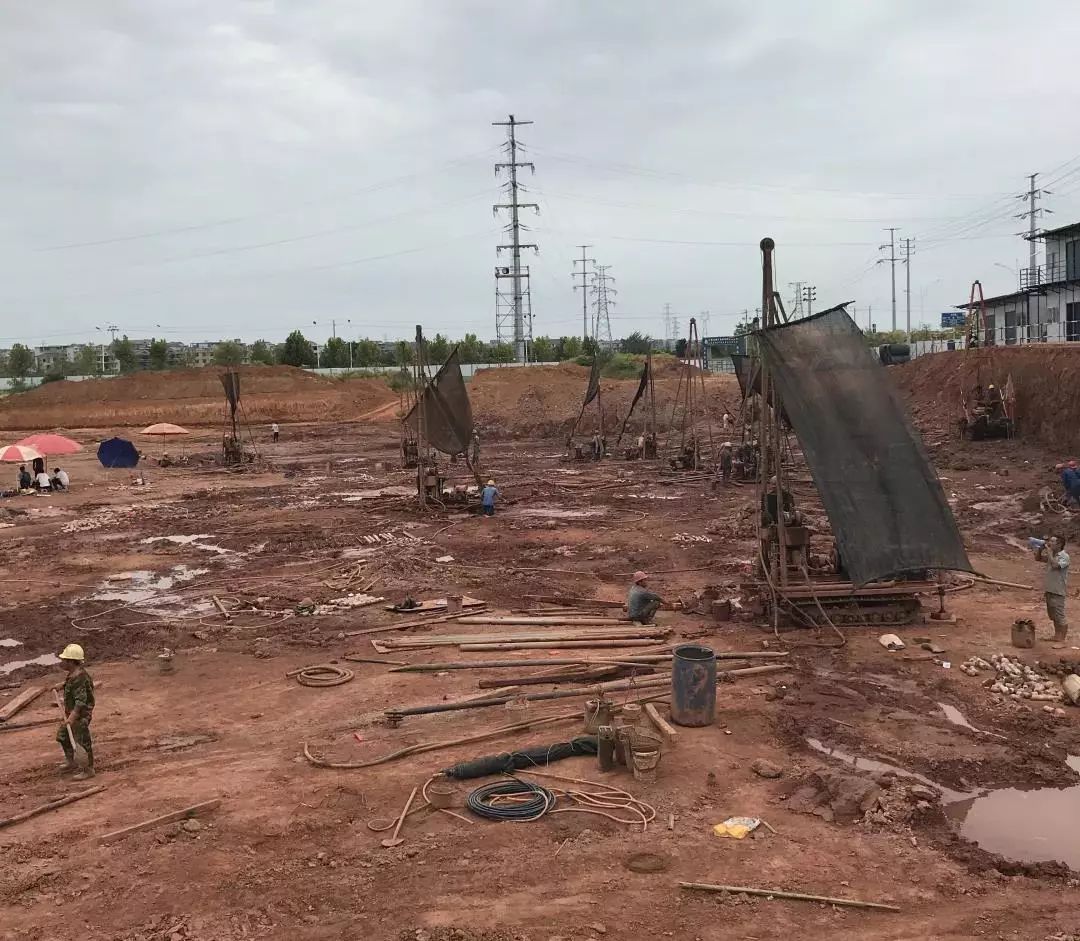

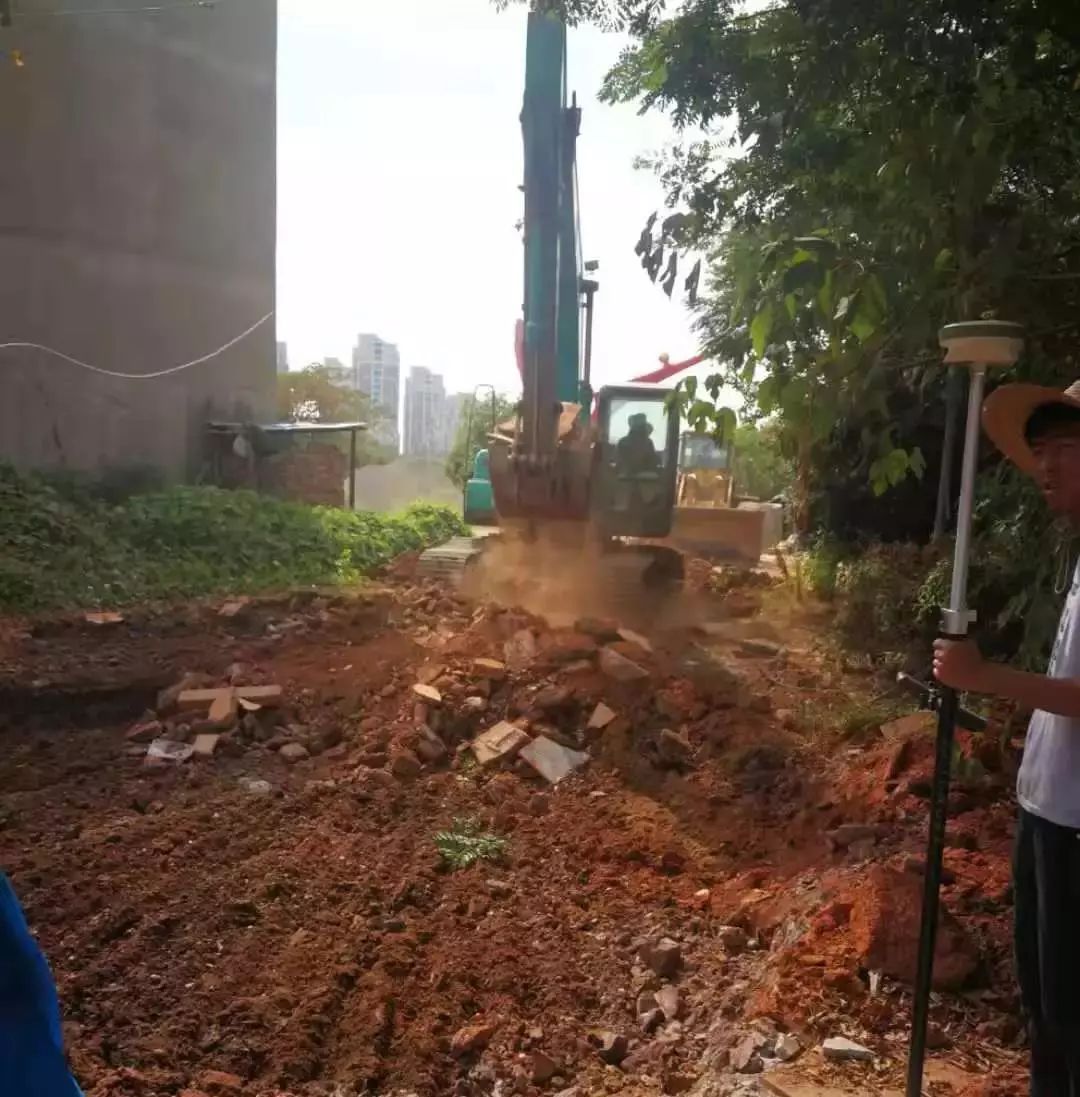

春风花园(安置小区)勘探钻孔施工中

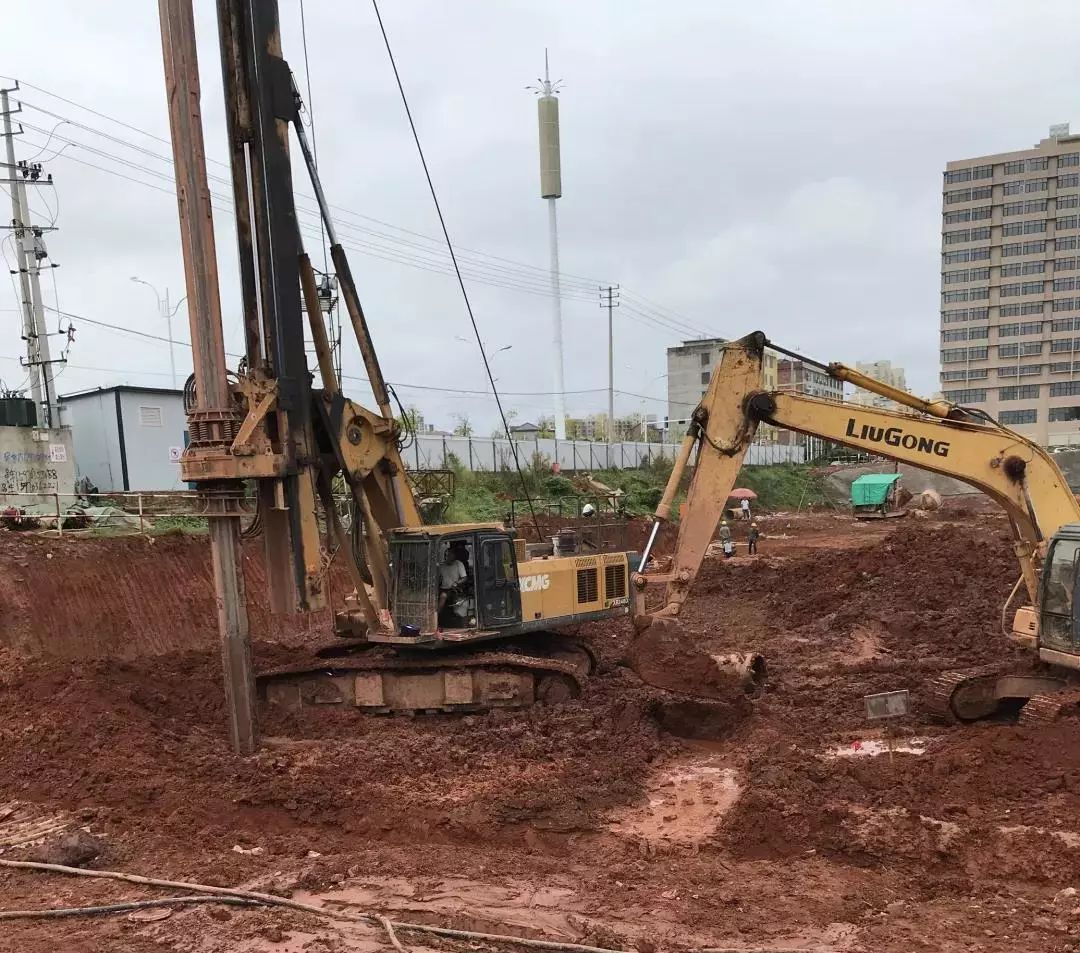

春风花园(安置小区)桩基施工
