鄱余高等级公路最新动态,累计完成金额23794万元

转载 163k.com2019/12/02 10:44:18 发布 IP属地:未知 来源:微信公众号 作者: 4093 阅读 0 评论 0 点赞

===菜单导航===

首      页鄱阳资讯鄱阳房产

鄱阳招聘鄱阳征婚鄱阳活动

二手市场专      题会员中心


       1.项目建设内容:鄱余高等级公路(G236芜湖至汕尾公路鄱阳县城至余干乌泥段改建工程)按国道一级公路建设,路基宽度24.5米,特大桥12678米/1座,建设里程34.41公里,总投资概算254639.47万元。项目按PPP模式运作,市公路管理局为项目实施机构,市交通投资集团有限公司为政府出资方代表,并通过公开招标选定中国铁建大桥工程局集团有限公司和上海城建市政工程集团有限公司(联合体)为社会投资人,组建项目公司,对项目进行投资、融资、建设、运营和管理。项目于201812月开工建设,202112月建成通车,工期36个月。


2.本周进展情况:


鄱阳境内:


本周投资364万元。

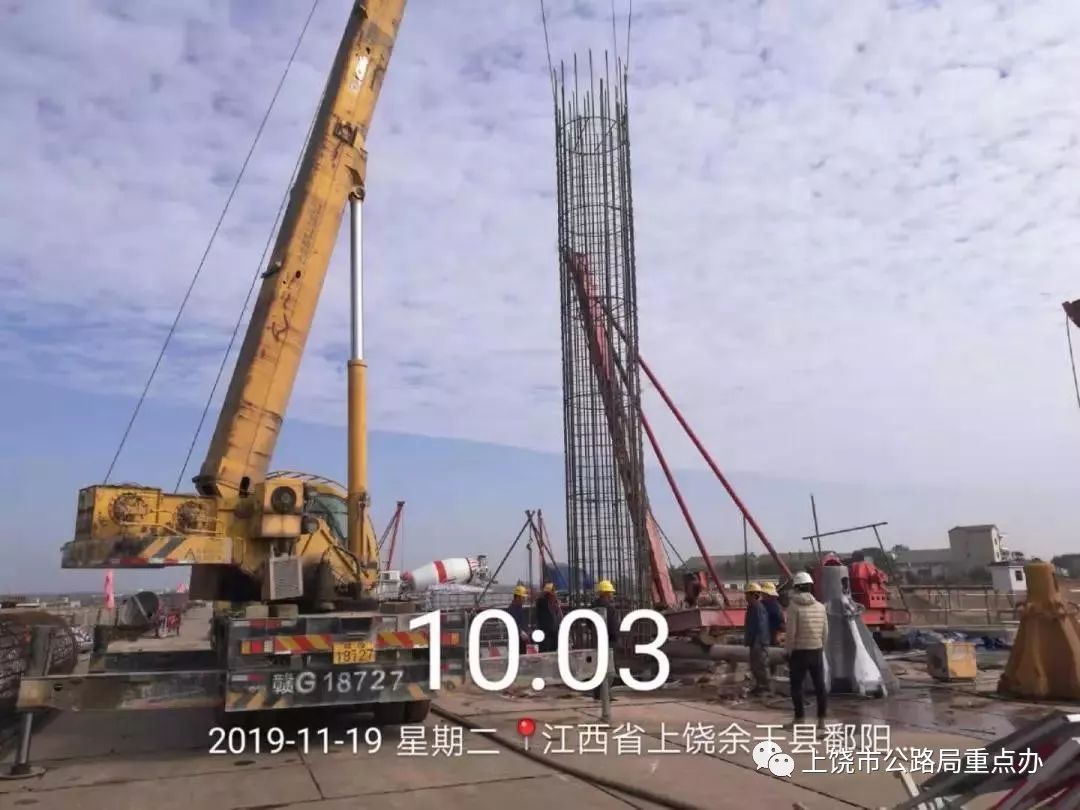

1.鄱余特大桥桩基浇筑完成1根。

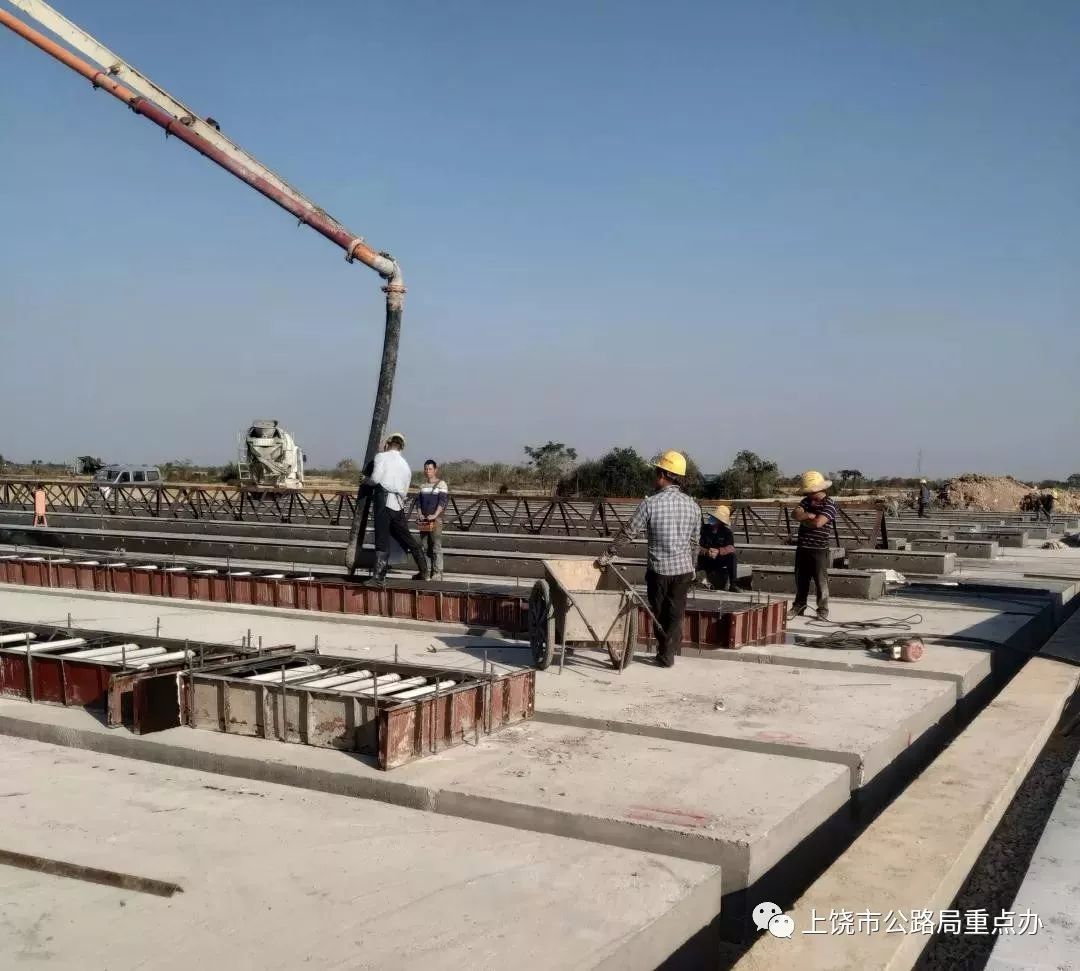

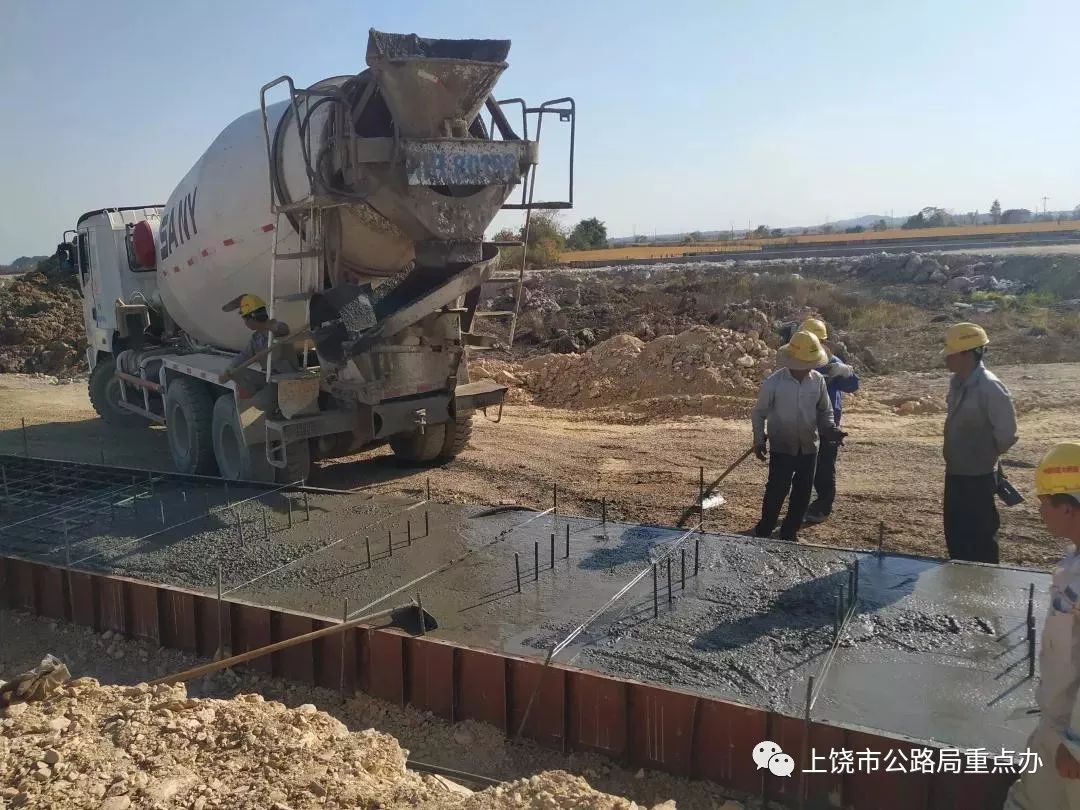

2.梁场制梁区地坪浇筑完成30%,存梁区台座片石填筑完成20%

3.活动板房室内装修完成50%

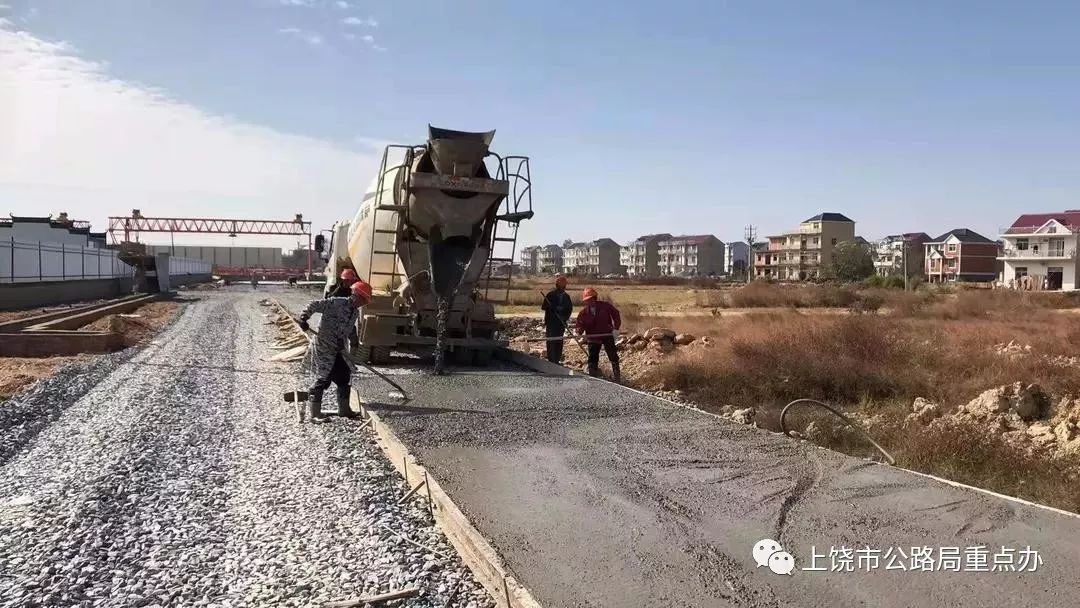

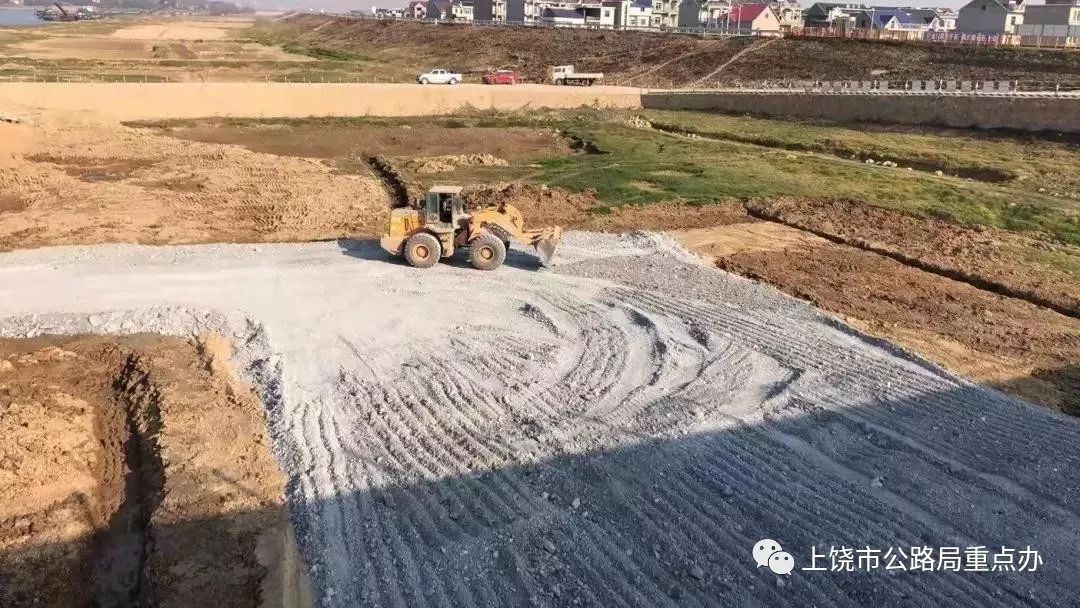

4.便道硬化段浇筑混凝土完成。

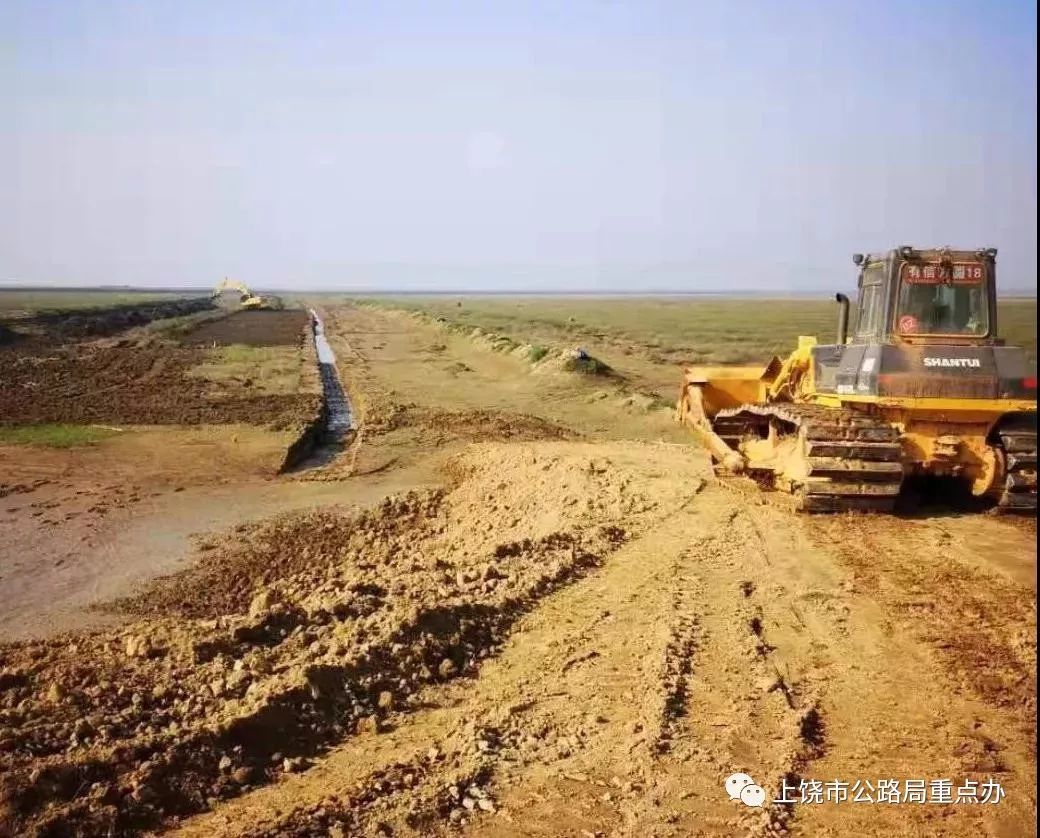

5.蟹塘便道土坝及便道清表完成660m

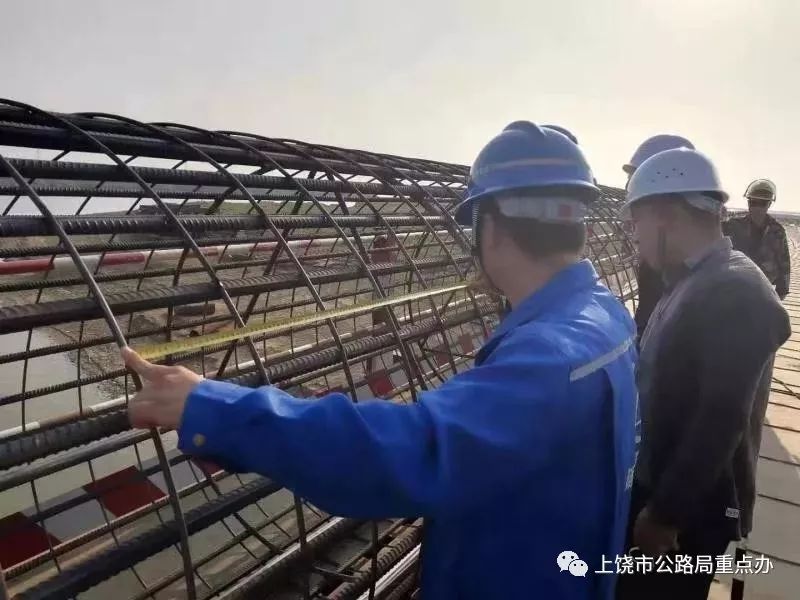

6.13#、14#墩筑岛完成。

余干境内:

本周投资约118万元。

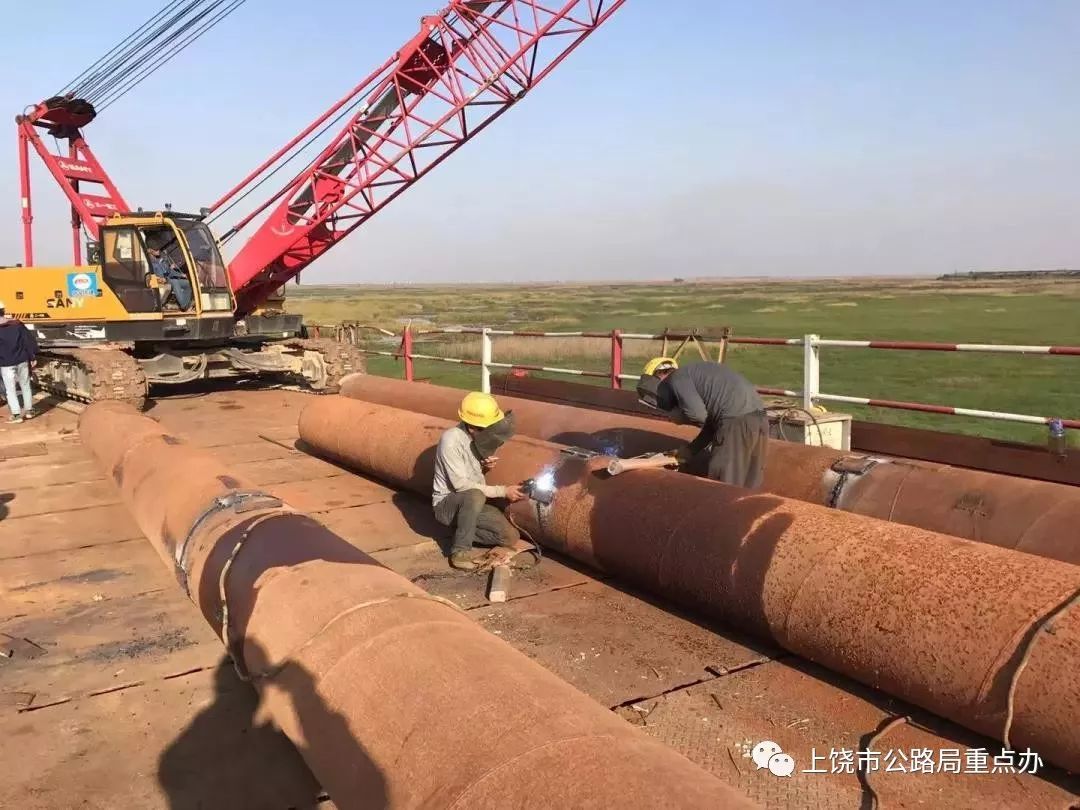

1.钢筋加工场龙门吊安装完成一台。

2.2#存梁区龙门吊轨道及存梁台座基础换填完成。

3.2#制梁区制梁台座二级基础完成21条,累计完成25条。

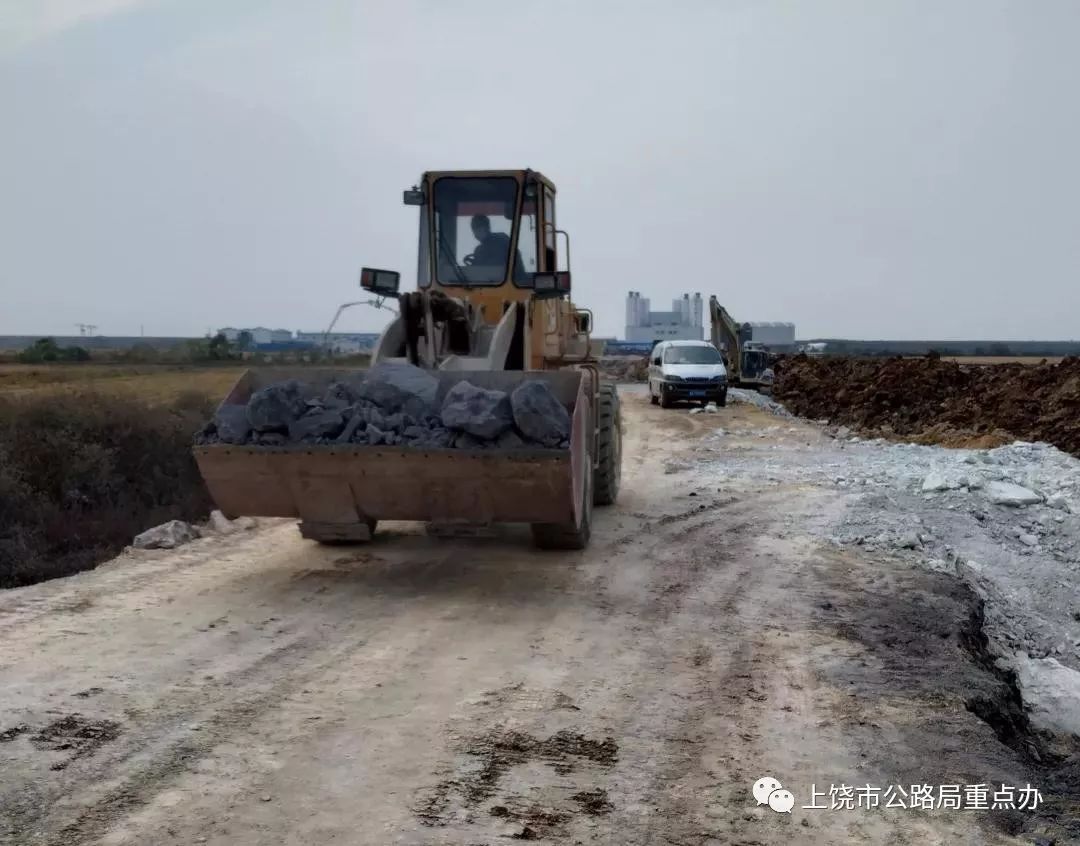

4.纵向便道加宽段完成300米。

5.鄱余特大桥392#b-5、392#b-5桩基完成。



  3.累计完成情况:

   本周完成产值482万元,累计完成金额23794.12万元,累计完成比例为11.2%



 一、临时工程建设情况


1.项目经理部驻地建设:全线共5785㎡,累计完成 5785㎡

2.拌和厂、钢筋加工厂、预制梁厂:全线共230亩,本周完成3亩,累计完成192.15亩。

3.码头:全线共1处,累计完成1处。

4.钢栈桥:全线共1498米,本周完成48米,累计完成 1498米,累计完成钢平台8个。

5.施工便道:全线共17975米,本周完成0米,累计完成13104米。

6.鄱余特大桥桩基钢护筒本周完成0根,累计完成108根。


二、主体工程建设情况:


    桥梁工程:鄱余特大桥桩基共1748根,本周完成2根,累计完成28根。
