重点项目巡礼|生活垃圾焚烧发电厂雏形显现,并网发电为期不远了!

转载 163k.com2020/01/09 21:55:11 发布 IP属地:未知 来源:鄱阳发布 作者:鄱阳发布 1777 阅读 0 评论 2 点赞

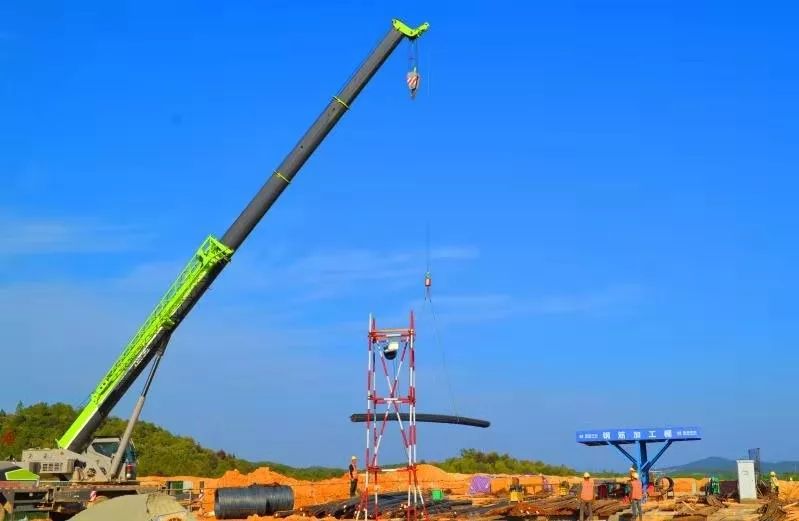

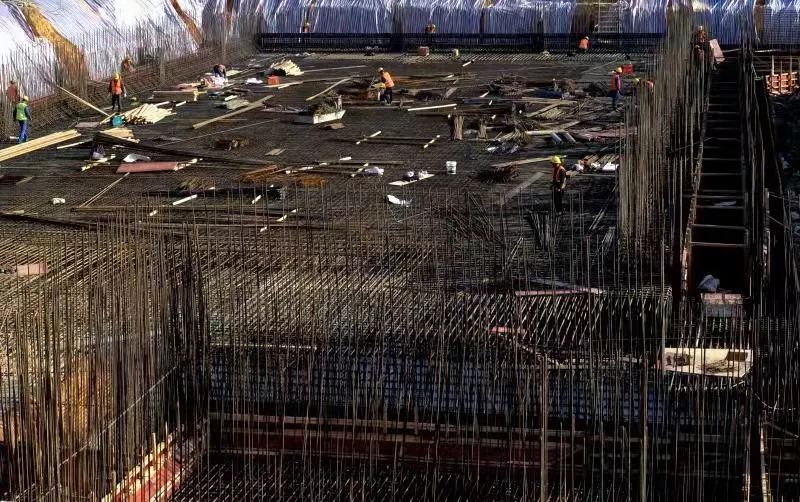

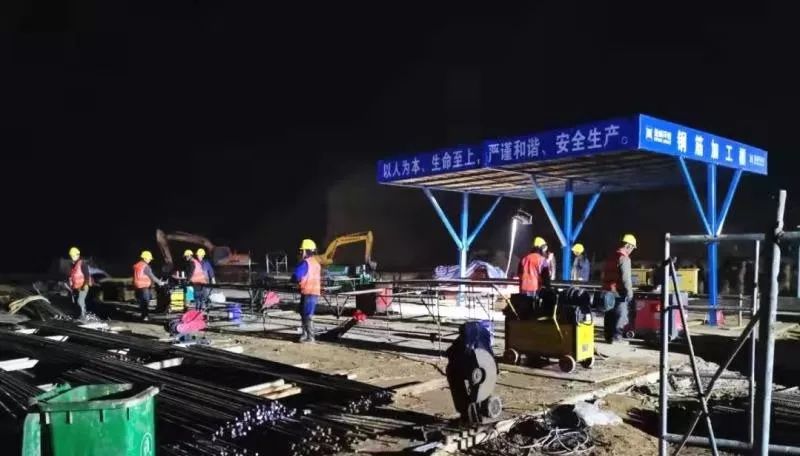

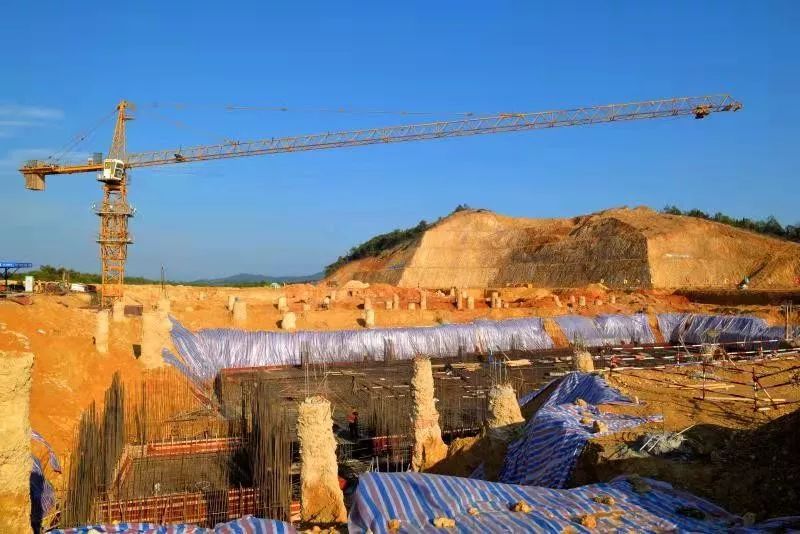

1月9日,记者从县生活垃圾焚烧发电厂施工单位了解到,该项目施工目前进展顺利,综合楼三层楼板模板安装和钢筋施工完成了80%,渣坑垫层上部防水施工已完成,主厂房筏板基础开始浇筑垃圾坑混凝土,烟囱基础开挖和桩头破除施工进入尾声,开始进行烟囱单体桩基检测。





据悉,该项目设计规模为近期每日600吨,远期每日达1000吨,选址位于游城乡,服务范围包括全县除芦田乡、饶埠镇、昌洲乡、三庙前乡、饶丰镇和乐丰镇以外的24个乡(镇、街道)。项目于2018年12月26日开工建设,计划2020年6月完成一期工程,2025年6月完成二期工程,采用2台10MW凝汽器式汽轮发电机,年发电量达1.2亿度。
