上周工作内容
环东湖综合治理工程

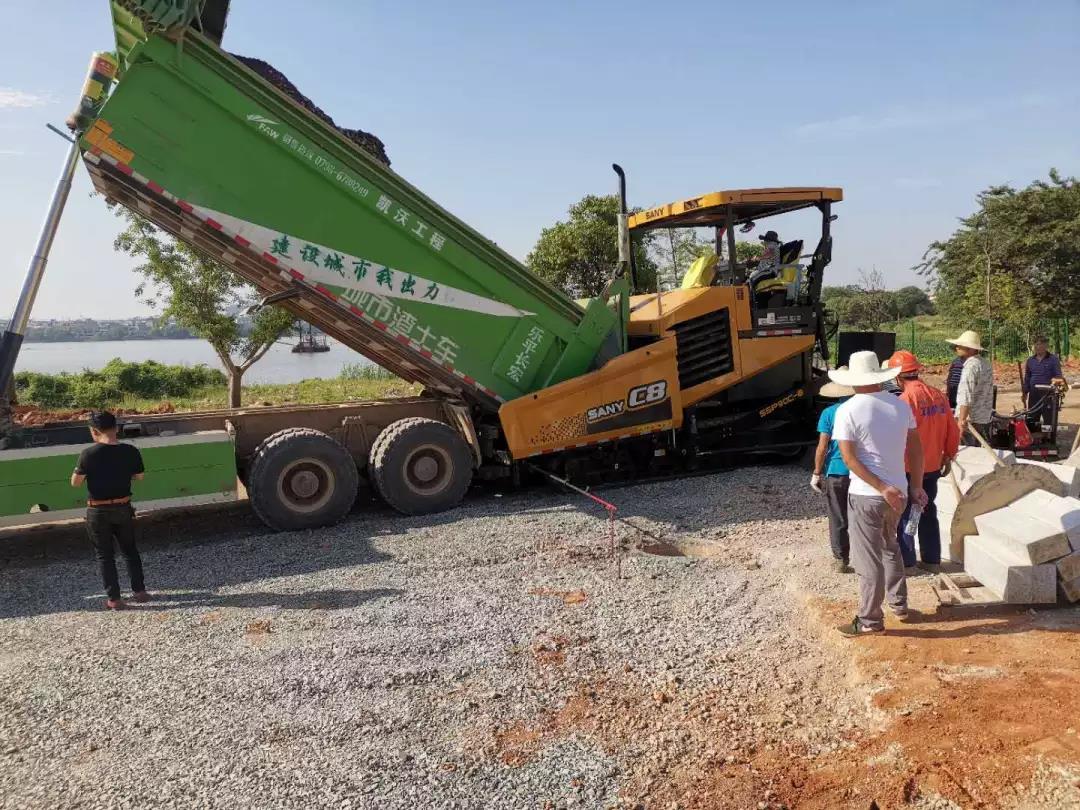

1、西经二路:完成K1+420-K1+700段水稳摊铺。
2、长堤路:北侧现状行道树移植。
3、尚湖路:

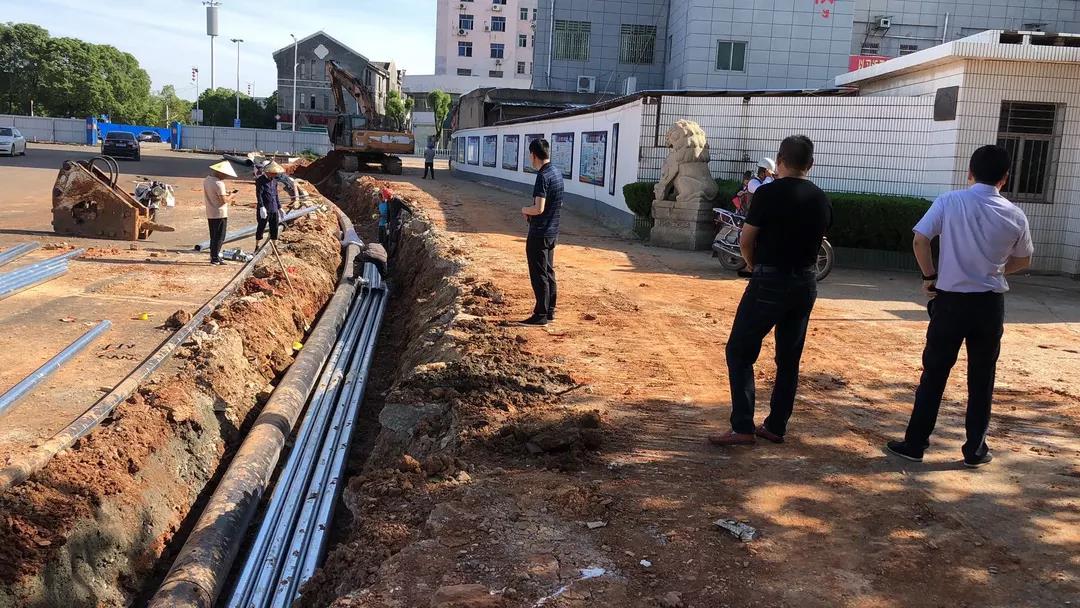

(1)完成西段K0+000.0~K0+440段东北侧路灯、电信、给水等综合管线安装。
(2)完成西段K0+000.0~K0+712.0段东北侧路灯接线井砌筑14个。
4、雨水净化区:
(1)完成S5雨水净化区围堰填筑680m³。
(2)S6雨水净化区围堰内抽排水。
5、生态驳岸:

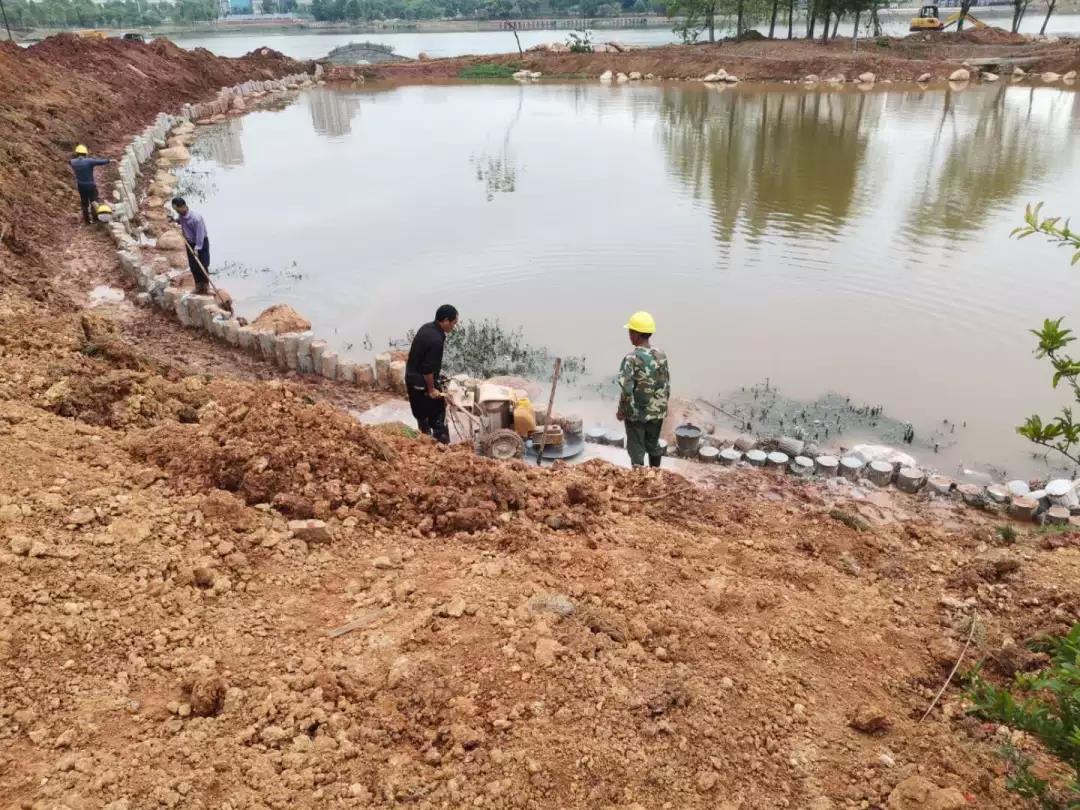

(1)完成KB段自然驳岸景观石摆放150m。
(2)KS-KW段护岸边坡清理及树木移栽。
6、吴芮祠以北:
(1)完成景观灯基础浇筑38个。
(2)完成预埋亮化管线3530m。
(3)完成乔木移栽64棵。
(4)完成给水管铺设2817m。
(5)完成电瓶车站地梁浇筑。
(6)游客服务中心基础砌筑。
(7)完成游客服务中心地梁钢筋制安模板支护及浇筑。
7、五一南路及梦泽台:
(1)完成管线预埋5560m。
(2)完成植土回填9000m³。
(3)完成景墙砌筑60㎡。
(4)完成绿道、游步道级配碎石回填40m³。
(5)完成乔木种植159棵。
(6)完成给水管铺设1723m。
8、底泥清淤工程:完成底泥清淤10500m³。
9、底泥处理处置工程:完成底泥处理7000m³。
春风花园(安置小区)工程
1、1#楼:完成四层柱电渣压力焊。
2、2#楼:完成五层柱电渣压力焊。
3、3#楼:桩头凿除。
4、5#楼:

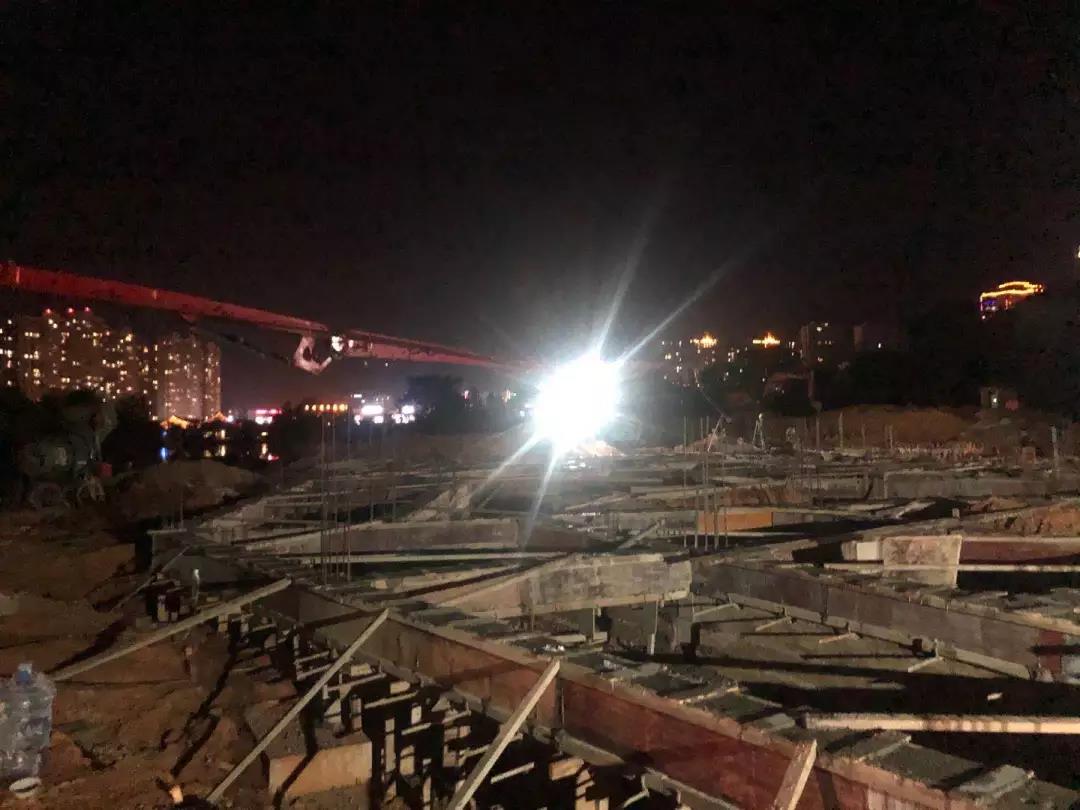

(1)完成主楼地下室顶板砼浇筑。
(2)完成5#楼和8#楼连接处地下室底板砼浇筑。
5、6#楼:完成主楼地下室底板砼浇筑。
6、8#楼:完成主楼二层柱、三层梁板模板施工。
7、9#楼:
(1)完成一单元三层模板施工。
(2)完成二单元一层模板施工。
(3)完成二单元南面地下室底板砼浇筑。
8、10#楼:完成主楼地下室模板施工。
9、物业楼:完成地下室顶板钢筋绑扎及模板施工。
10、消防和排水管预埋,强电、弱电、消防报警等线盒和导管预埋,避雷引下线和等电位连接和预埋。
本周工作计划
环东湖综合治理工程
1、西经二路:
(1)计划完成K1+490-K1+670段景观绿道及游步道路基修整、级配料摊铺、碾压。
(2)计划完成K1+420-K1+700段检查井加高及井盖安装。
2、长堤路:
(1)计划完成1号围堰顶部硬化及围挡安装。
(2)计划完成长堤路现状行道树移栽。
3、尚湖路:
(1)计划完成西段K0+000.0~K0+440段给水阀门井、消防水闸阀井、路灯接线井、电信管过路井砌筑。
(2)计划完成西段K0+000.0~K0+712.0段人行道种植土回填碾压。
(3)计划完成乔木种植50棵。
4、雨水净化区:
(1)计划完成S5雨水净化区围堰填筑。
(2)S6雨水净化区排水及清淤。
5、生态驳岸:
(1)计划完成KB段自然驳岸景观石摆放。
(2)计划完成KS-KW段护岸边坡清理及树木移栽。
6、吴芮祠以北:
(1)计划完成电力横穿井砌筑20座。
(2)计划完成亮化管线安装3000m。
7、五一南路:
(1)计划完成景墙砌筑。
(2)计划完成绿道、游步道路基级配层填筑及路缘石安装。
(3)计划完成乔木种植187棵。
8、底泥清淤工程:计划完成底泥清淤10500m³。
9、底泥处理处置工程:计划完成底泥处理7000m³。
春风花园(安置小区)工程
1、1#楼:四层支模架搭设。
2、2#楼:五层支模架搭设。
3、3#楼:计划完成桩头凿除。
4、5#楼:主楼一层支模架搭设。
5、6#楼:主楼一层支模架搭设。
6、8#楼:主楼三层钢筋绑扎。
7、9#楼:
(1)一单元三层钢筋绑扎。
(2)二单元一层钢筋绑扎。
8、10#楼:主楼一层支模架搭设。
9、物业楼:计划完成地下室顶板砼浇筑。
10、消防和排水管预埋,强电、弱电、消防报警等线盒和导管预埋,避雷引下线和等电位连接和预埋。
鄱发集团董事长孔剑听取设计对环东湖综合治理工程灯光亮化方案汇报。
鄱发集团董事长孔剑现场调度环东湖综合治理工程进度。
县建设局设计院副院长刘东华、鄱发集团总工李刚、中南院设计现场确认景观方案。
县建设局设计院副院长刘东华现场指导阳光草坡地形整理。

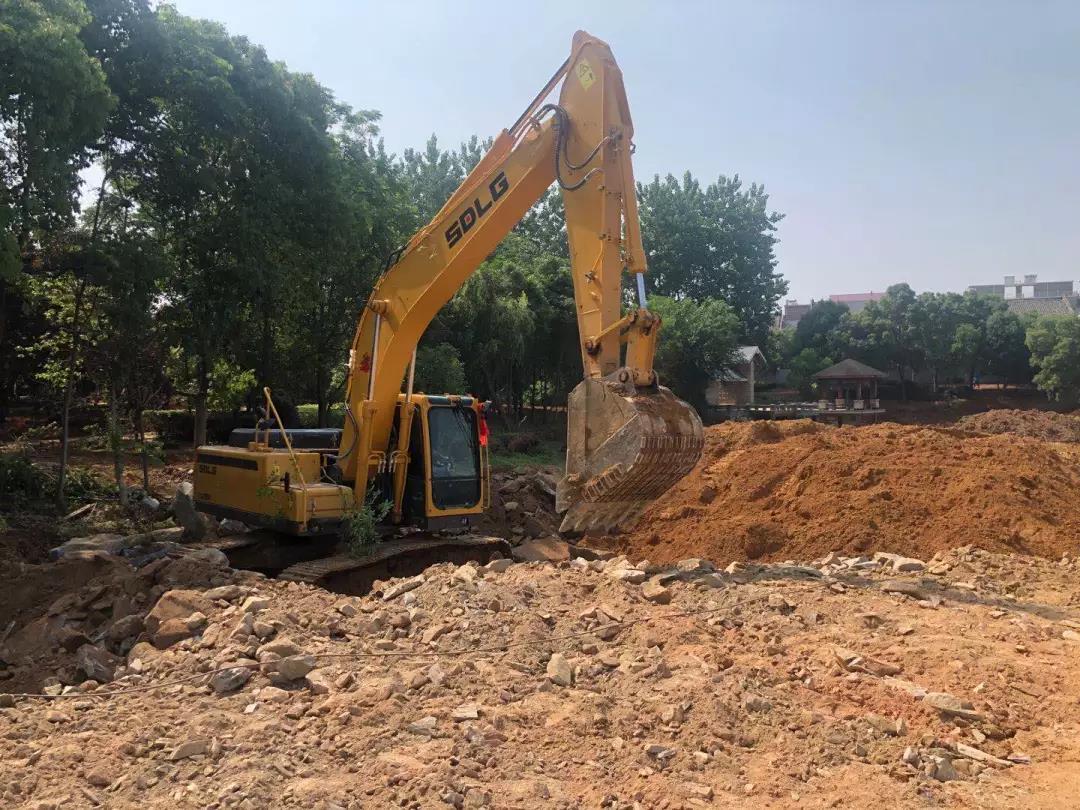

吴芮祠以北阳光草坡地形整理
吴芮祠以北阳光草坡草皮铺设
吴芮祠以北铺设果岭草

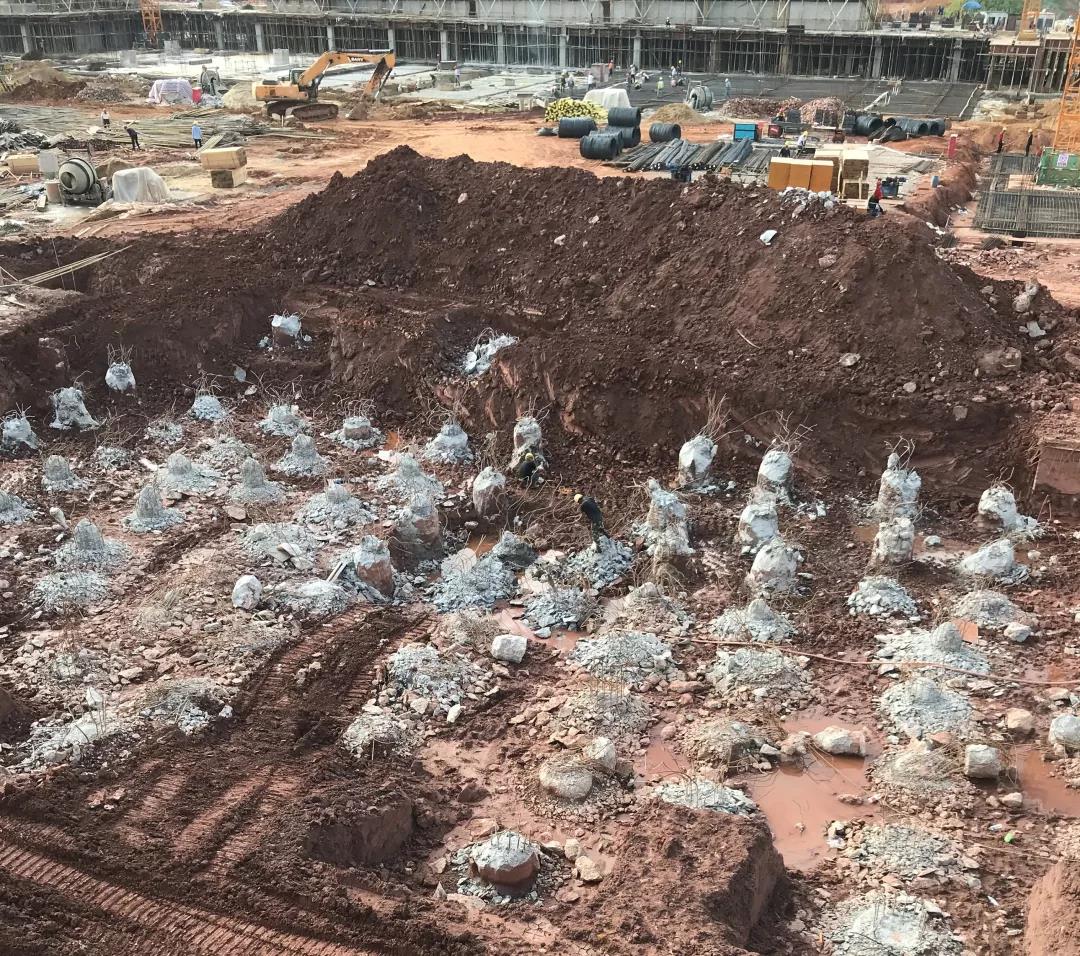

吴芮祠以北仿木桩截桩头
吴芮祠以北游客服务中心基础地梁砼浇筑
蓝鄱湾水稳层摊铺
S6雨水净化系统施工

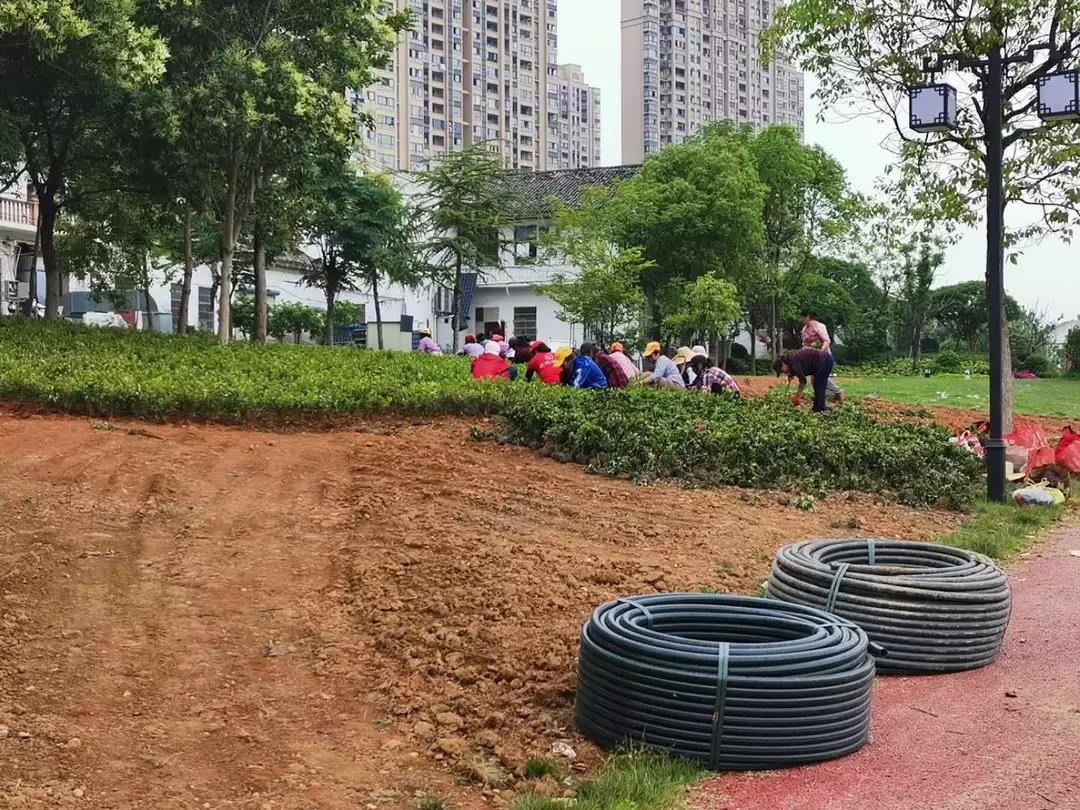

尚湖路自来水管及弱电管埋设

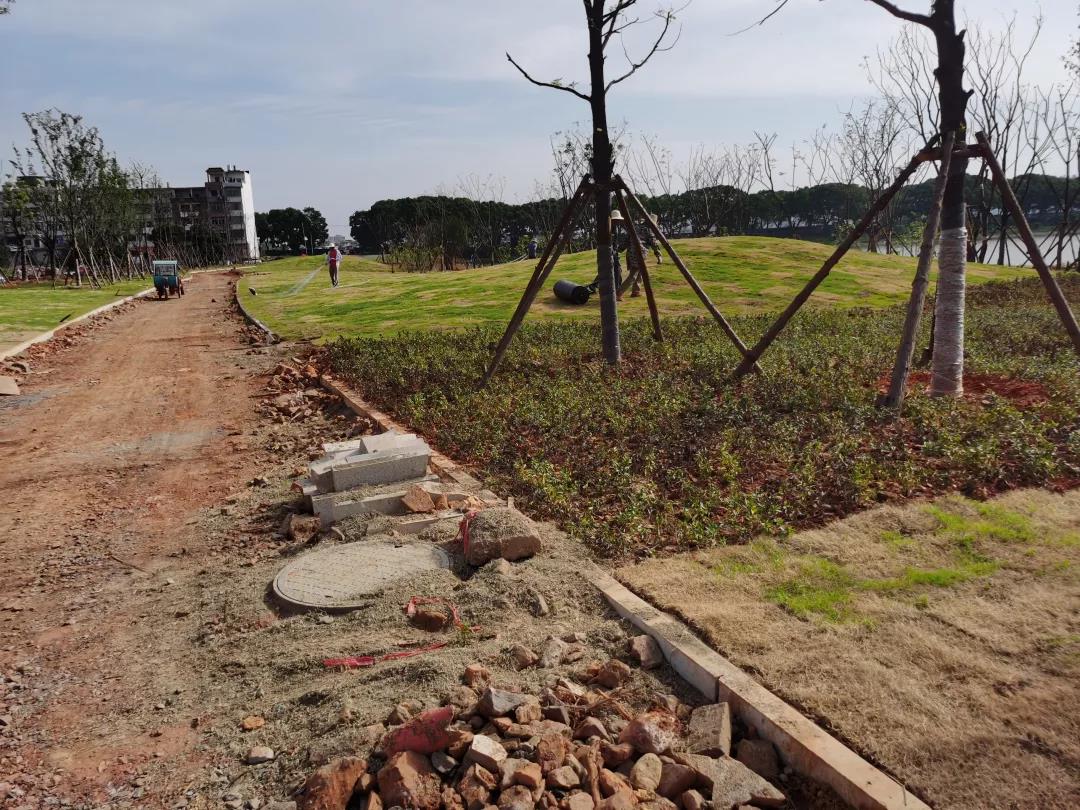

五一南路草坪平整

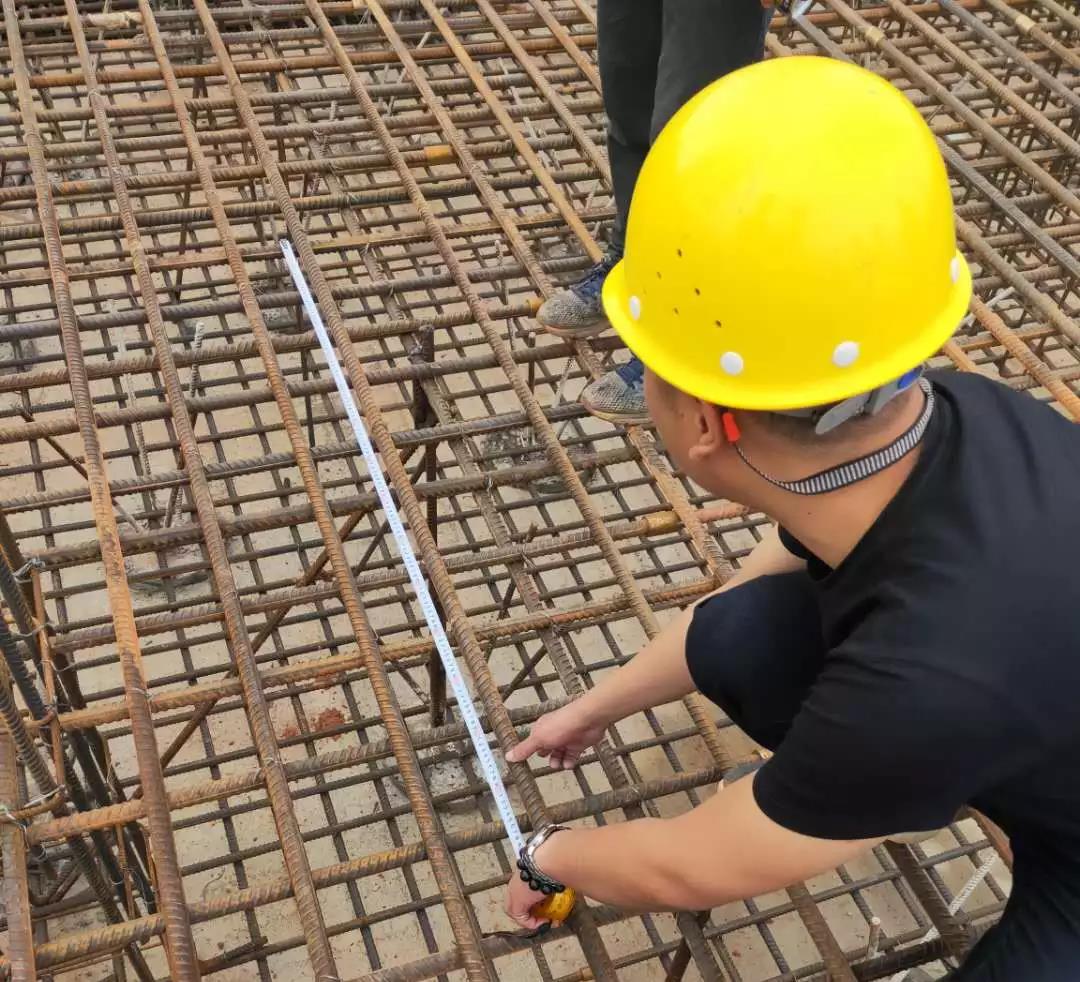

春风花园(安置小区)地下室底板钢筋验收

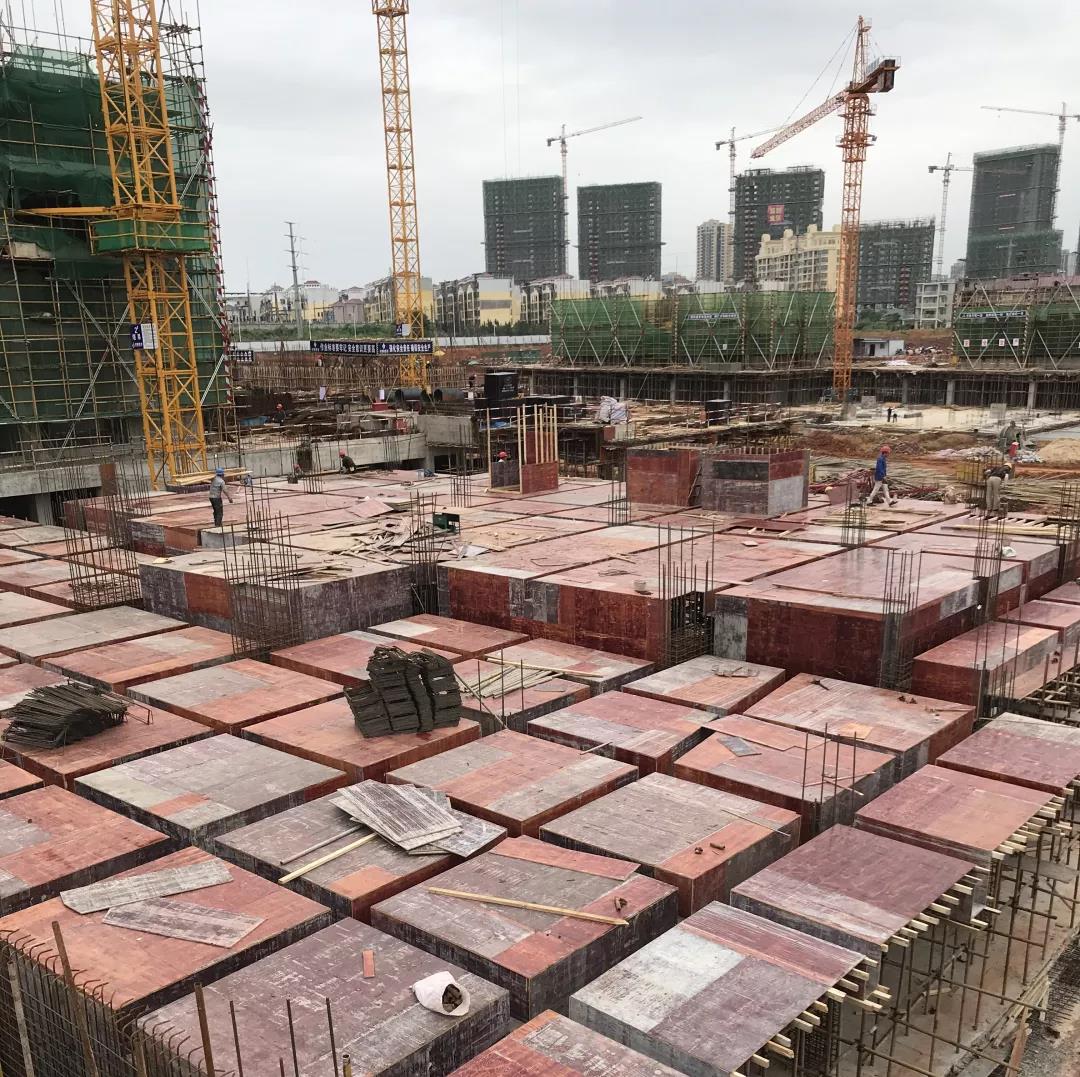

春风花园(安置小区)模板安装
春风花园(安置小区)钢筋绑扎
春风花园(安置小区)桩头凿除
