鄱阳环东湖综合治理一周动态(2020年5月25日-2020年5月31日)

转载 163k.com2020/06/19 21:50:38 发布 IP属地:未知 来源:鄱阳 作者: 3459 阅读 1 评论 7 点赞
编辑:工程管理部

上周工作内容

环东湖综合治理工程

1、尚湖路:

(1)完成西段居民处附近挡土墙模板支护及砼浇筑27m。

(2)完成西段路灯手孔井、电信人孔井砌筑16个。

(3)行道树栾树种植45棵。

2、长堤路:

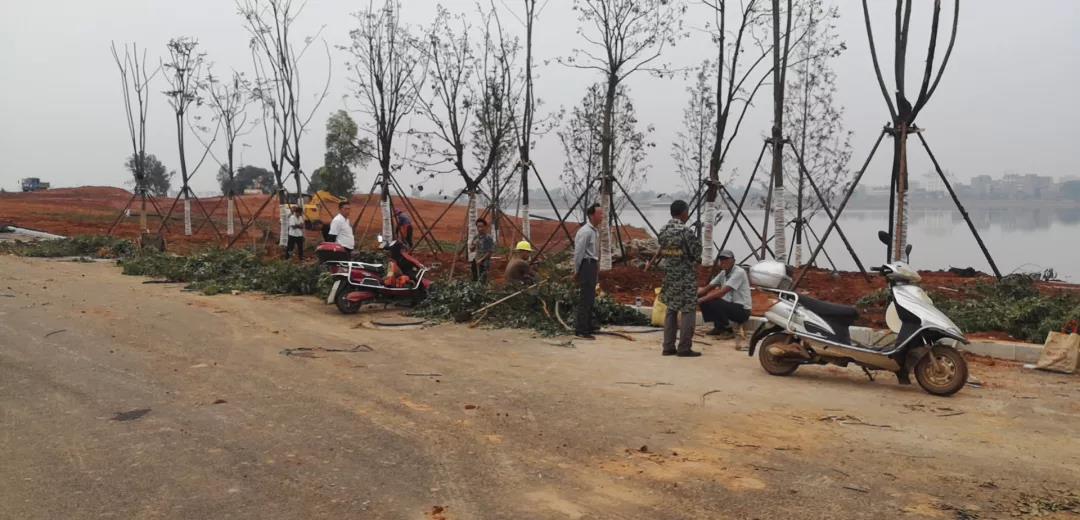

(1)完成围堰内现状行道树移植。

(2)1号围堰边坡土袋安放。

3、西经二路:

(1)完成K1+400-K1+580段道路路沿石安装。

(2)完成K1+400-K1+700段水稳层洒水养护。

4、生态驳岸:

(1)完成KP段小沉箱安装200m。

(2)完成KS-KW段护岸边坡清理及树木移栽。

5、雨水净化区:

(1)完成S5雨水净化区围堰填筑2160m³。

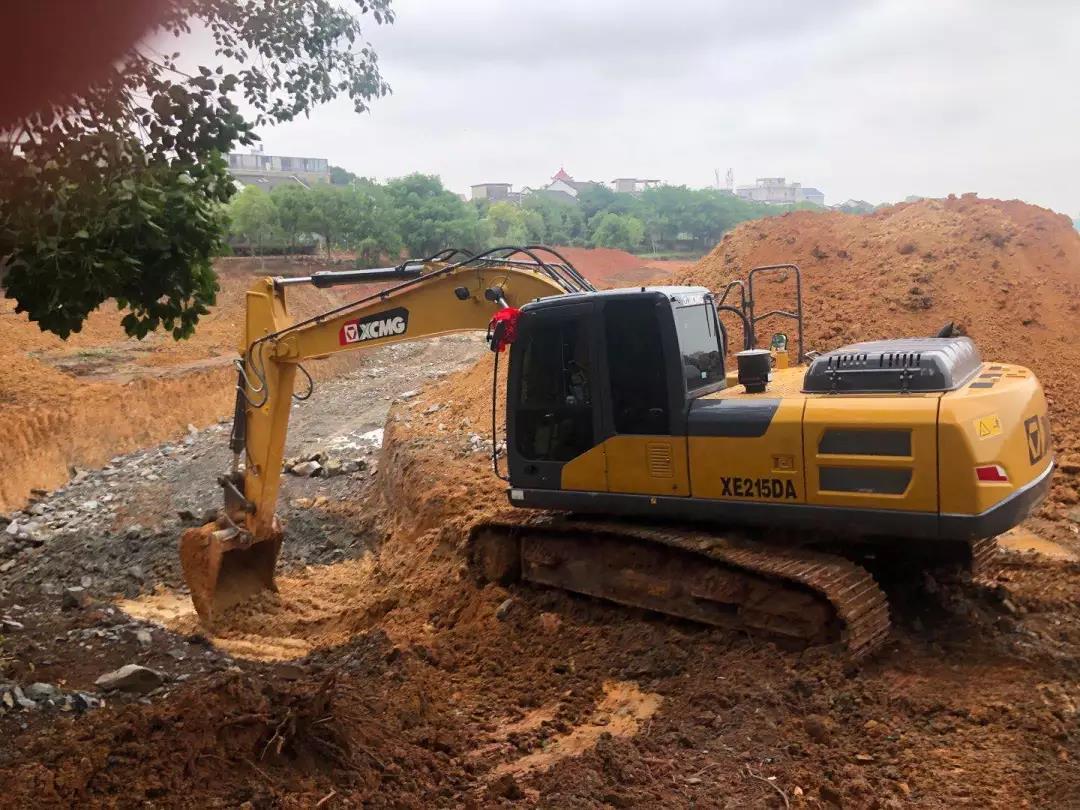

(2)完成S6雨水净化区隔堰基础开挖及抛石。

6、吴芮祠以北:

(1)完成景观灯基础浇筑20个。

(2)完成电力横穿井砌筑33座。

(3)完成游客服务中心钢筋制安。

7、五一南路:

(1)完成种植土回填800m³

(2)完成景墙砌筑及构造柱、压顶梁浇筑。

(3)完成廊架、亭架垫层混凝土浇筑42m³。

(4)完成乔木种植254棵。

(5)完成杜英种植19棵。

(6)完成落羽杉种植76棵。

春风花园(安置小区)工程

1、1#楼:完成五层钢筋绑扎。

2、2#楼:完成六层钢筋绑扎。

3、3#楼:砌砖胎膜。

4、5#楼:完成主楼一层支模架搭设。

5、6#楼:完成主楼地下室顶板钢筋绑扎。

6、8#楼:完成主楼三层钢筋绑扎。

7、9#楼:

(1)完成一单元三层钢筋绑扎。

(2)二单元三层钢筋绑扎。

8、10#楼:完成主楼地下室顶板钢筋绑扎。

9、物业楼:完成一层支模架搭设。

10、消防和排水管预埋,强电、弱电、消防报警等线盒和导管预埋,避雷引下线和等电位连接和预埋。

本周工作计划

环东湖综合治理工程

1、尚湖路:

(1)计划完成西段K0+000.0~K0+440段给水阀门井、消防水闸阀井、路灯接线井、电信管过路井砌筑。

(2)计划完成西段K0+000.0~K0+712.0段人行道种植土回填并碾压。

(3)计划完成行道树种植100棵。

2、长堤路:

(1)计划完成1号围堰迎水侧土袋安放。

(2)计划完成围堰顶部硬化及围挡安装。

3、西经二路:

(1)计划完成K1+400-K1+700段道路路沿石安装。

(2)计划完成K0+000-K0+400段人行道铺砖。

4、生态驳岸:计划完成生态驳岸KP段小沉箱安装。

5、雨水净化区:

(1)S5雨水净化区围堰内抽排水。

(2)S6雨水净化区隔堰模板支护。

6、吴芮祠以北:

(1)计划完成游客中心码头乔木移栽79棵。

(2)计划完成游客服务中心主体砌筑。

(3)水上码头围堰填筑。

7、五一南路:

(1)计划完成电力井砌筑50座。

(2)计划完成乔木种植100棵。

春风花园(安置小区)工程

1、1#楼:计划完成五层混凝土浇筑。

2、2#楼:计划完成六层混凝土浇筑。

3、3#楼:砌砖胎膜。

4、5#楼:计划完成主楼一层钢筋绑扎。

5、6#楼:计划完成主楼地下室顶板混凝土浇筑。

6、8#楼:计划完成主楼三层混凝土浇筑。

7、9#楼:

(1)计划完成一单元三层混凝土浇筑。

(2)计划完成二单元三层钢筋绑扎。

8、10#楼:计划完成主楼地下室顶板混凝土浇筑。

9、物业楼:计划完成一层钢筋绑扎。

10、消防和排水管预埋,强电、弱电、消防报警等线盒和导管预埋,避雷引下线和等电位连接和预埋。

鄱发集团董事长孔剑到环东湖综合治理项目现场指导推进项目建设。

吴芮祠以北阳光草坡铺设完成

吴芮祠以南S6雨水净化系统施工中

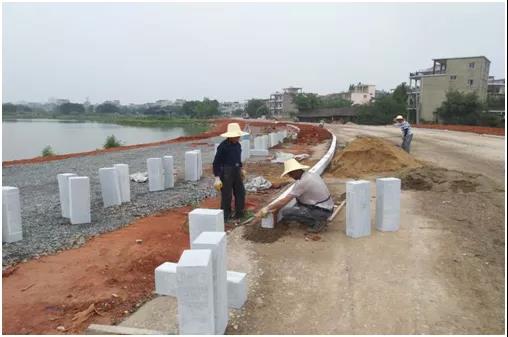

西经二路道路路沿石安装

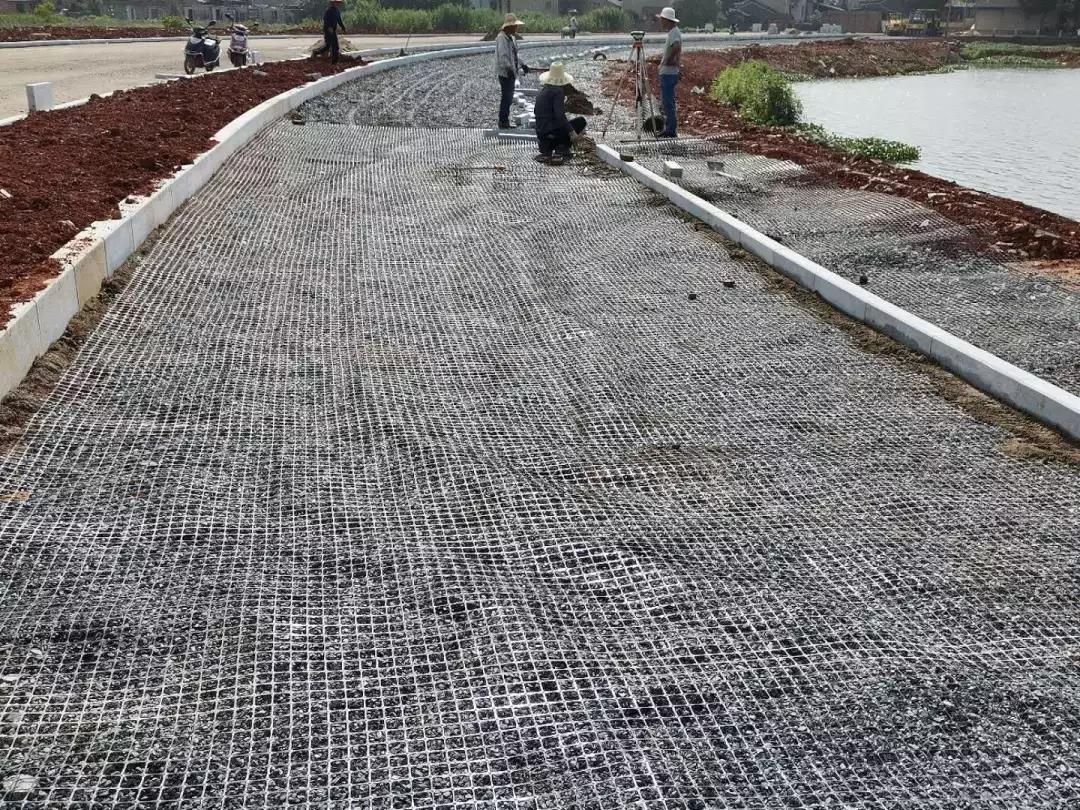

蓝鄱湾铺设土工格栅

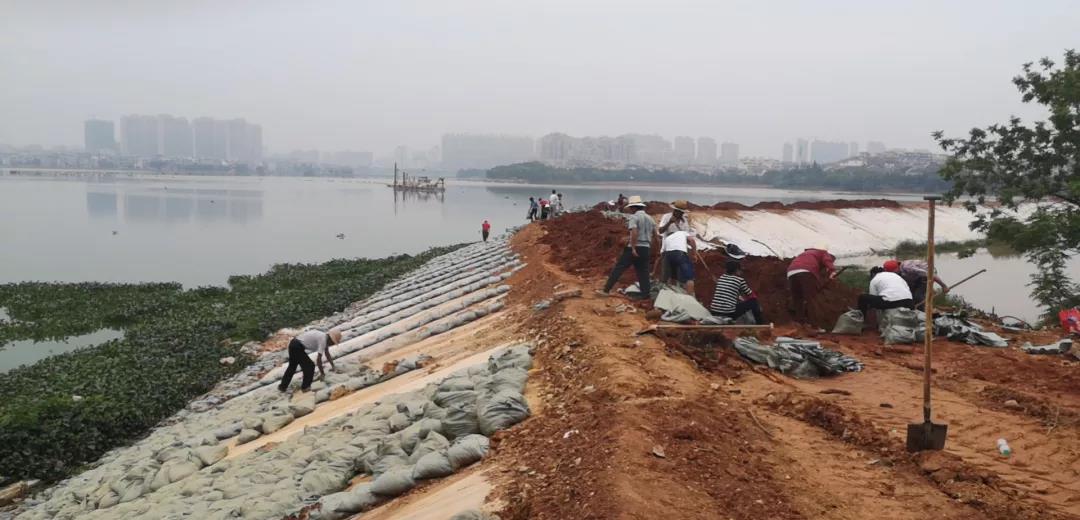

长堤路北侧围堰边坡土袋安放


五一南路草坪平整养护


尚湖路行道树种植

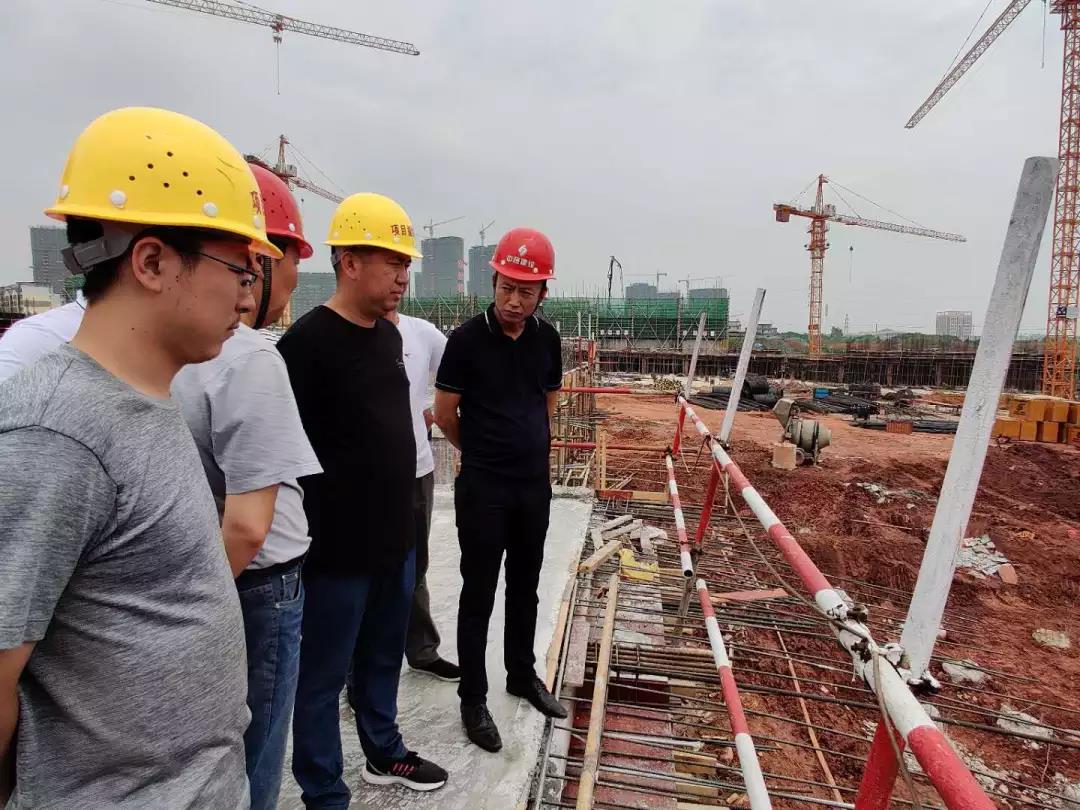

 鄱发集团总工李刚到春风花园(安置小区)项目现场指导工作。

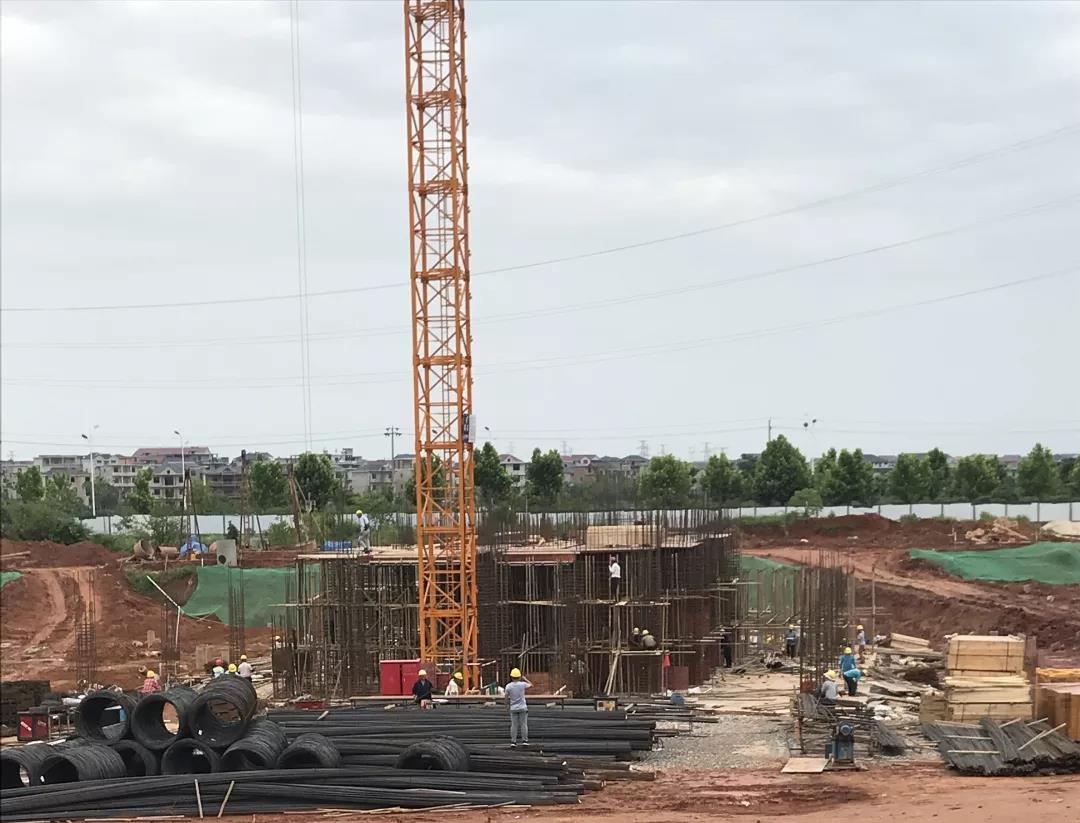

春风花园(安置小区)支模架搭设

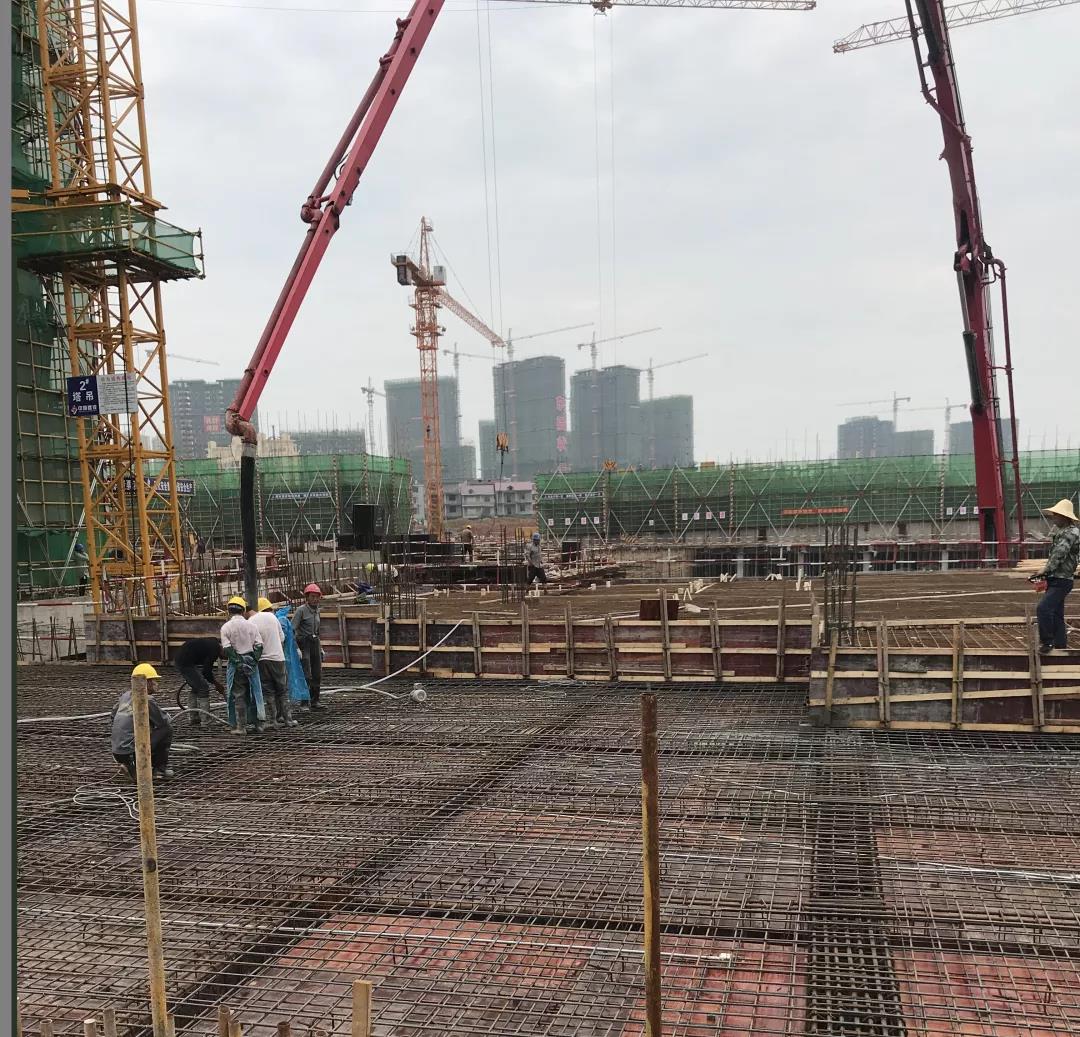

春风花园(安置小区)砼浇筑
