鄱余高等级公路最新进展!快来看看!

转载 163k.com2020/09/04 20:39:11 发布 IP属地:未知 来源:鄱阳之窗 作者: 5743 阅读 0 评论 0 点赞

鄱余高等级公路

  施工进度



     1.项目建设内容:鄱余高等级公路(G236芜湖至汕尾公路鄱阳县城至余干乌泥段改建工程)按国道一级公路建设,路基宽度24.5米,特大桥12.566千米/1座,建设里程34.597公里,总投资概算254639.47万元。项目按PPP模式运作,市公路管理局为项目实施机构,市交通投资集团有限公司为政府出资方代表,并通过公开招标选定中国铁建大桥工程局集团有限公司和上海城建市政工程集团有限公司(联合体)为社会投资人,组建项目公司,对项目进行投资、融资、建设、运营和管理。项目于201812月开工建设,20226月建成通车。

鄱阳境内:

     本周完成建安投资680.2万元,累计完成投资19300.7万元。

      1.钢筋加工厂钢筋笼制作。

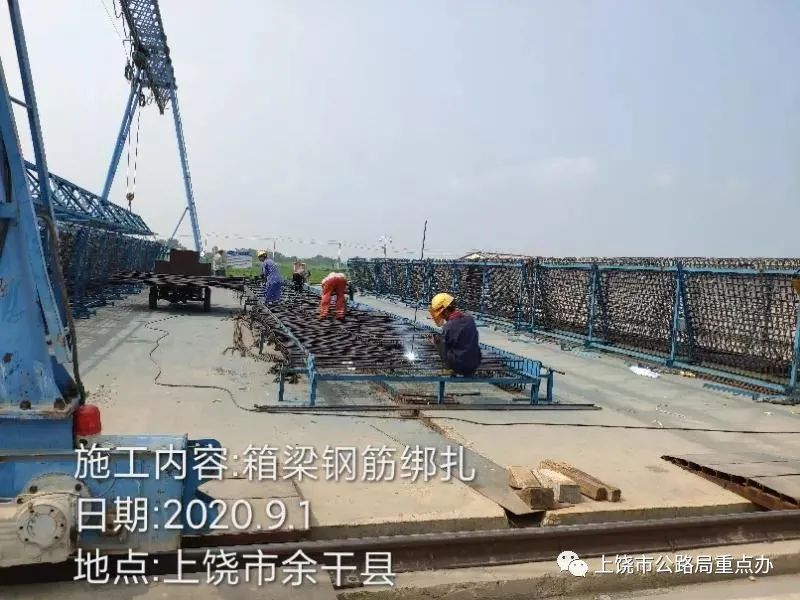

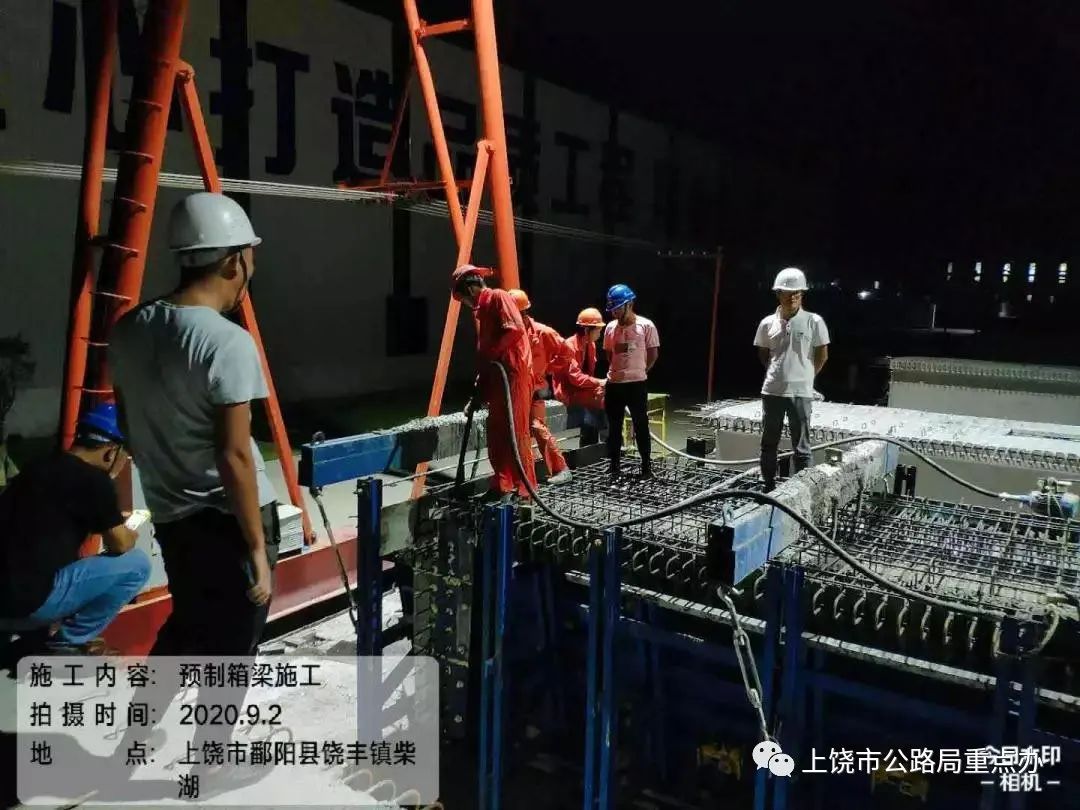

      2. 预制梁场箱梁生产14片。

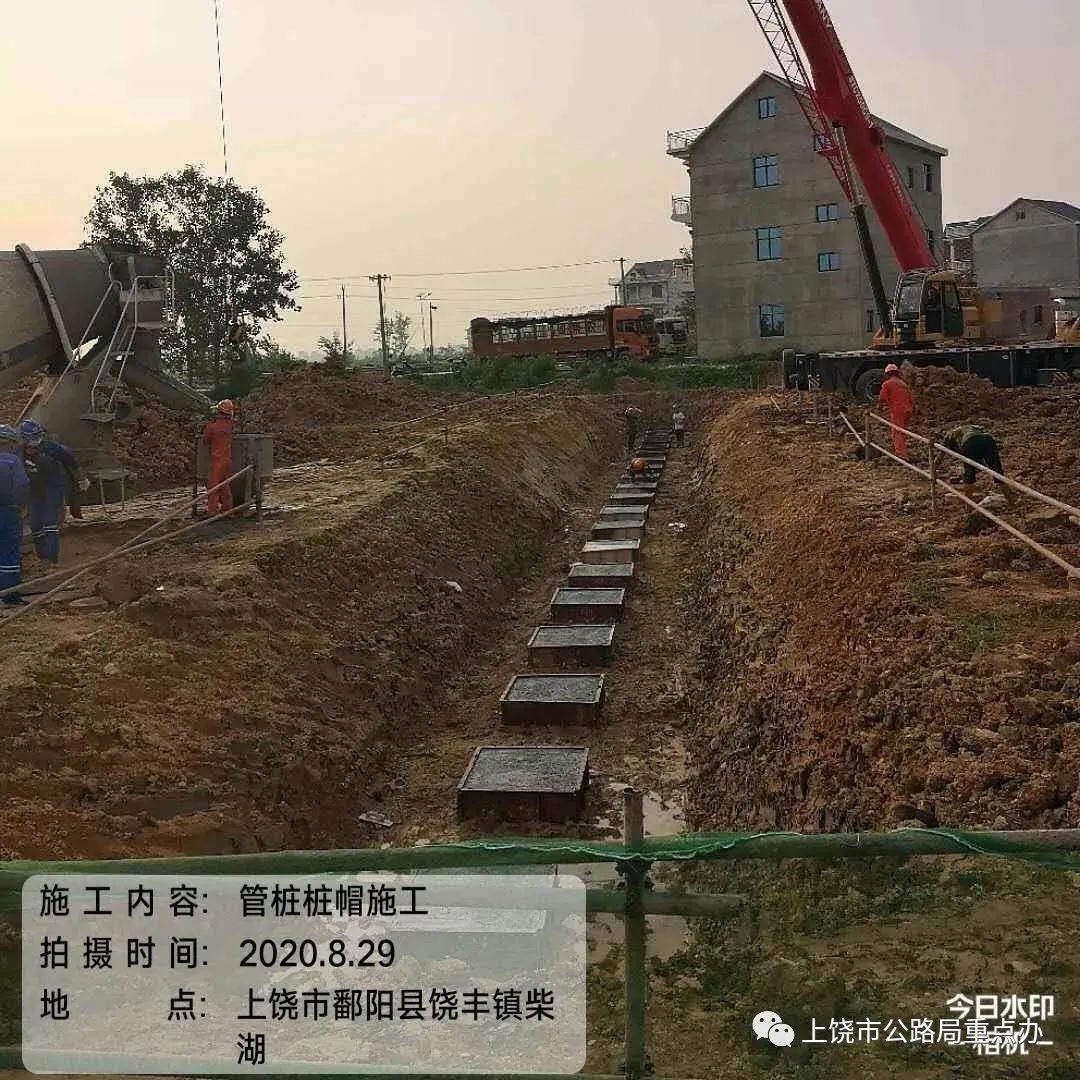

      3.软基处理管桩劲性体完成22090米。

余干境内

      本周完成建安投资1164万元,累计完成投资25805万元。

       1.鄱余特大桥桩基完成48根。

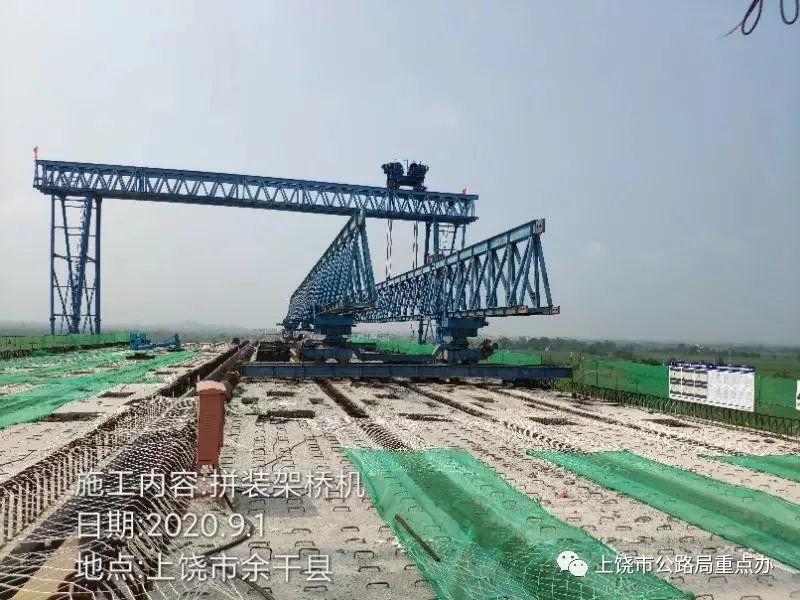

       2.预制箱梁完成21片,架设10片。

       3.系梁承台完成11个。

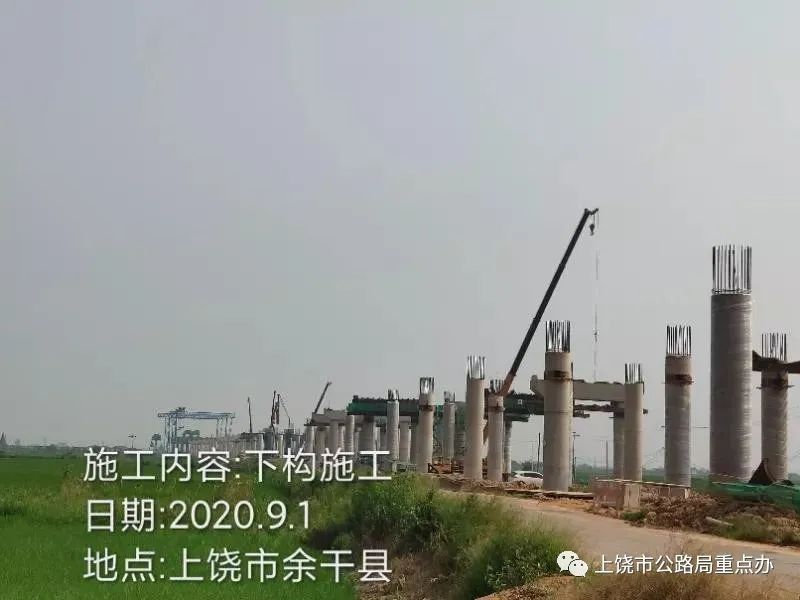

       4.墩柱完成24根。

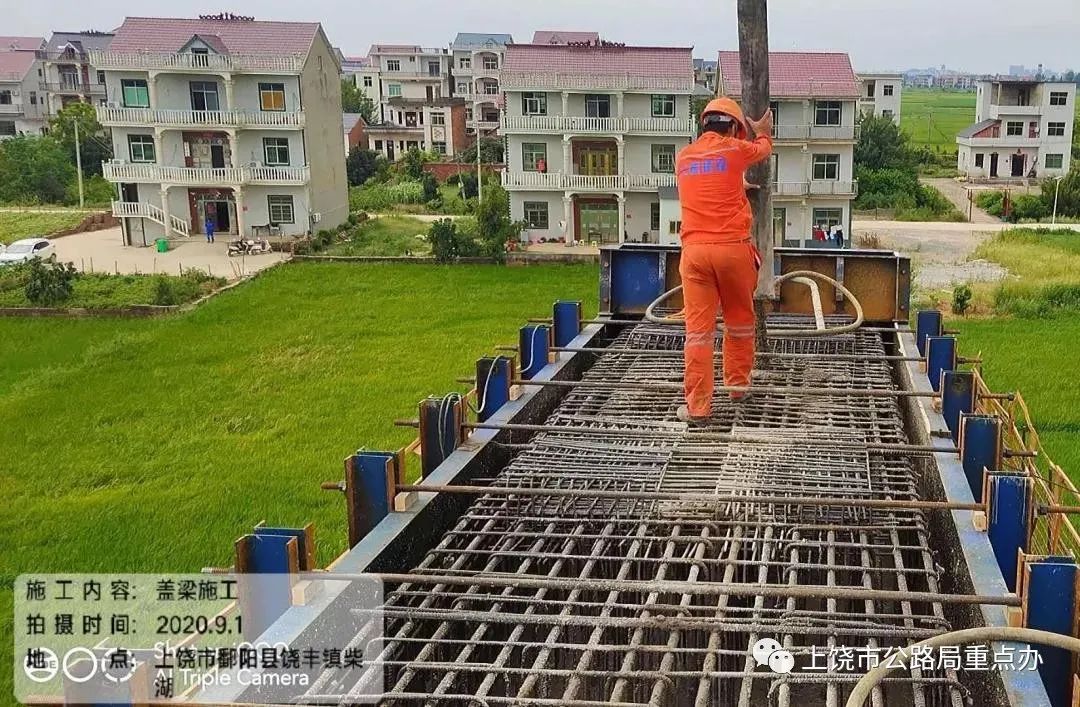

       5. 盖梁完成3个。

       6.粉喷桩工作层填筑。

     7. K22+390+K22+600段路基填筑。

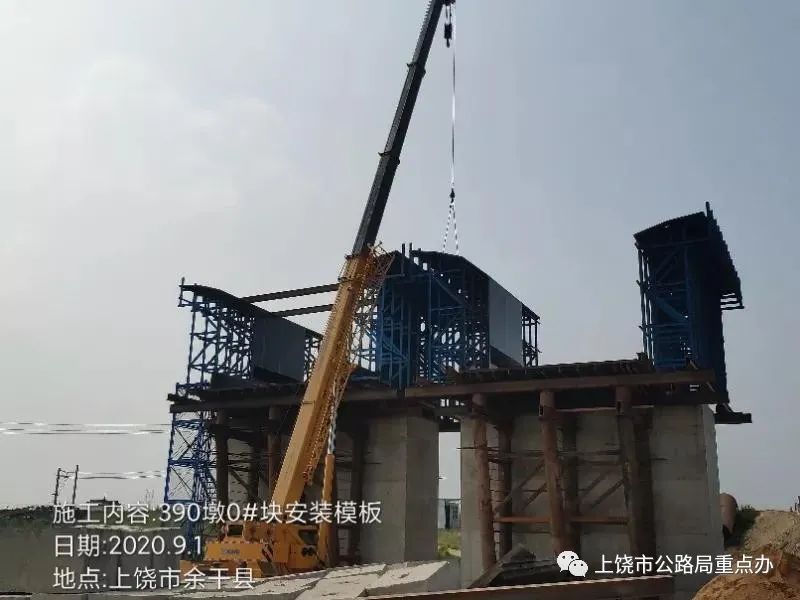

       8.390墩0#块侧模安装完成。

       9.K23+025圆管涵涂刷沥青防水层,K21+247圆管涵浇筑基础砼,k21+247圆管涵换填砂砾完成。

      2.累计完成情况:

       本周完成建安投资1844.2万元,累计完成金额45105.68万元,累计完成比例为21.26%。

      一、临时工程建设情况

      1.项目经理部驻地建设:共5785平方米,累计完成5785平方米。

     2.拌和厂、钢筋加工厂、预制梁厂:共230亩,累计完成211.77亩。

       3.码头:共1处,累计完成1处。

     4.钢栈桥:共1498米,累计完成1498米,累计完成钢平台8个。

      5.施工便道:共17975米,累计完成13411米。

      6.鄱余特大桥桩基钢护筒累计完成110根。

      二、主体工程建设情况:

       1.鄱余特大桥桩基本周完成48根,当月完成224根,累计完成844根。

       2.30米预制箱梁本周完成33片,当月完成204片,累计完成398片。

     3.软基处理管状劲性体本周完成22090米,当月完成90094米,累计完成95154米。

       4.软基处理粉喷桩本周完成0米,当月完成 21米,累计完成21米。

       5.系梁本周完成13座,当月完成49座,累计完成92座。

      6.墩柱本周完成16根,当月完成100根,累计完成160根。

       7.盖梁本周完成12座,当月完成41座,累计完成51座。

      8.承台本周完成0座,当月完成1座,累计完成8座。

       9.圆管涵本周未施工,当月未施工,累计完成75m/2道。
