鄱阳环东湖综合治理一周动态(2020年10月26日-2020年11月1日)

原创 163k.com2020/11/20 17:22:11 发布 IP属地:未知 来源: 作者: 49979 阅读 0 评论 0 点赞

编辑:工程管理部

上周工作内容

环东湖综合治理工程

1、长堤路:

(1)完成桥灌注桩浇筑1根。

(2)完成承台钢筋绑扎、浇筑、养护2个。

(3)完成桩头破除20个。

2、尚湖路:东段路基换填。

3、变压器:蓝鄱湾基座砌砖、强电管沟开挖铺设管网。

4、雨水净化区:

(1)完成S2雨水净化系统隔堰汀步支模浇筑。

(2)S2雨水净化系统雷诺护垫安装。

(3)S3雨水净化系统防渗围堰填筑及抽排水。

(4)S5雨水净化区抛石挤淤及淤泥外运。

(5)完成S6雨水净化区土工布铺设及雷诺护垫安装。

5、长堤路以南:

(1)完成乔木水杉种植22棵。

(2)种植土回填。

(3)公厕墙体砌筑。

(4)智能化管线铺设及管井砌筑。

(5)完成树池花岗岩安装5个。

(6)完成花岗岩铺装700㎡。

(7)完成游道、绿道路基整平级配碎石摊铺。

6、长堤路以北:

(1)游客服务中心顶层浇筑。

(2)完成停车场基础浇筑。

(3)阳光草坡草皮铺种。

(4)完成景观灯基础浇筑67座。

(5)完成电井砌筑5座。

(6)游步道垫层浇筑。

(7)吴芮祠桥清表

(8)格宾石笼安装、绿道、游步道路沿石安装护岸抛石。

7、底泥清淤工程:底泥清淤10500m³。

8、底泥处理处置工程:底泥处理7000m³。

春风花园(安置小区)工程

1、1#楼:

(1)完成二十五层柱、二十六层梁板砼浇筑。

(2)完成二十七层梁板钢筋绑扎。

(3)二次结构、墙体砌筑。

2、2#楼:

(1)完成二十五层柱、二十六层梁板砼浇筑。

(2)完成二十七层梁板钢筋绑扎。

(3)二次结构、墙体砌筑。

3、3#楼:

(1)完成十层柱、十一层梁板砼浇筑。

(2)十一层柱子钢筋绑扎、模板施工。

4、5#楼:

(1)完成十七层柱、十八层梁板砼浇筑。

(2)完成十九层梁板钢筋绑扎、模板施工。

(3)二次结构、墙体砌筑。

5、6#楼:

(1)完成十五层柱、十六层梁板砼浇筑。

(2)十六层柱子钢筋绑扎、模板施工。

6、8#楼:

(1)完成二十二层柱、二十三层梁板砼浇筑。

(2)二十三层柱子钢筋绑扎。

(3)二次结构、墙体砌筑。

7、9#楼:

(1)完成西单元十八层柱、十九层梁板砼浇筑。

(2)完成西单元二十层梁板钢筋绑扎。

(3)完成东单元十八层柱、十九层梁板砼浇筑。

(4)东单元十九层柱子钢筋绑扎。

(5)二次结构、墙体砌筑。

8、10#楼:

(1)完成十七层柱、十八层梁板砼浇筑。

(2)十八层柱子钢筋绑扎。

(3)二次结构、墙体砌筑。

春风花园(商住小区)幼儿园工程

1、管桩区域级配砂石换填。

2、完成预应力管桩52根。

3、冲孔灌注桩桩头破除。

本周工作计划

环东湖综合治理工程

1、长堤路:

(1)计划完成桩头破除20个。

(2)计划完成承台施工2个。

(3)计划完成灌注桩浇筑1个。

2、尚湖路:东线软基换填。

3、雨水净化区:

(1)S2雨水净化区隔堰雷诺护垫安装。

(2)S1、S3雨水净化区围堰内抽排水及隔堰抛石挤淤。

(3)S5雨水净化区隔堰抛石挤淤。

4、长堤路以南:

(1)计划完成廊架望板安装。

(2)广场铺装。

(3)人行桥、车行桥导流渠内淤泥清理。

(4)绿道、游步道级配碎石摊铺。

(5)弧形平台围堰填筑。

(6)给水管线安装。

(7)公共厕所墙体砌筑。

(8)智能化管线安装。

5、长堤路以北:

(1)原有广场及园路修复。

(2)木质廊道修复。

(3)阳光草坡种植土回填。

(4)绿道、游步道路沿石安装。

(5)石笼压顶浇筑。

(6)草坪修剪。

(7)游客服务中心屋顶模板拆除。

(8)公共厕所墙体砌筑。

6、底泥清淤工程:计划完成底泥清淤10500m³。

7、底泥处理处置工程:计划完成底泥处理7000m³。

春风花园(安置小区)工程

1、1#楼:

(1)计划完成二十七层梁板砼浇筑。

(2)二次结构、墙体砌筑。

2、2#楼:

(1)计划完成二十七层梁板砼浇筑。

(2)二次结构、墙体砌筑。

3、3#楼:计划完成十二层梁板钢筋绑扎、模板施工。

4、5#楼:

(1)计划完成十九层梁板砼浇筑。

(2)二次结构、墙体砌筑。

5、6#楼:计划完成十七层梁板钢筋绑扎、模板施工。

6、8#楼:

(1)计划完成二十四层梁板钢筋绑扎。

(2)二次结构、墙体砌筑。

7、9#楼:

(1)计划完成西单元二十层梁板砼浇筑。

(2)计划完成东单元二十层梁板钢筋绑扎。

(3)二次结构、墙体砌筑。

8、10#楼:

(1)计划完成十八层梁板钢筋绑扎。

(2)二次结构、墙体砌筑。

春风花园(商住小区)幼儿园工程

1、计划完成塔吊安装。

2、计划完成冲孔灌注桩静载实验。

3、计划完成管桩40根。

县委书记周金明到环东湖综合治理项目现场视察指导工作。

县委副书记、副县长夏美春现场督察底泥厂加班情况。

 县委常委、组织部部长李磊督察底泥处理厂加班情况。

副县长汪文生现场督察底泥厂加班情况

县委常委、政法委书记吴永东现场调度环东湖综合治理工程施工进度。

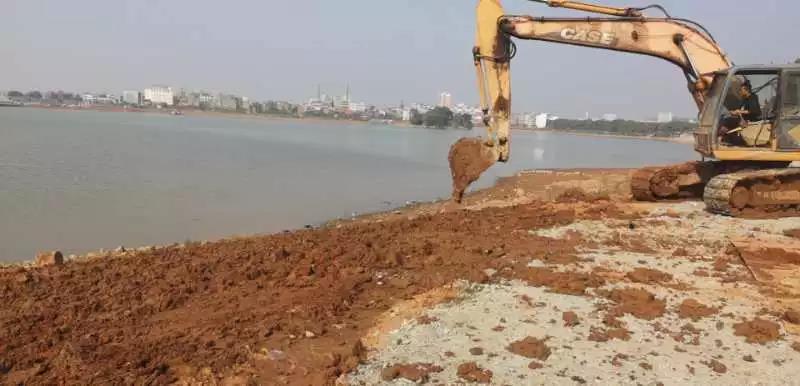

尚湖路岸线垃圾清除

尚湖路一中段种植土回填

磨子桥护栏安装

新桥酒帘老拦污栅拆除

荐福楼前弧形码头填筑桩基施工平台

梦泽台圆形树池铺装

S2雨水净化系统施工

吴芮祠以北东侧游客服务中心场地平整

吴芮祠以北东侧游客服务中心停车场挡土墙模板安装

吴芮祠以北东侧廊桥修复

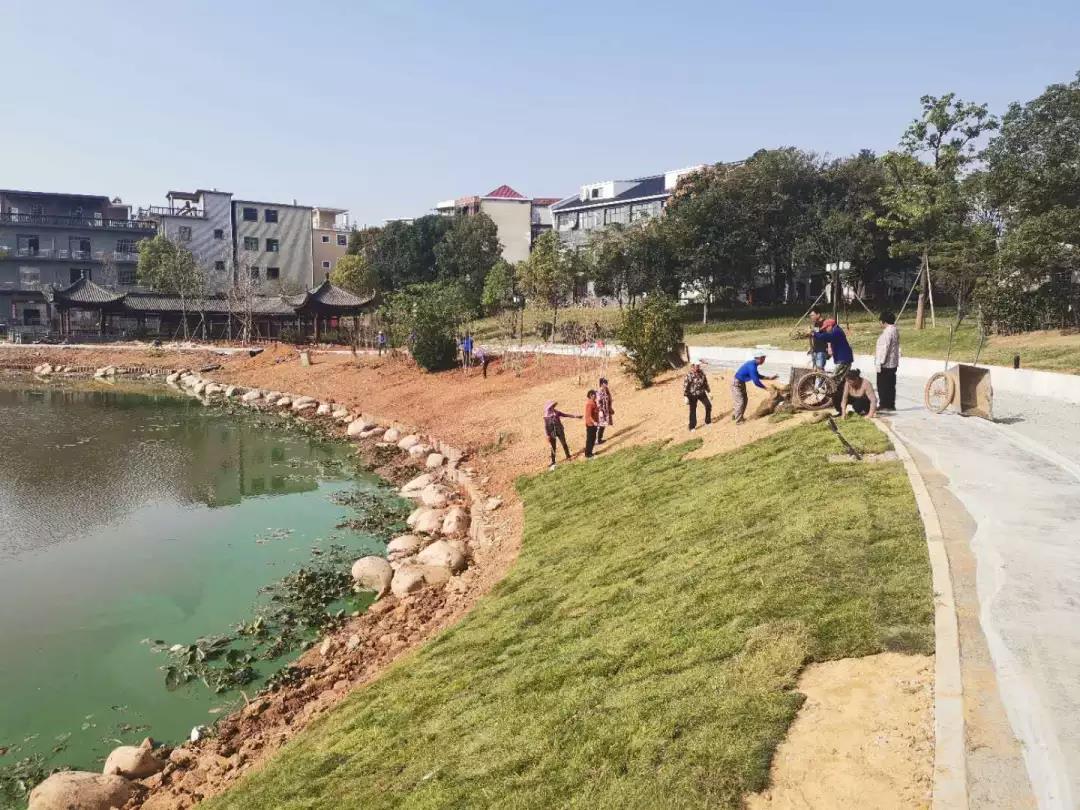

吴芮祠以北东侧好人广场金桂种植

西经二路黄家洲段护坡石笼施工

吴芮祠以北西侧环岛斜坡草皮铺设

吴芮祠以北西侧环岛游步道混凝土浇筑

吴芮祠以北西侧游步道陶土砖铺装

吴芮祠以北西侧绿道透水垫层浇筑

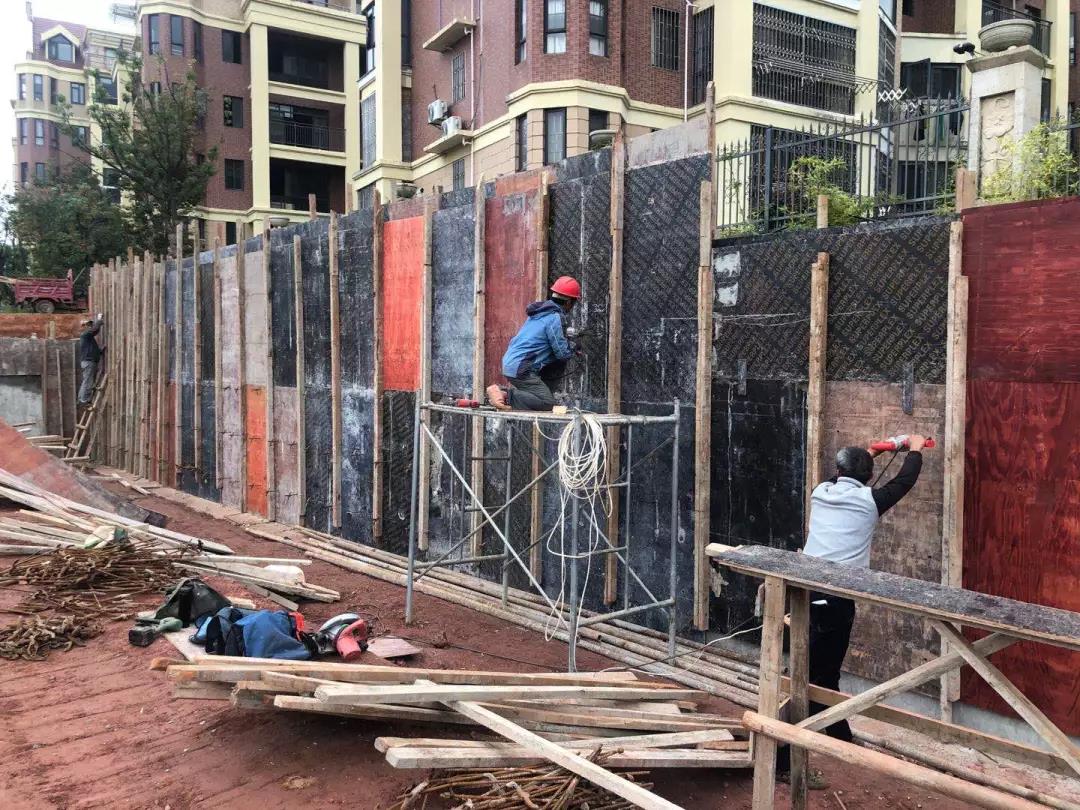

长堤路2#承台桥墩钢筋绑扎

春风花园(安置小区)建设单位、监理单位、施工单位,三方对工地进行每周安全质量检查。

春风花园(安置小区)监理例会

春风花园(安置小区)钢筋绑扎

春风花园(安置小区)施工中

建设局汪委员、分管安全余部长到幼儿园项目了解项目进展情况。

春风花园(商住小区)幼儿园桩基施工

春风花园(商住小区)幼儿园桩头破除
