鄱阳环东湖综合治理一周动态

转载 163k.com2020/12/23 19:40:12 发布 IP属地:未知 来源: 作者: 6658 阅读 0 评论 1 点赞

环东湖综合治理工程

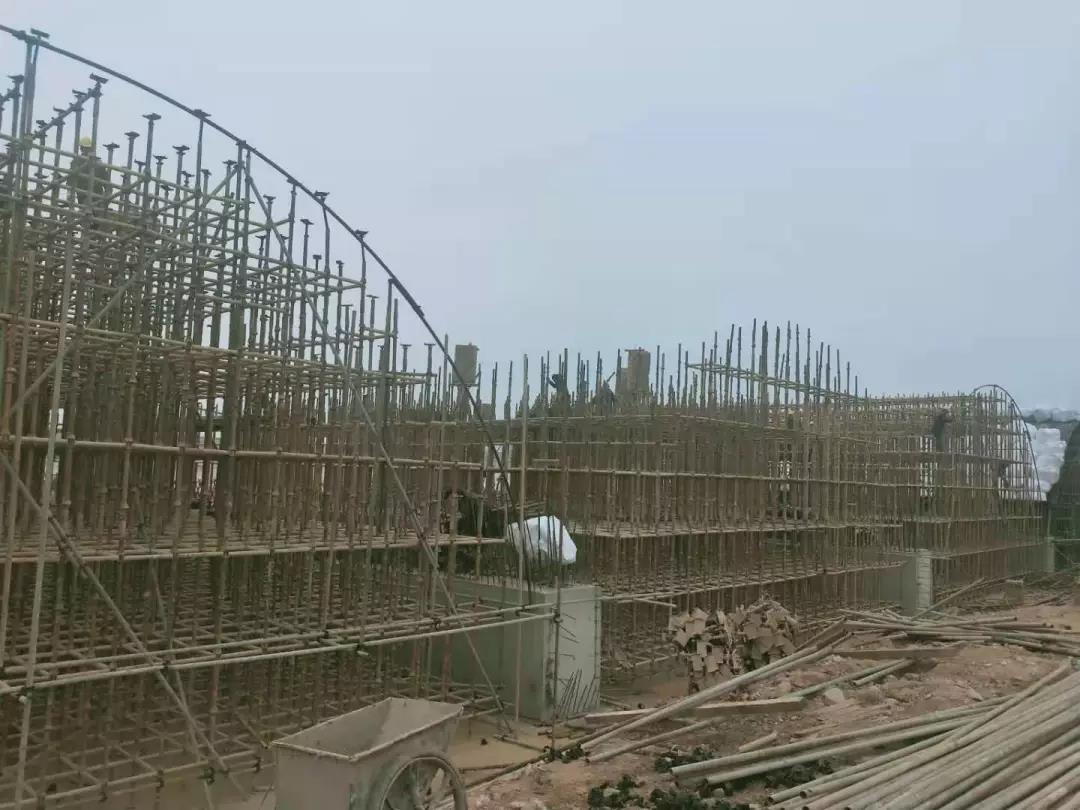

1、长堤路:完成桥拱圈支架搭设2个。

2、尚湖路:东段雨水管、雨水井安装。

3、湖畔路:

(1)完成人行道陶土砖铺贴。

(2)磨子桥外墙墙面砖干挂。

4、雨水净化区:

(1)S3雨水净化系统3#隔堰基础开挖。

(2)S4雨水净化系统隔堰土方回填及汀步模板支护。

(3)S5雨水净化系统汀步模板拆除。

5、长堤路以南:

(1)厕所瓷砖铺装。

(2)公厕外墙涂料施工。

(3)树木种植及养护。

(4)完成景观灯基础浇筑12座。

(5)完成草坪灯基础浇筑18座。

(6)完成投光灯安装400个。

(7)广场花岗岩铺装。

(8)圆形广场水池钢筋制安、模板支护及砼浇筑。

(9)亲水平台塑木地板骨架安装。

6、长堤路以北:

(1)游客服务中心屋顶瓦片铺装、二层砌墙、水电管线安装、铝合金窗安装,内外墙涂料施工。

(2)停车场植草砖铺设。

(3)厕所水电管线安装。

(4)树木及草皮养护。

(5)完成好人广场唐风景观灯安装19套。

(6)完成景观灯安装110个。

(7)绿道、游步道路沿石安装。

(8)水上码头地梁钢筋制安、砼浇筑及支架搭设。

7、底泥清淤工程:底泥清淤10500m³。

8、底泥处理处置工程:底泥处理7000m³。

春风花园(安置小区)工程

1、1#楼:

(1)完成三十一层顶板砼浇筑。

(2)二次结构、墙体砌筑。

2、2#楼:

(1)完成三十二层顶板钢筋绑扎。

(2)二次结构、墙体砌筑。

3、3#楼:

(1)完成十六层柱、十七层梁板砼浇筑。

(2)完成十八层梁板钢筋绑扎、模板施工。

4、5#楼:

(1)完成二十三层柱、二十四层梁板砼浇筑。

(2)二十四层柱子钢筋绑扎、模板施工。

(3)二次结构、墙体砌筑。

5、6#楼:

(1)完成二十一层柱、二十二层梁板砼浇筑。

(2)完成二十三层梁板钢筋绑扎、模板施工。

6、8#楼:

(1)完成二十八层柱、二十九层梁板砼浇筑。

(2)完成三十层梁板钢筋绑扎。

(3)二次结构、墙体砌筑。

7、9#楼:

(1)完成西单元二十四层柱、二十五层梁板砼浇筑。

(2)西单元二十五层柱子钢筋绑扎。

(3)完成东单元二十三层柱、二十四层梁板砼浇筑。

(4)完成东单元二十五层梁板钢筋绑扎。

(5)二次结构、墙体砌筑。

8、10#楼:

(1)完成二十三层柱、二十四层梁板砼浇筑。

(2)二十四层柱子钢筋绑扎。

(3)二次结构、墙体砌筑。

春风花园(商住小区)幼儿园工程

1、地下室承台垫层浇筑,承台钢筋加工制作及安装。

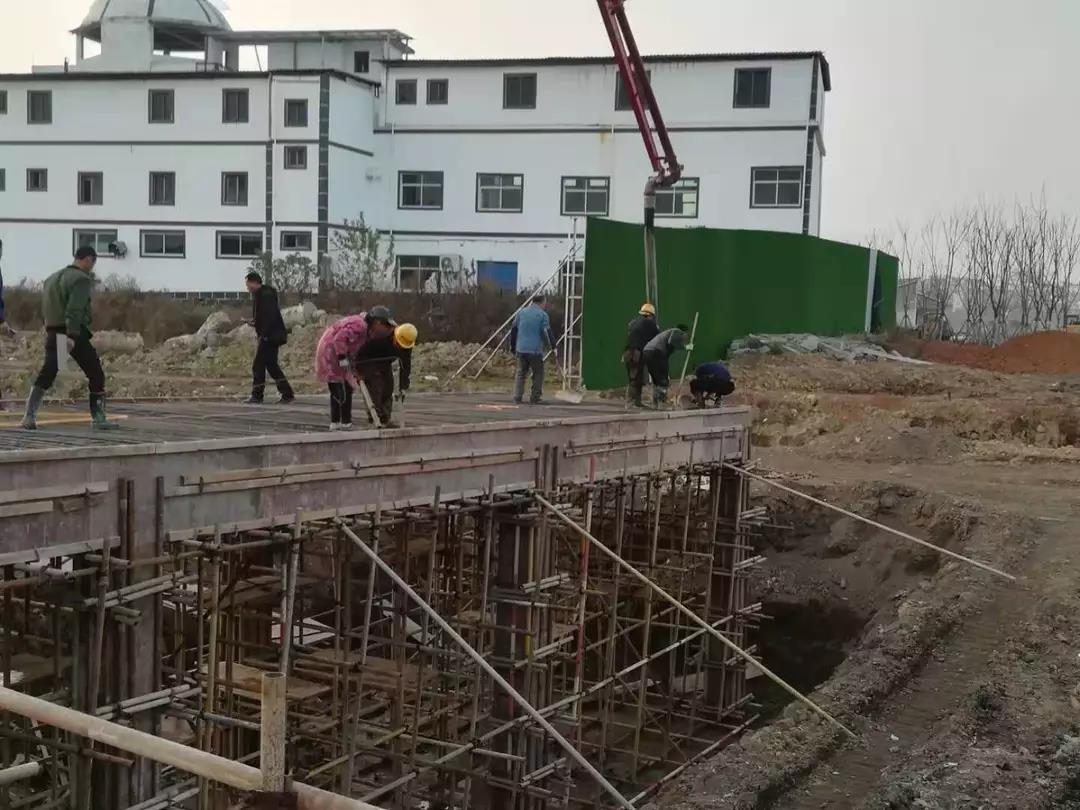

2、防水施工,防水保护层浇混凝土。

3、完成靠近安置小区区域底板砼浇筑。

本周工作计划

环东湖综合治理工程

1、长堤路:计划完成桥拱圈支架搭设1个。

2、尚湖路:

(1)东段路基整形级配碎石摊铺及土方回填。

(2)西段邮局旁立缘石砌筑。

3、磨子桥:外墙面大理石干挂。

4、雨水净化区:

(1)S3雨水净化系统3#隔堰基础垫层浇筑。

(2)S4雨水净化系统隔堰汀步模板支护及砼浇筑。

(3)计划完成S5雨水净化系统施工。

5、长堤路以南:

(1)绿道、游步道路沿石安装。

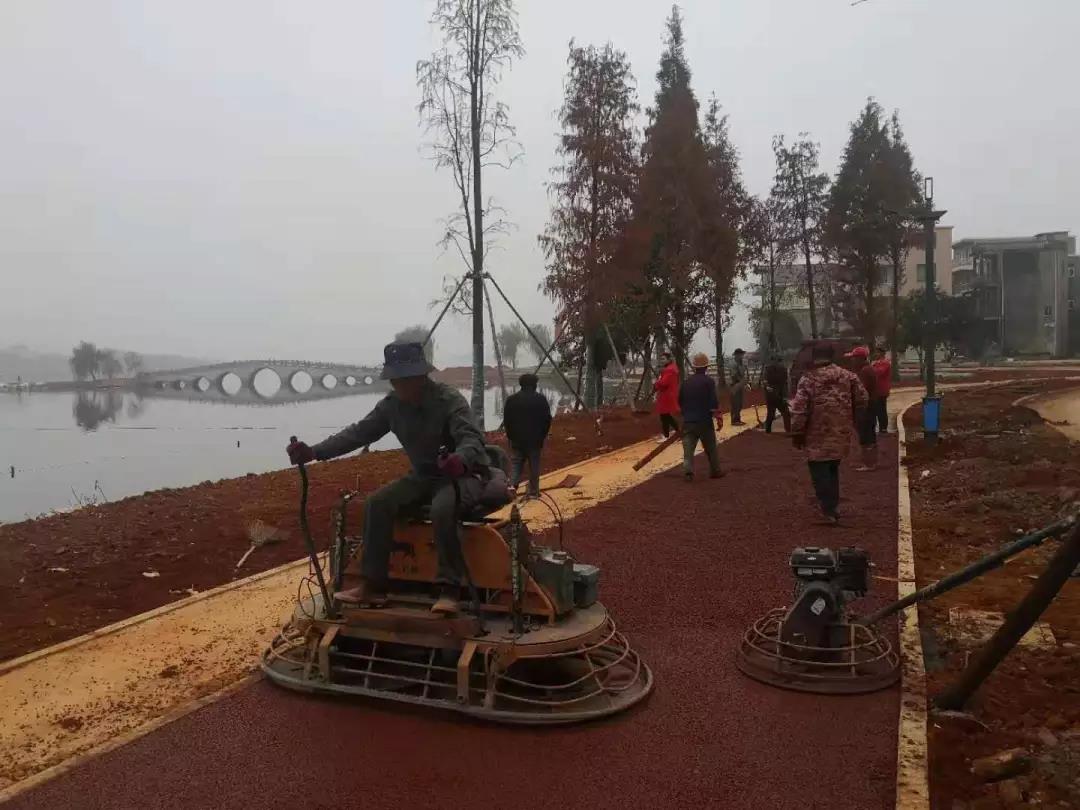

(2)绿道、游步道碎石摊铺及碾压。

(3)水上平台支架搭设。

(4)游客服务中心瓦片铺装、内墙粉刷及内外墙涂料施工、水电管线安装。

(5)公厕吊顶施工、门安装。

(6)计划完成好人广场、阳光草坡唐风景观灯安装100套。

6、底泥清淤工程:计划完成底泥清淤10500m³。

7、底泥处理处置工程:计划完成底泥处理7000m³。

春风花园(安置小区)工程

1、1#楼:二次结构、墙体砌筑。

2、2#楼:

(1)计划完成三十二层顶板砼浇筑。

(2)二次结构、墙体砌筑。

3、3#楼:计划完成十八层梁板砼浇筑。

4、5#楼:

(1)计划完成二十五层梁板钢筋绑扎、模板施工。

(2)二次结构、墙体砌筑。

5、6#楼:计划完成二十三层梁板砼浇筑。

6、8#楼:

(1)计划完成三十层梁板砼浇筑。

(2)二次结构、墙体砌筑。

7、9#楼:

(1)计划完成西单元二十六层梁板钢筋绑扎。

(2)计划完成东单元二十五层梁板砼浇筑。

(3)二次结构、墙体砌筑。

8、10#楼:

(1)计划完成二十五层梁板钢筋绑扎。

(2)二次结构、墙体砌筑。

春风花园(商住小区)幼儿园工程

1、承台钢筋加工制作。

2、承台防水层施工。

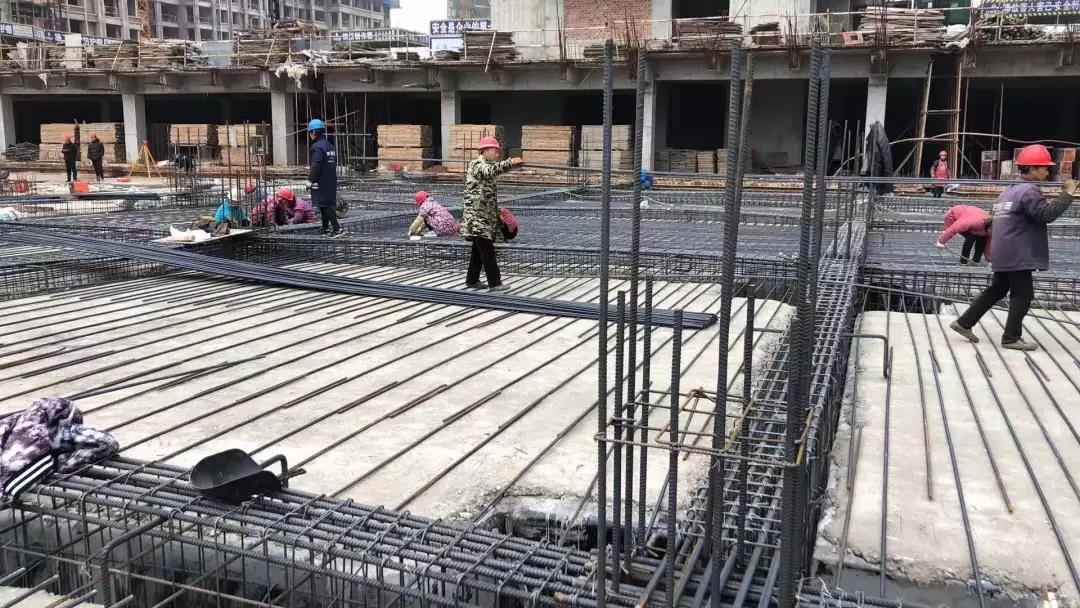

3、底板钢筋制作及安装,底板砼浇筑。


 县委常委、统战部长吕小珍到游客服务中心现场督察施工加班情况。

县委常委、政法委书记吴永东到环东湖综合治理项目巡查施工加班情况。

县委常委、政法委书记吴永东现场督察项目施工情况。

 县纪委书记吴松到游客服务中心现场督察施工加班情况。

 鄱发集团董事长孔剑听取设计对环湖污水截污方案汇报。

安监站领导对长堤路桥进行检查工作

长堤路桥拱圈支架专题会议

 质监站江通民验收游客服务中心码头基础钢筋。

吴芮祠以北水上栈道打桩

游客服务中心施工

游客服务中心码头平台模板安装

凤舞广场至蓝鄱湾摊铺面层彩色混凝土

凤舞广场边上游步道透水砖铺装

S3雨水净化区第二道隔堰砼浇筑

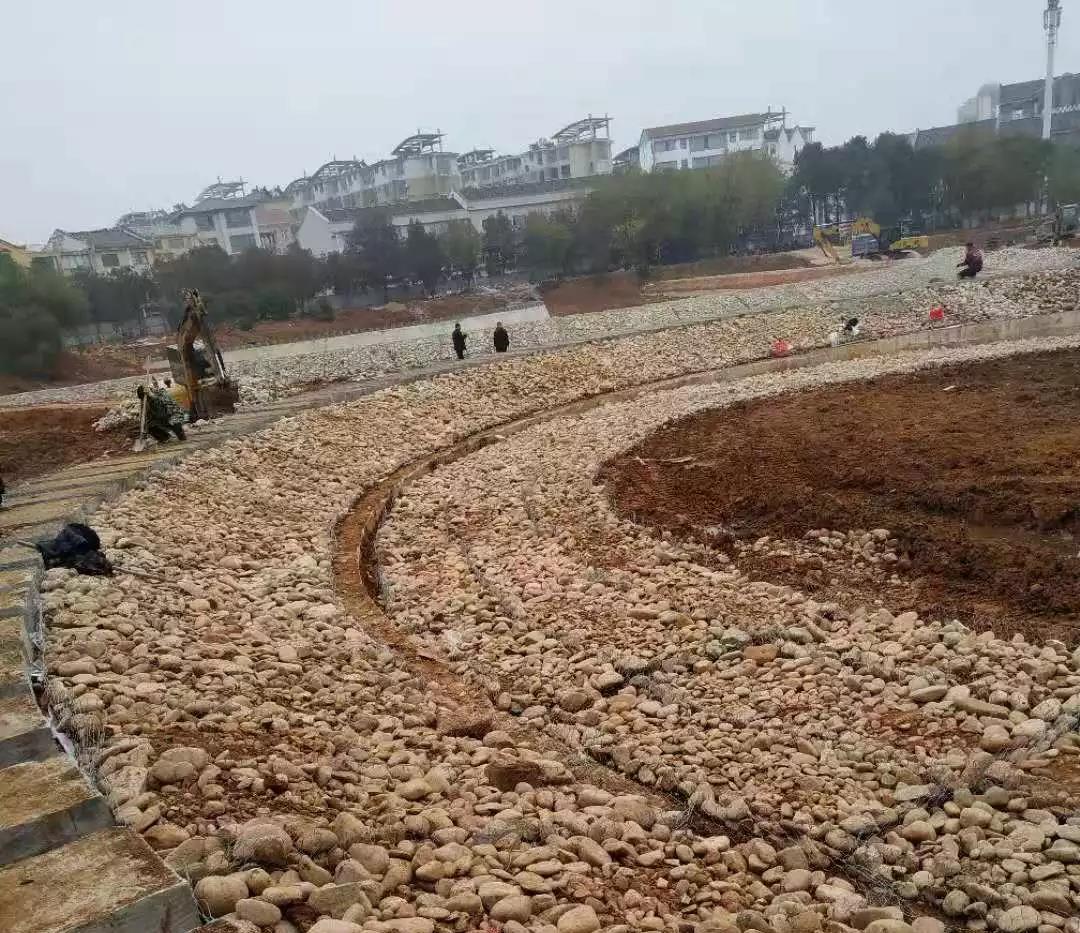

S5雨水净化区铺设鹅卵石

长堤路桥支架搭设

长堤路桥预压袋吊装

尚湖路草坪铺设

尚湖路厕所施工

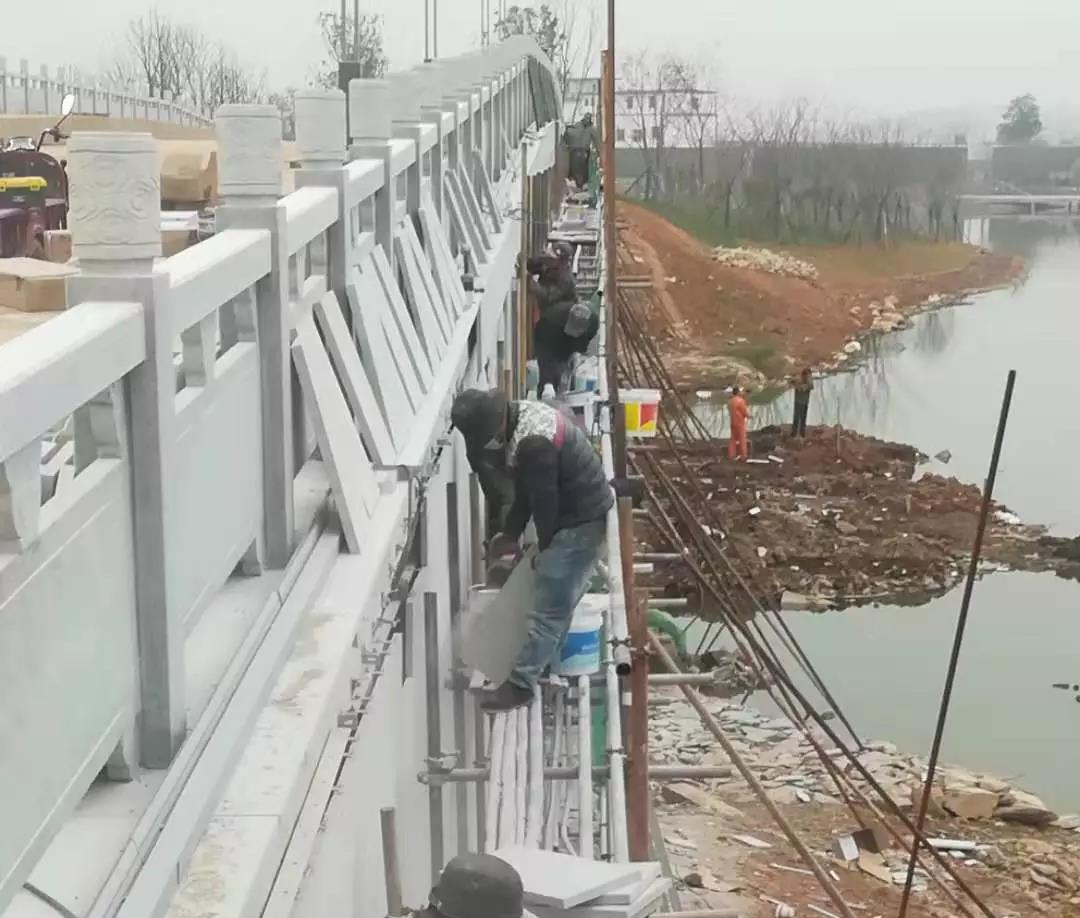

磨子桥石材干挂,亮化灯带安装

水上码头基础施工

车行桥砼浇筑

水池场地平整

东湖广场混凝土垫层浇筑

建设单位、监理单位、施工单位,三方对工地进行每周例行安全质量检查。

春风花园(安置小区)1号楼封顶

春风花园(安置小区)施工中

春风花园(商住小区)幼儿园项目承台防水施工

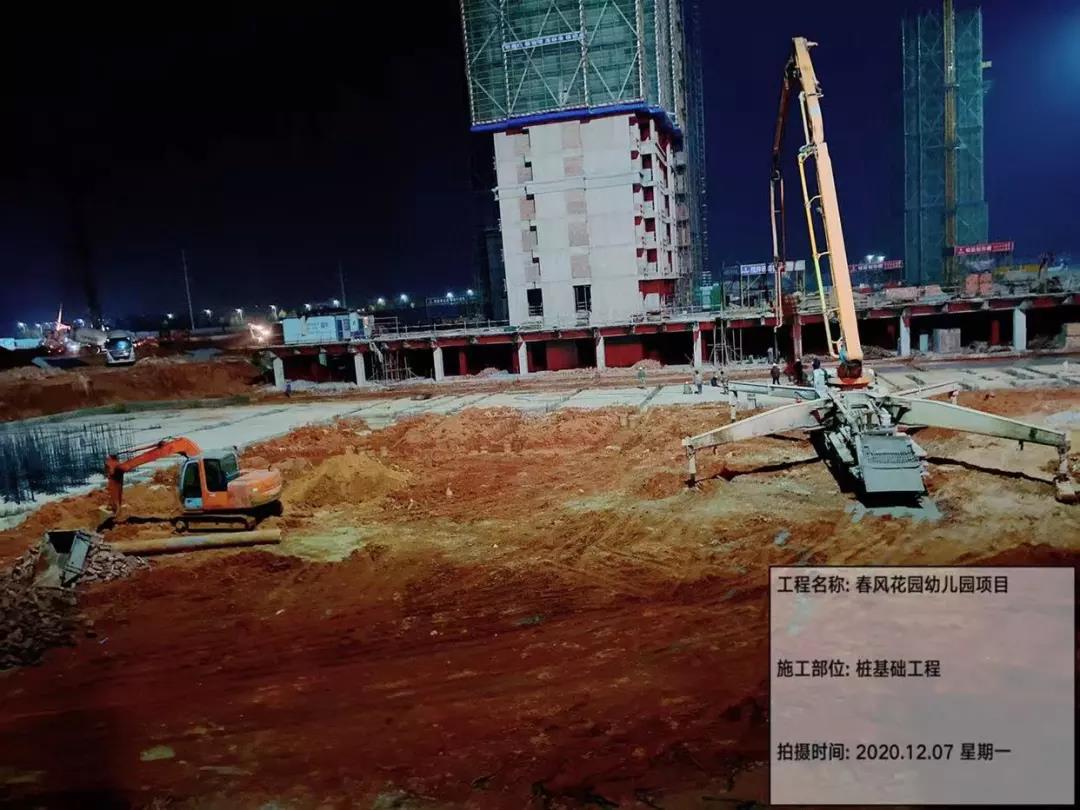

春风花园(商住小区)幼儿园项目桩基施工

春风花园(商住小区)幼儿园项目底板钢筋安装

春风花园(商住小区)幼儿园项目防水保护层砼浇筑
