鄱阳环东湖综合治理动态(2020年12月21日-2020年12月27日)

原创 163k.com2021/01/17 11:26:44 发布 IP属地:未知 来源: 作者: 46818 阅读 0 评论 0 点赞

上周工作内容

环东湖综合治理工程

1、长堤路:完成桥拱圈模板钢筋制安2个。

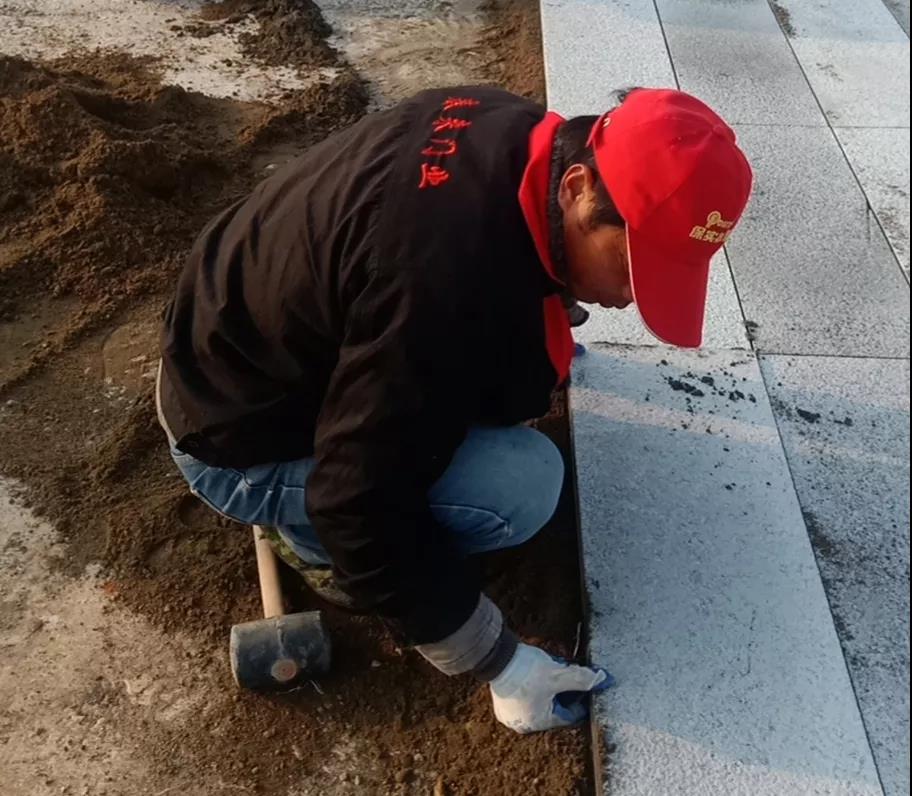

2、尚湖路:西段花池砌筑、人行道陶土砖铺设及彩色透水混凝土浇筑。

3、磨子桥:通航道土方开挖。

4、雨水净化区:

(1)S3雨水净化系统3#隔堰混凝土浇筑。

(2)S4雨水净化系统隔堰汀步模板支护。

(3)S5雨水净化系统围堰拆除。

5、长堤路以南:

(1)行道树养护。

(2)完成景观灯基础浇筑64座。

(3)完成草坪灯基础浇筑66个。

(4)矮墙砌筑。

(5)圆形广场水池防水施工。

(6)廊架及广场花岗岩铺装。

(7)亲水平台塑木地板骨架安装。

(8)弧形码头栏杆安装。

(9)弧形码头顶板模板支护。

(10)游步道、绿道彩色透水混凝土浇筑。

(11)挡墙基础开挖。

(12)水上码头地梁模板支护及砼浇筑。

6、长堤路以北:

(1)游客服务中心室内地砖铺装,游客服务中心广场花坛砌筑及广场碎石摊铺。

(2)树木及草皮养护。

(3)完成管线敷设1760m。

(4)完成电力井砌筑6座。

(5)完成景观灯基础浇筑62个。

(6)完成草坪灯安装120个。

(7)完成投光灯安装150个。

(8)塑胶跑道面层铺设。

(9)游步道透水砖铺设。

(10)水上码头梁板柱砼浇筑。

春风花园(安置小区)工程

1、1#楼:完成二十二层二次结构、二十八层墙体砌筑。

2、2#楼:完成二十六层二次结构、二十八层墙体砌筑。

3、3#楼:

(1)完成十八层柱、十九层梁板砼浇筑。

(2)完成二十层梁板钢筋绑扎、模板施工。

(3)完成二层二次结构、二层墙体砌筑。

4、5#楼:

(1)完成二十五层柱、二十六层梁板砼浇筑。

(2)二十六层柱子钢筋绑扎、模板施工。.

(3)完成十二层二次结构、十九层墙体砌筑。

5、6#楼:

(1)完成二十三层柱、二十四层梁板砼浇筑。

(2)二十四层柱子钢筋绑扎、模板施工。

6、8#楼:

(1)完成三十层柱、三十一层梁板砼浇筑。

(2)完成三十二层梁板钢筋绑扎。

(3)完成二十四层二次结构、二十四层墙体砌筑。

7、9#楼:

(1)完成西单元二十六层柱、二十七层梁板砼浇筑。

(2)西单元二十七层柱子钢筋绑扎。

(3)完成东单元二十五层柱、二十六层梁板砼浇筑。

(4)完成十八层二次结构、十八层墙体砌筑。

8、10#楼:

(1)完成二十四层柱、二十五层梁板砼浇筑。

(2)二十五层柱子钢筋绑扎。

(3)完成十八层二次结构、十八层墙体砌筑。

春风花园(商住小区)幼儿园工程

1、1号区域顶板模板及钢筋安装。

2、2号区域地下室顶板钢筋加工制作及安装。

3、2号区域顶板刚支撑及模板安装。

4、2号区域顶板混凝土浇筑。

本周工作计划

环东湖综合治理工程

1、长堤路:计划完成桥拱圈模板钢筋制安2个。

2、尚湖路:东段路基整形、级配碎石摊铺及土方回填。

3、雨水净化区:

(1)计划完成S3雨水净化系统。

(2)S4雨水净化系统隔堰汀步模板支护及砼浇筑。

4、长堤路以南:

(1)水上平台支架搭设。

(2)水上码头地面铺装。

(3)广场混凝土浇筑。

(4)水上码头平台梁板钢筋绑扎及砼浇筑。

(5)车行桥、人行桥支架拆除。

(6)廊架花岗岩铺设。

(7)雕塑基础浇筑。

(8)花岗岩铺装。

5、长堤路以北:

(1)游客服务中心广场混凝土浇筑。

(2)花岗岩铺装。

(3)绿道、游步道面层浇筑。

(4)水上平台支架、模板拆除。

(5)给水管道开挖。

(6)计划完成灯具安装。

春风花园(安置小区)工程

1、1#楼:计划完成二十三层二次结构、二十九层墙体砌筑。

2、2#楼:计划完成二十七层二次结构、二十九层墙体砌筑。

3、3#楼:

(1)计划完成二十层梁板砼浇筑。

(2)计划完成三层二次结构、三层墙体砌筑。

4、5#楼:

(1)计划完成二十七层梁板钢筋绑扎、模板施工。

(2)计划完成十三层二次结构、二十层墙体砌筑。

5、6#楼:计划完成二十五层梁板钢筋绑扎、模板施工。

6、8#楼:

(1)计划完成三十二层梁板砼浇筑。

(2)计划完成二十五层二次结构、二十五层墙体砌筑。

7、9#楼:

(1)计划完成西单元二十八层梁板钢筋绑扎。

(2)计划完成东单元二十七层柱子钢筋绑扎。

(3)计划完成十九层二次结构、十九层墙体砌筑。

8、10#楼:

(1)计划完成二十六层梁板钢筋绑扎。

(2)计划完成十九层二次结构、十九层墙体砌筑。

春风花园(商住小区)幼儿园工程

1、承台钢筋加工制作、防水层施工。

2、3、4区域底板钢筋制作安装及砼浇筑。

3、区域顶板刚支撑及模板安装、顶板钢筋制作及安装。

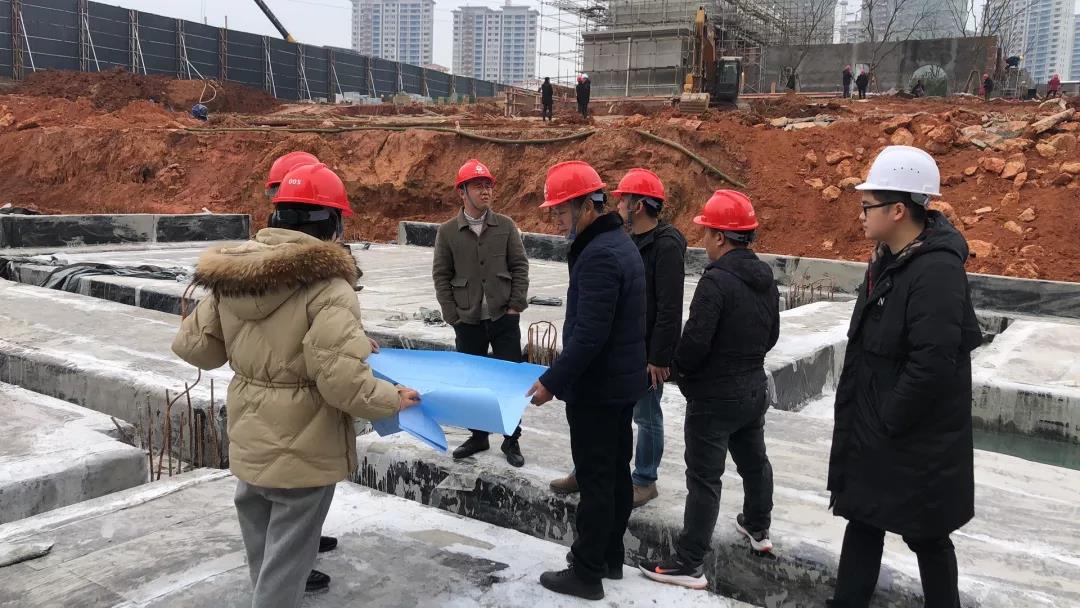

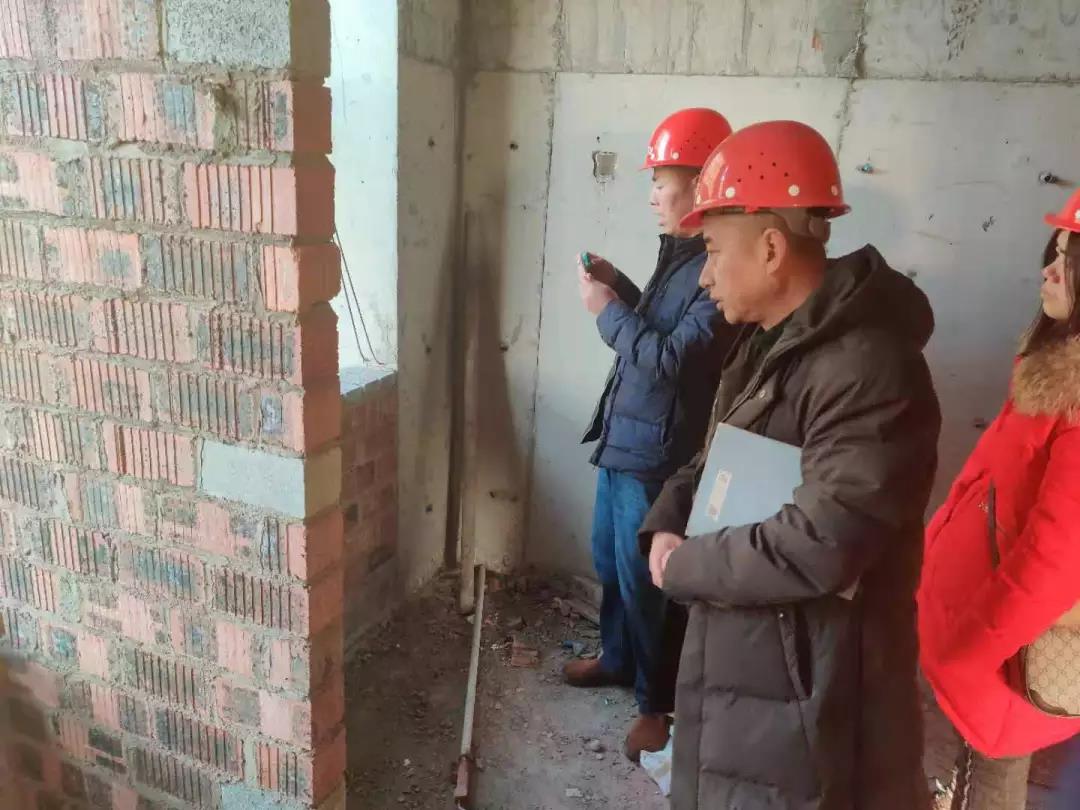

 县委书记周金明莅临环东湖综合治理项目现场视察指导工作。


县委常委、宣传部部长应美星到环东湖综合治理项目现场巡查夜间施工情况。

  县委常委、组织部部长李磊到环东湖综合治理项目现场巡查夜间施工情况。

 县委常委、政法委书记吴永东视察环东湖综合治理项目施工情况。

 副县长李晓云到环东湖综合治理项目现场巡查夜间施工情况。

  鄱发集团董事长孔剑现场调度环东湖综合治理项目督军台施工情况。

鄱发集团董事长孔剑对环东湖综合治理项目施工进度和质量进行工作安排及要求。

阳光草坡塑胶跑道施工

凤舞广场施工

游客服务中心广场施工

观云台广场铺装

落珠台广场铺装

S3雨水净化系统隔堰砼浇筑

长堤路桥拱圈侧模板安装

尚湖路水上码头梁板钢筋绑扎

尚湖路水上码头砼浇筑

地被植物种植

公厕施工

东湖广场铺装

圆形广场水池施工

亲水平台塑木地板安装

春风花园(安置小区)项目主体结构验收会议

春风花园(安置小区)项目主体结构验收

春风花园(安置小区)项目建设单位、监理单位、施工单位,三方对工地进行每周例行安全质量检查。

春风花园(安置小区)监理例会

春风花园(安置小区)项目施工中

 鄱发集团纪委书记王军现场对春风花园(商住小区)幼儿园项目施工情况进行监督检查。

   建设局对春风花园(商住小区)幼儿园项目管理情况进行检查。

人防质监站现场对春风花园(商住小区)幼儿园项目防水施工进行监督检查。

质监站现场对春风花园(商住小区)幼儿园项目顶板钢筋进行检查。

春风花园(商住小区)幼儿园项目顶板砼浇筑

春风花园(商住小区)幼儿园项目防水保护层砼浇筑
