昌景黄客专鄱阳东牵引站220千伏外部供电工程即将展开

转载 发布:2023/2/28 22:11:58 来源: 6671 阅读

2月22日,记者从昌景黄客专鄱阳东220千伏牵引站外部供电工程项目部了解到,该工程已经于2月21日完成了复工所需的全部准备手续,准予正式复工。

昌景黄客专鄱阳东牵引站220千伏外部供电工程,由国网上饶供电公司建管,江西饶电建设工程有限公司施工。该工程为鄱阳东220千伏牵引站外部供电工程,含鄱阳~鄱阳东牵引站220千伏线路工程和陈家山~鄱阳东牵引站220千伏线路工程两个单体工程。
其中,鄱阳~鄱阳东牵引站220千伏线路工程,线路起于鄱阳220千伏变电站,止于在建的鄱阳东220千伏牵引站,全长5.879km,共有铁塔16基。现基础工程、铁塔组立均已100%完成,导地线展放已完成34%。陈家山~鄱阳东牵引站220千伏线路工程,线路起于已建的陈家山220千伏变电站,止于在建的鄱阳东220千伏牵引站,全长12.01km,共有铁塔33基。现基础工程已完成100%,铁塔组立完成93.94%,导地线展放已完成9.5%。
春节假期结束后,项目部管理人员于2月8日进场后,陆续开展了复工收心会、安全培训考试、应急演练和安全技术交底等一系列工作,完成了施工方案、工器具、特种作业人员报审,并通过现场复勘及时发现并排除了安全隐患。到2月21日已具备条件正式复工。截止日前,进场作业人员66人,已全部完成准入。

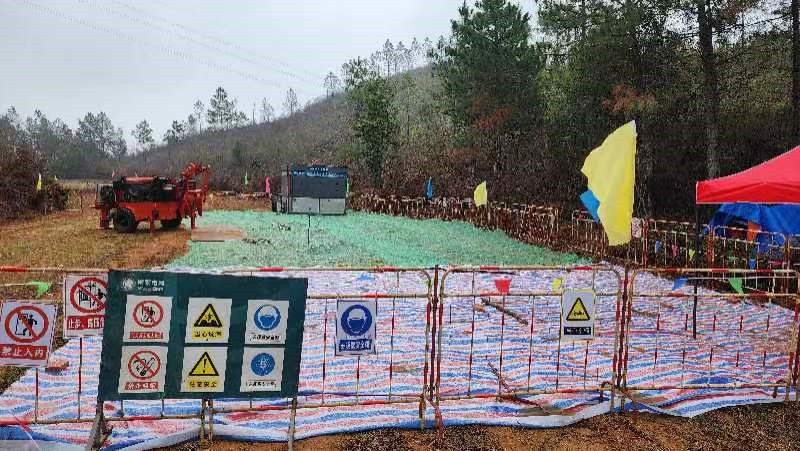

复工后,现场将重点开展P8#-P9#带电封网跨越110千伏鄱高线、110千伏鄱古线作业。该作业为鄱阳—鄱阳东牵引站220千伏线路工程P8#—P9#带电跨越共塔的110千伏鄱高、鄱古线11#-12#,放线段为P7#—P15#,长度3.3km,其中,跨越档档距373m;封网对被跨越线路地线的最小垂直距离为12.8m(大于规定值6.5m),为二级风险作业,将采用智能可视化牵张设备进行导线展放。
目前,P8#-P9#带电封网跨越110千伏鄱高线、110千伏鄱古线专项施工方案已经通过过层层审批,并已就方案对班组作业人员进行了安全技术交底。此外,已在P8#侧小号侧、P9#侧大号侧各设置4个5T地锚,跨越点安排专人监护。
同时,作业现场已有3个班组进场,包括2个架线施工班组,1个封网施工班组;其中架线班组共计52人,封网班组14人。现场导、地线、OPGW光缆、导线金具、光缆金具及附件均已就位。可视化牵张设备预计2月22日进场。
按照作业计划,该项作业将于2月23日提前将抱杆上塔,挂好滑车;打好反向临时拉线;布置好夜间照明工作;牵引场、张力场及材料就位准备工作;作好安全标示标牌等现场安全文明设施布置,监理随工验收。
随后,将陆续开展横梁安装,无人机放线,牵引左、中、右相导线、地线、光缆等工作。预计在3月1日完成挂线、紧线和跨越档附件安装工作,并验收;3月2日,开始拆除玻璃钢封网,工作全部结束。
同时,为进一步加强现场安全管理,上饶公司在应用组建业主监理一体化项目部常驻现场,借助建管咨询政策补强现场管理力量,尤其针对即将实施江西省2023年首个基建二级作业风险,建管单位、施工单位的科级管理干部每日与施工班组、现场项目部同进同出,确保高风险作业现场有序、可控、安全。
