鄱阳生活垃圾焚烧发电项目最新进展

转载 163k.com2019/09/22 16:24:28 发布 IP属地:未知 来源: 作者: 3906 阅读 0 评论 0 点赞

(一)项目概况

项目位于鄱阳县北部游城乡,设计规模为近期600吨/日,远期达1000吨/日,服务范围包括鄱阳县除芦田镇、饶埠镇、昌洲乡、三庙前镇、饶丰镇和乐丰镇以外的24个乡镇(街道)。项目于2018年12月26日开工建设,计划2020年6月完成一期工程,2025年6月完成二期工程,采用2台10MW凝汽器式汽轮发电机,年度发电量1.2亿度。


(二)项目进展

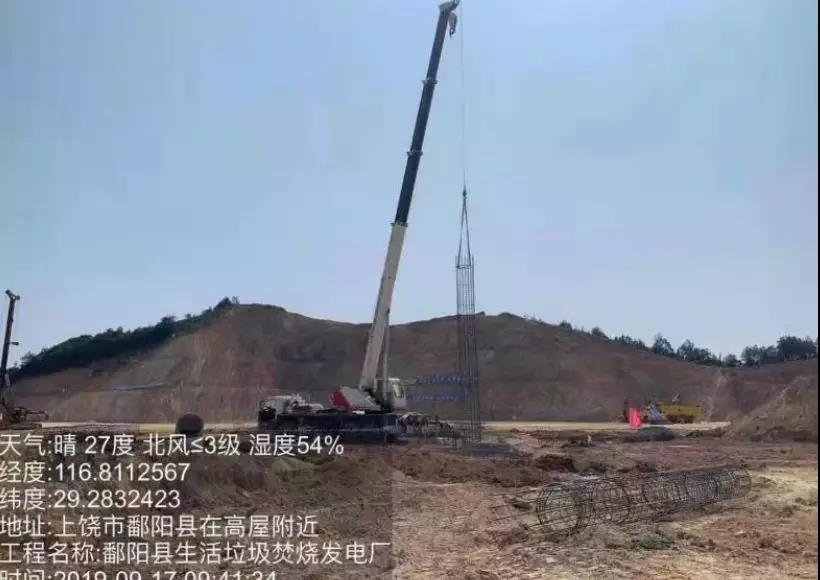

1、完成临建工程施工85%;
2、完成临电施工80%;

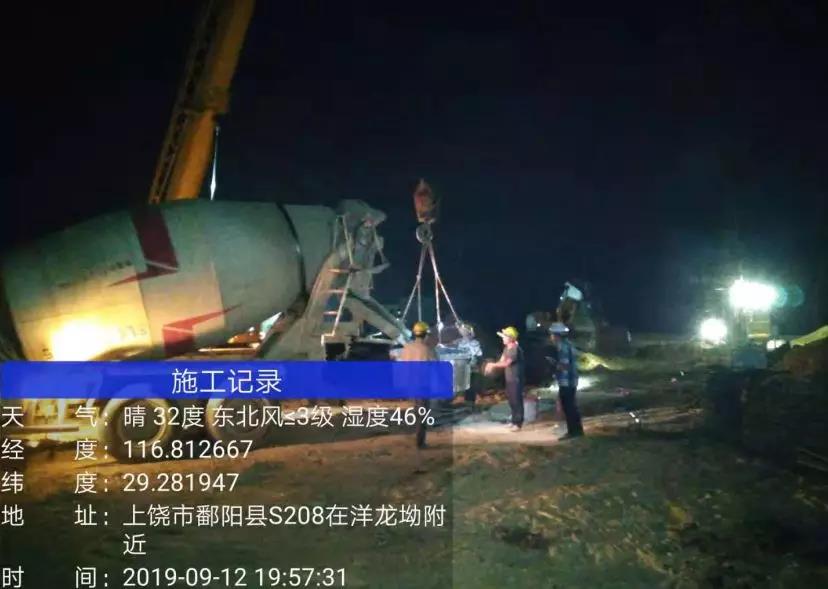

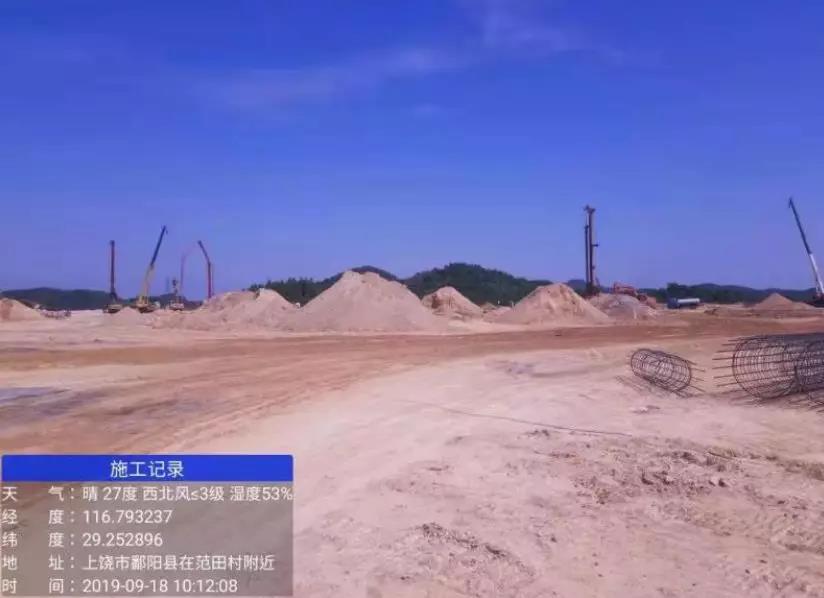

3、完成工程桩基施工40%。


(三)下步计划
1、完成临电施工;
2、继续桩基施工;
3、继续建筑结构等图审工作;
4、完成现场临建施工。


(来源:上饶城管)
