一、项目概况:
本项目全长34.597公里(其中特大桥12566米/座,大桥579米/座,中桥382米/5座,分离式立交桥132米/2座)特大桥12678米/1座,路基宽度24.5米,双向四车道,项目估算投资约26亿元。
二、本周进展情况:
工作动态:①项目公司总经理方旺林深入鄱阳、余干两地项目施工现场检查指导鄱余特大桥桩基施工情况。②与相关单位协商鄱阳县境内蟹塘征用方案。③项目公司组织召开BIM技术应用讨论会。
工作进展:鄱阳段:完成17#平台20% ,累计完成50%;拌合站料仓基础系梁完成30%,累计完成100%;水泥罐焊制完成100%,主机拼装完成100%,拌合站围墙铁艺栏杆已完成施工,生活区板房地坪浇筑,已开始生产混凝土;实验室建设已全部完成;
梁场本周龙门吊基础开挖,浇筑垫层完成4条,基础浇筑混凝土完成3条;钢筋加工厂钢结构施工完成40%;桩基施工:18a-0钻进孔深47.60m,18a-2钻进孔深48.9m。余干段:完成拌合站场地填筑2亩,累计完成15亩,完成100%;拌合站料仓隔墙完成90%,钢结构厂棚正在施工,拌合站场地硬化50%;梁厂钢筋加工场基础完成,钢结构厂棚完成40%,龙门吊轨道浇筑100米;392#b-5桩基完成。
检查指导鄱余特大桥桩基施工:
协商蟹塘征用方案:
BIM技术应用讨论会:
鄱余特大桥桩基施工:

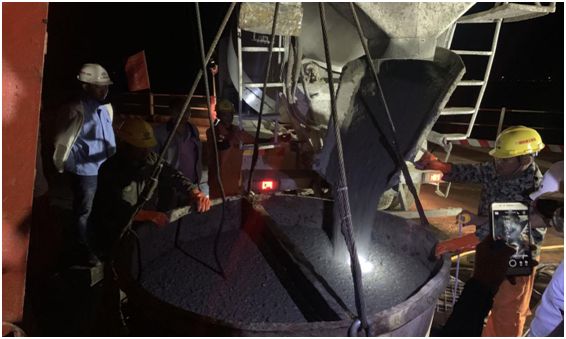

余干段392#b-5桩基灌桩:
