鄱阳环东湖综合治理进展动态

转载 163k.com2020/05/27 17:58:33 发布 IP属地:未知 来源:鄱阳发集团 作者: 2619 阅读 0 评论 13 点赞

本周工作内容

环东湖综合治理工程

1、长堤路:

(1)完成1号围堰迎水面边坡压土袋。

(2)完成2号围堰顶部碾压、碎石摊铺及混凝土浇筑,围堰边坡顶部围挡安装。

(3)完成现状行道树(香樟)移植4棵。

2、尚湖路:

(1)完成西段强弱电、给水管线安装300m。

(2)完成人行道土方回填3000m³。

3、吴芮祠以北:

(1)完成路沿石及雨水井砌筑。

(2)完成游客服务中心基础开挖及垫层砼浇筑。

(3)完成树木移栽17棵。

4、五一南路:

(1)微地形整理。

(2)景墙模板支护,绿道、游步道雨水篦子安装。

(3)完成木荷种植28棵、合欢种植30棵、枫香种植3棵。

(4)完成种植土回填7000m³。

5、S6雨水净化区:围堰填筑。

6、生态驳岸:完成KL段抛石,KS-KW段护岸边坡清理及树木移栽。

7、底泥清淤工程:完成清淤10500m³。

8、底泥处理处置工程:完成底泥处理7000m³。

春风花园(安置小区)工程

1、1#楼:2层顶板绑扎钢筋及副楼2层顶板绑扎钢筋。

2、2#楼:主楼3层顶板绑扎钢筋。

3、5#楼:完成主楼1层顶板绑扎钢筋,副楼地下室绑扎钢筋。

4、6#楼:管桩桩芯施工。

5、8#楼:完成主楼1层顶板绑扎钢筋,副楼地下室绑扎钢筋。

6、9#楼:完成主楼地下室绑扎钢筋,副楼搭设支模架。

7、10#:楼主楼搭设支模架。

下周工作内容

环东湖综合治理工程

1、长堤路:

(1)计划完成1号围堰顶部硬化及围挡安装。

(2)计划完成现状行道树移栽30棵。

2、尚湖路:

(1)计划完成西段人行道回填及路基夯实。

(2)计划完成东段抛石挤淤。

3、西经二路:

(1)计划完成全线路灯管道整修。

(2)计划完成K0+000~K0+450段人行道板铺装。(3)计划完成K1+050~K1+200段自来水管安装。(4)计划完成K1+700~K2+450段路灯手孔井砌筑。

4、吴芮祠以北:

(1)计划完成现状树木移栽、微地形整理及给水管道安装。

(2)计划完成草皮铺设。

5、五一南路:

(1)计划完成微地形整理。

(2)计划完成乔木种植。

(3)计划完成绿道游段步道路基施工及微地形种植土回填。

6、雨水净化区:

(1)S5雨水净化区围堰填筑。

(2)S6雨水净化区排水及清淤。

7、底泥清淤工程:计划完成吴芮祠桥以北清淤10500m³。

8、底泥处理处置工程:计划完成底泥处理7000m³。

春风花园(安置小区)工程

1、1#楼:计划完成2层顶板绑扎钢筋及副楼2层顶板绑扎钢筋。

2、2#楼:计划完成主楼3层顶板绑扎钢筋。

3、5#楼:计划完成主楼1层顶板浇筑混凝土及副楼地下室绑扎钢筋。

4、6#楼:管桩桩芯施工。

5、8#楼:计划完成主楼1层顶板浇筑混凝土及副楼地下室绑扎钢筋。

6、9#楼:计划完成主楼地下室顶板浇筑混凝土及副楼搭设支模架。

7、10#楼:计划完成主楼搭设支模架。

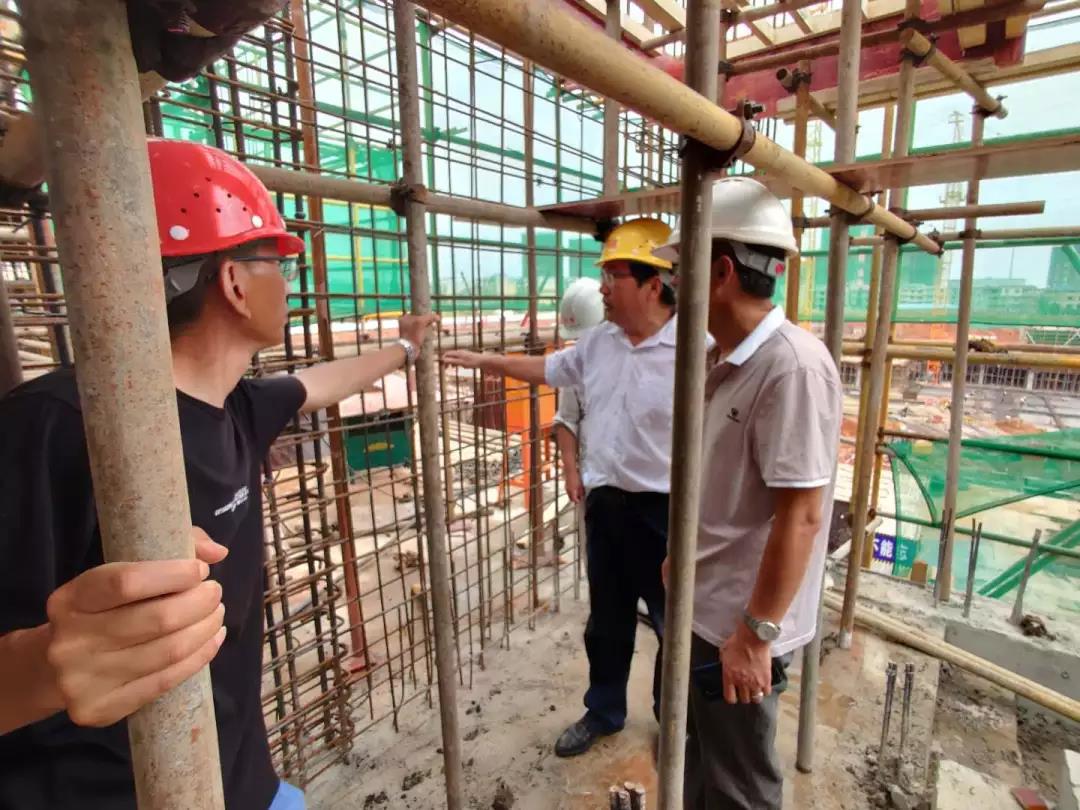

 鄱发集团董事长孔剑现场调度环东湖综合治理项目进度。

 鄱发集团董事长孔剑主持召开环东湖综合治理项目进度推进会。

环东湖综合治理绿化施工专题会议

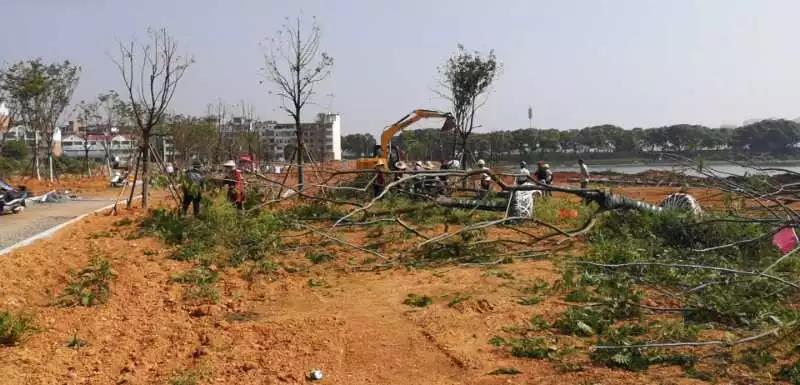

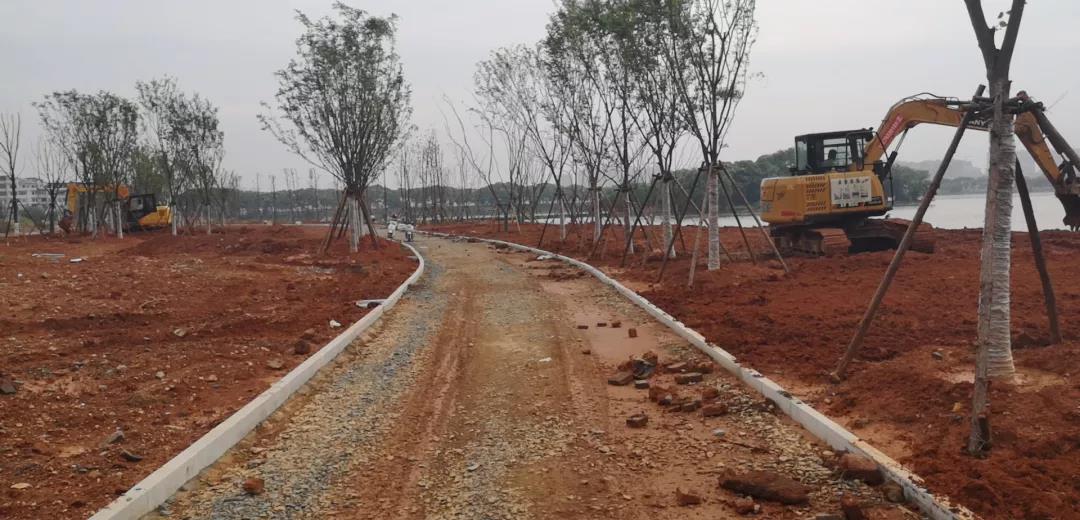

尚湖路微地形整理

督军台段合欢树木种植

五一南路地形整理

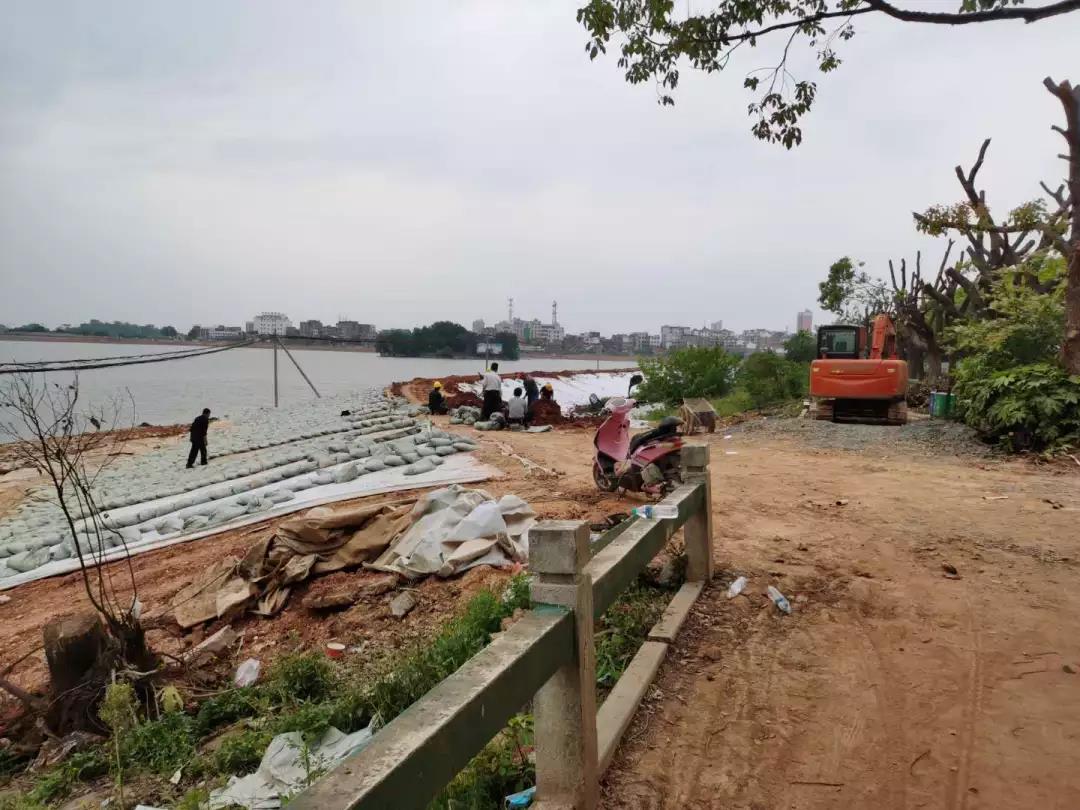

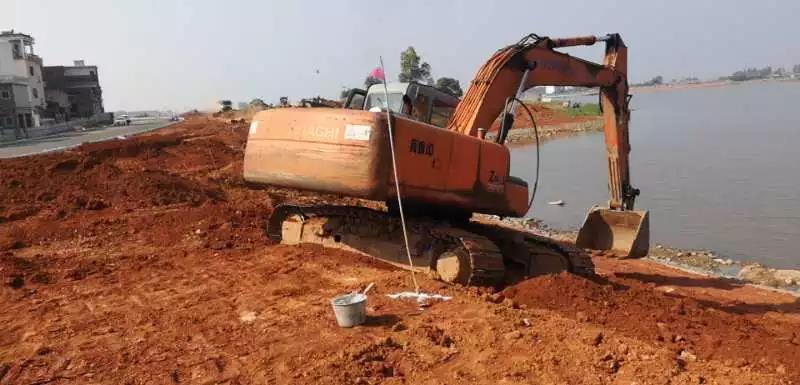

长堤路围堰迎水面边坡压土袋

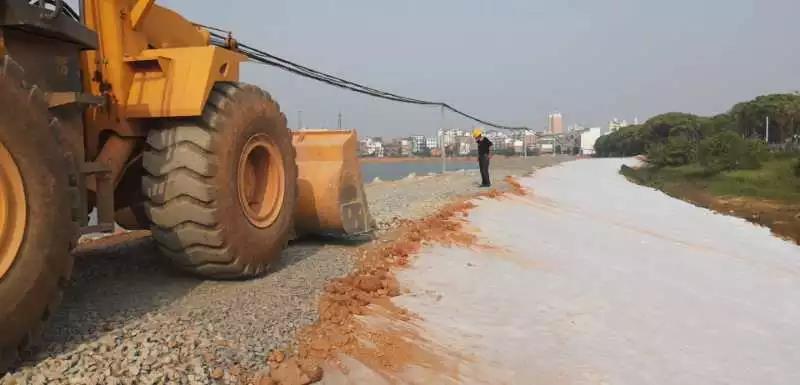

长堤路南侧围堰碎石填筑

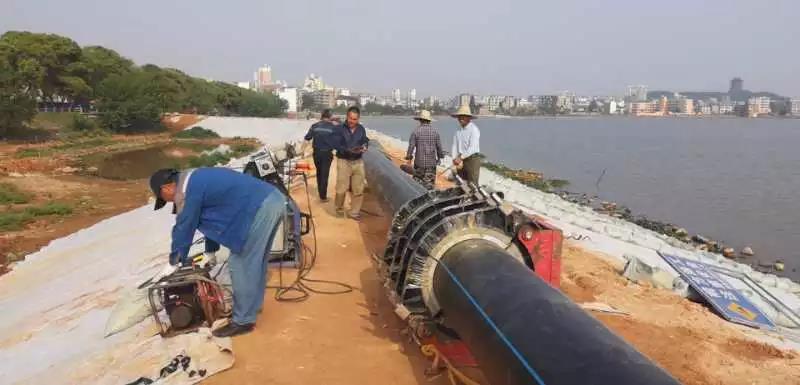

长堤路供水管熔接

长堤路围堰施工中

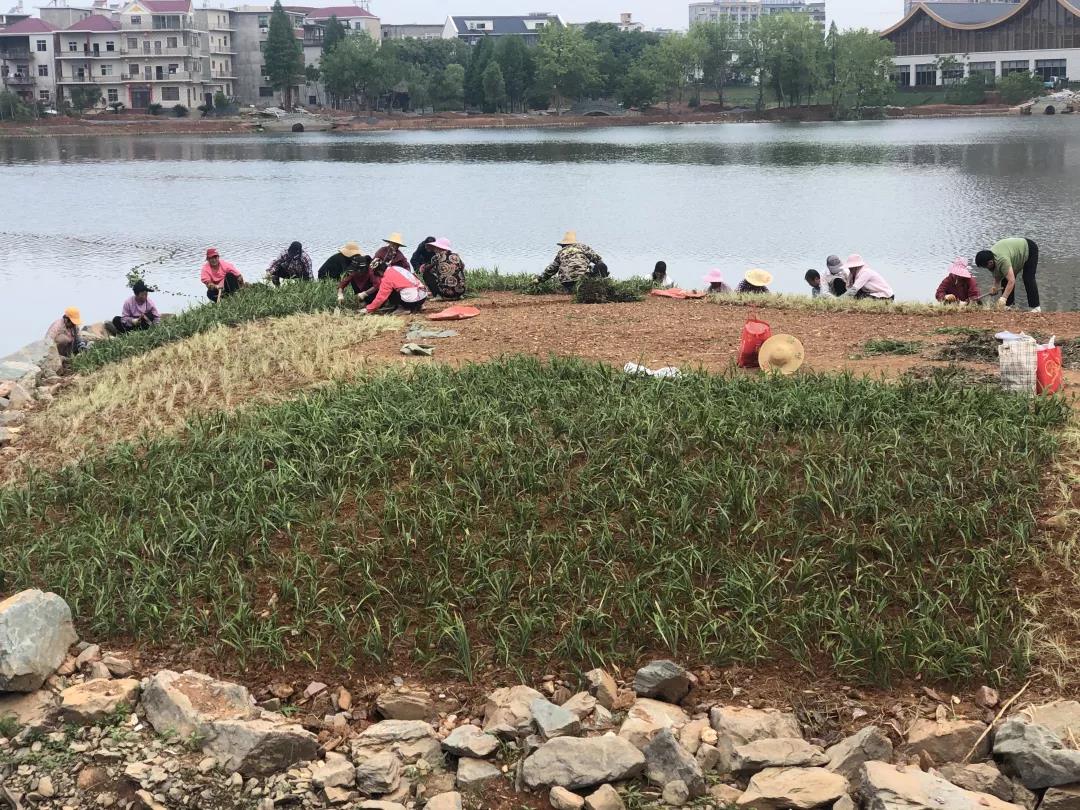

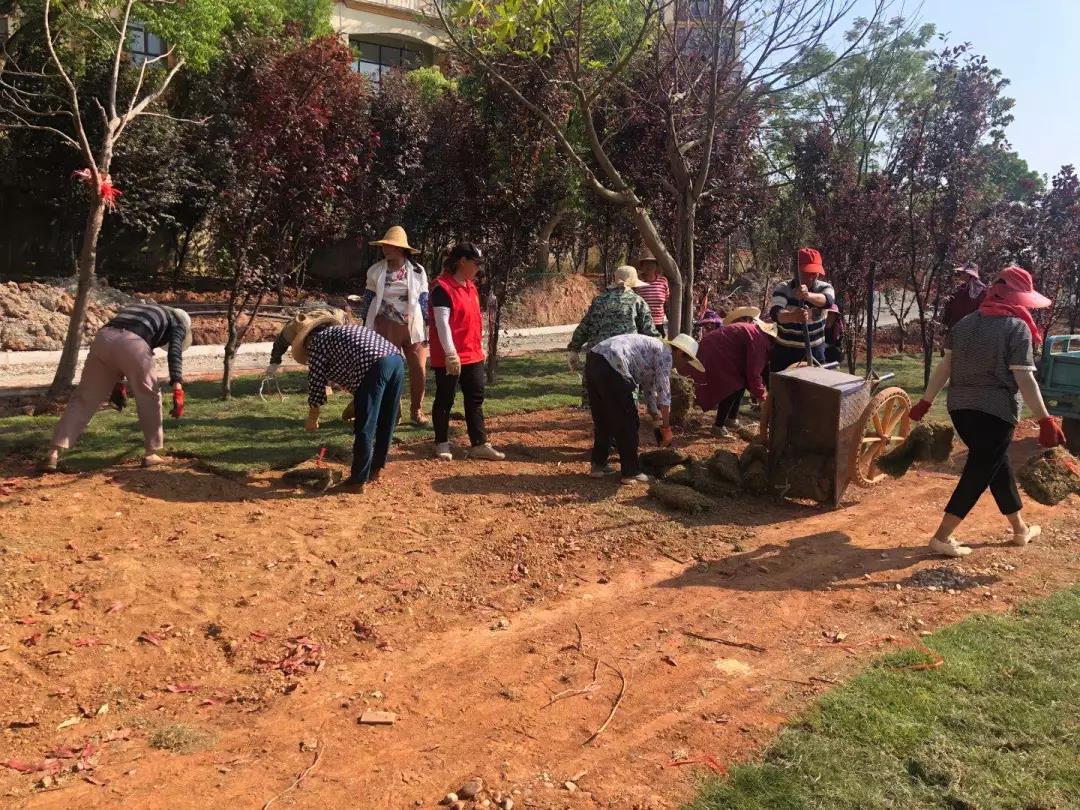

吴芮祠以北草皮铺设

吴芮祠以北绿化施工

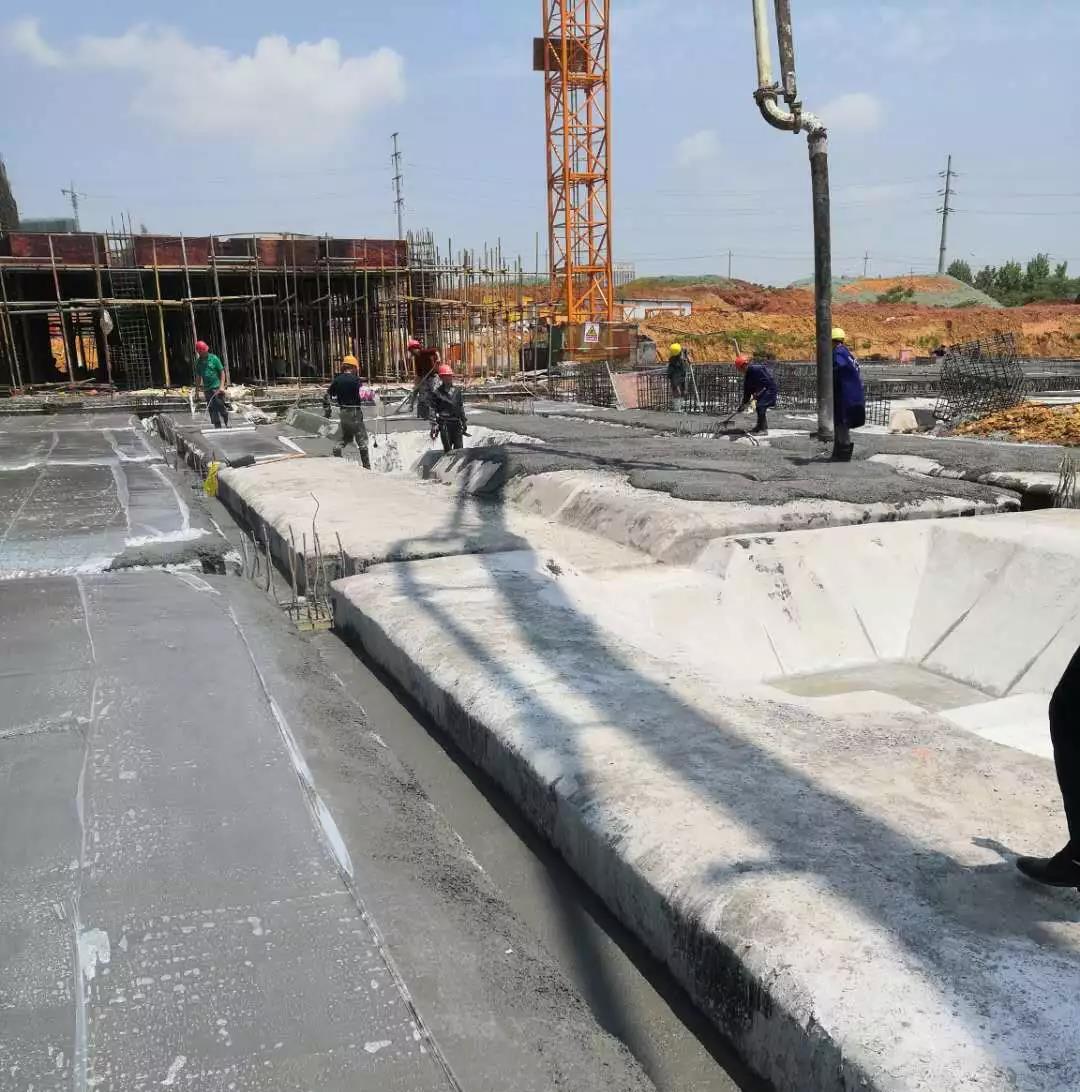

吴芮祠以北游客服务中心基础垫层砼浇筑

春风花园(安置小区)安全质量检查

春风花园(安置小区)安全质量检查总结会

春风花园(安置小区)支模架搭设

春风花园(安置小区)桩基承载力检测

春风花园(安置小区)钢筋绑扎

春风花园(安置小区)顶板砼浇筑
