鄱阳县生活垃圾焚烧发电厂项目有了最新进展!

转载 163k.com2020/09/04 20:34:59 发布 IP属地:未知 来源:微鄱阳传媒 作者: 5020 阅读 0 评论 0 点赞

据悉,江西上饶鄱阳县生活垃圾焚烧发电厂,工程计划总投资核定为41665.66万元,资金筹措方案为项目单位自筹30%,申请银行贷款70%。


该项目设计规模为近期600吨/日,远期达1000吨/日,选址位于游城乡北塘村昂四组,服务范围为鄱阳县全域。项目已于2018年12月26日开工建设,计划2020年12月底点火运营,2025年6月完成二期工程,采用2台10MW凝汽器式汽轮发电机,年度发电量1.2亿度。


垃圾发电的成本仍然比传统的火力发电高。专家认为,随着垃圾回收、处理、运输、综合利用等各环节技术不断发展,工艺日益科学先进,垃圾发电方式很有可能会成为最经济的发电技术之一。从长远效益和综合指标看,将优于传统的电力生产。

昨日,

从项目部现场传来好消息,

我们一起来看看吧!

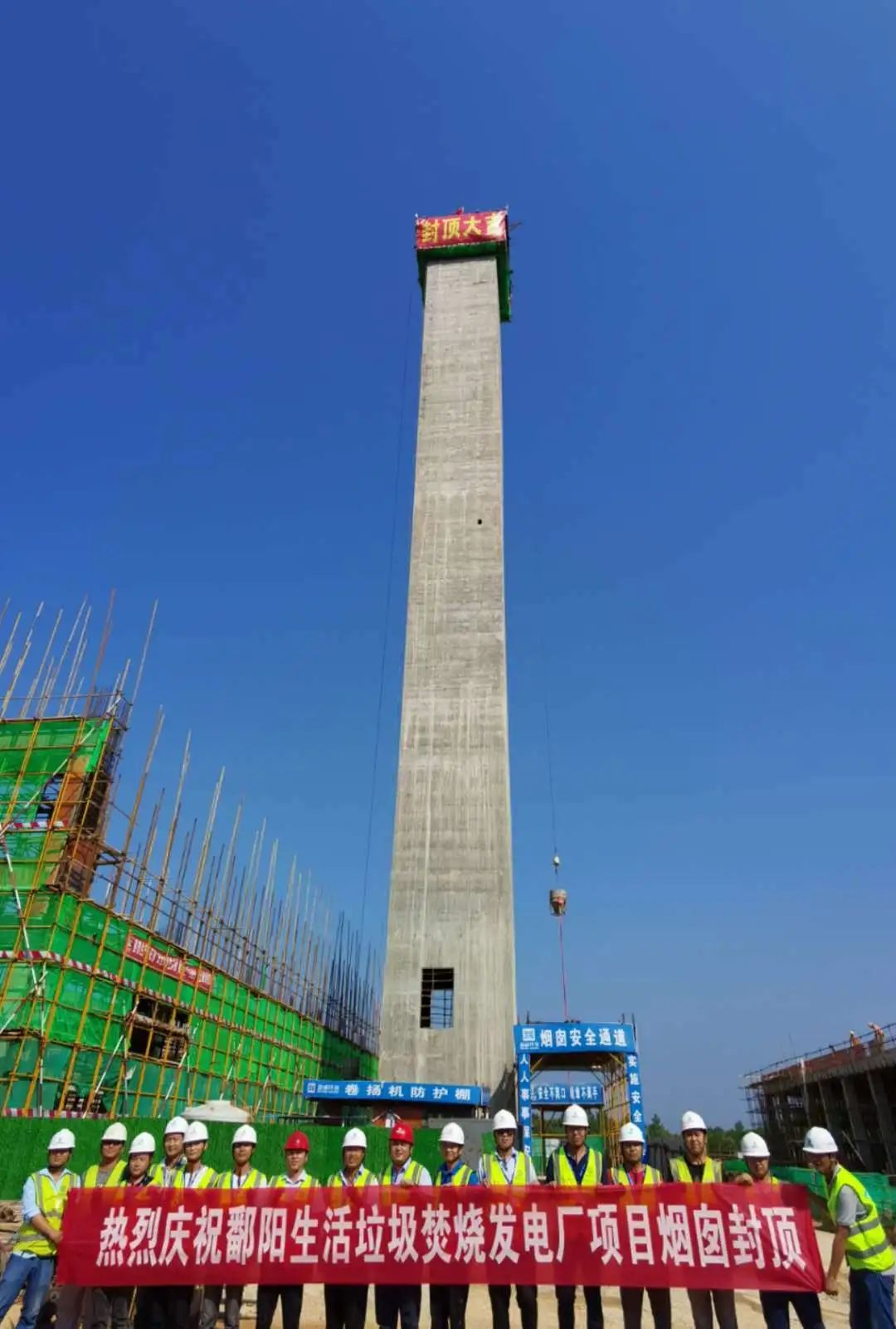

      9月3日上午9点,在喜庆的鞭炮声中,鄱阳项目烟囱完成了最后一模的混凝土浇筑施工,烟囱主体结构顺利施工完成,业主、总包、监理方共同见证了这一重要时刻。







      鄱阳项目烟囱主体高度80米,为钢筋混凝土结构,采用滑模平台液压顶升施工工艺,通过全体参建人员的凝心聚力,克服了高温施工、材料垂直运输困难等一系列难题;通过项目部定期进行安全、质量检查,严格把关每一道施工工序,烟囱垂直度始终在规范允许范围内,混凝土浇筑表观质量顺直美观,取得了各方的一致好评;通过项目部担当作为,精心组织施工,合理调配人员,多措并举,比预定节点目标提前了16天。



      风劲潮涌,自当扬帆起航;任重道远,更需策马扬鞭。烟囱主体结构顺利施工完成,这不仅是项目建设具有里程碑意义的一天,更预示着距离项目投产的节点目标更近了一步。在后续的施工过程中,项目部全体人员将齐心协力,铆足干劲,科学管理,精心组织施工,以烟囱主体封顶吹响“五比五拼”百日会战冲刺的号角,继续以饱满的热情、严谨的工作态度,坚持不懈地战高温、保安全、抢进度、赛质量,群策群力,为顺利完成投产节点目标而不懈努力。
